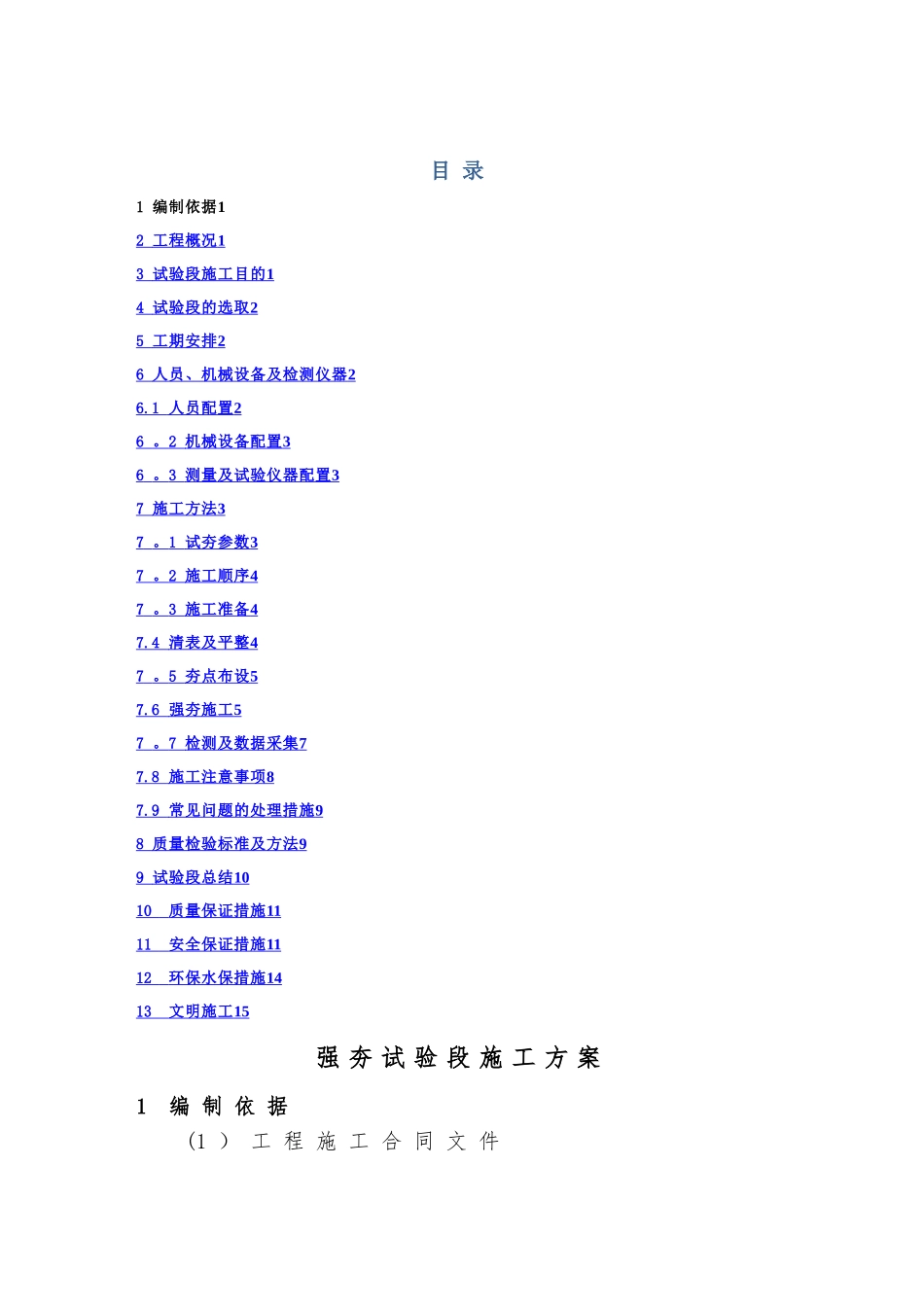

目 录1 编制依据12 工程概况 1 3 试验段施工目的 1 4 试验段的选取 2 5 工期安排 2 6 人员、机械设备及检测仪器 2 6
1 人员配置 2 6
2 机械设备配置 3 6
3 测量及试验仪器配置 3 7 施工方法 3 7
1 试夯参数 3 7
2 施工顺序 4 7
3 施工准备 4 7
4 清表及平整 4 7
5 夯点布设 5 7
6 强夯施工 5 7
7 检测及数据采集 7 7
8 施工注意事项 8 7

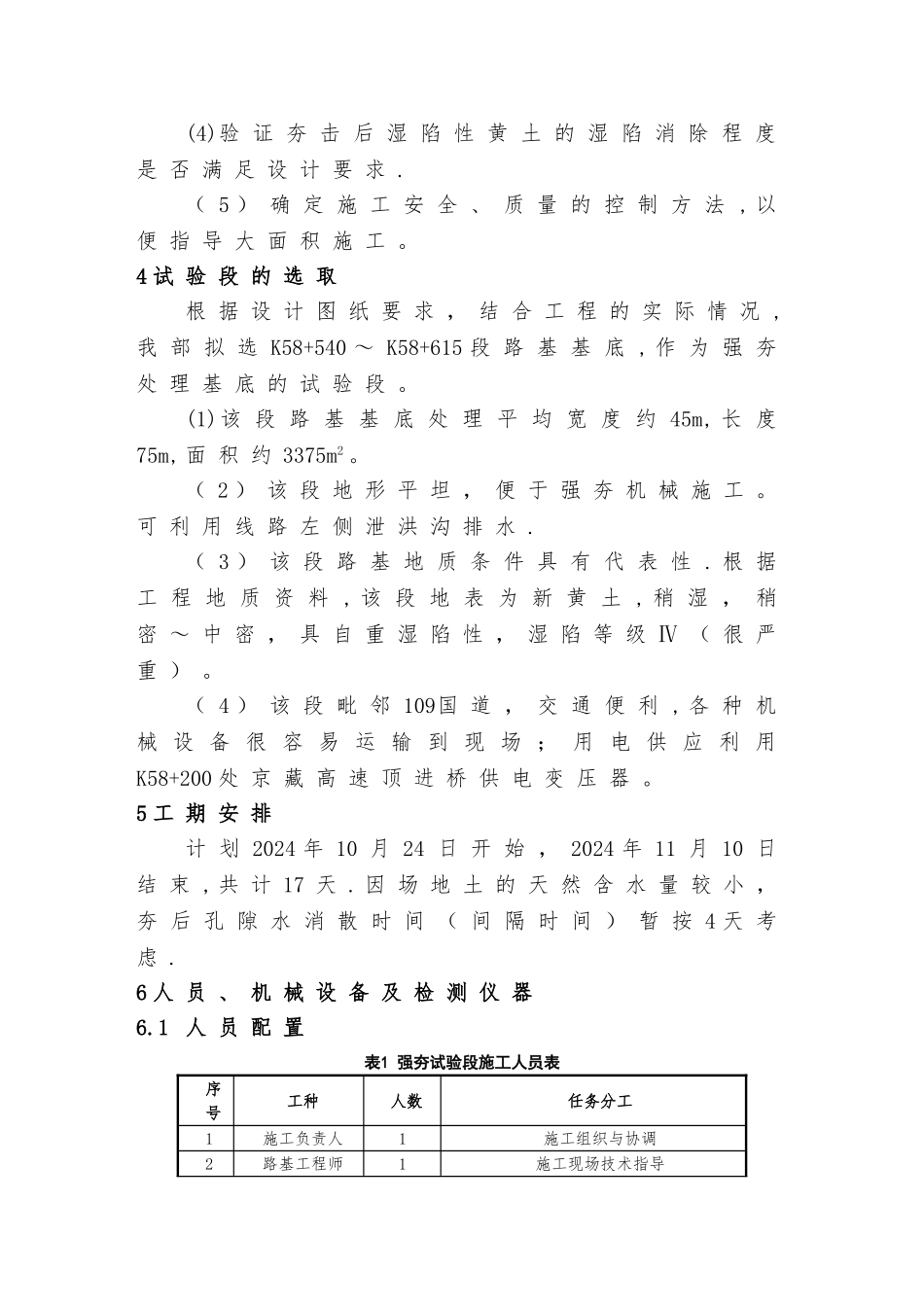

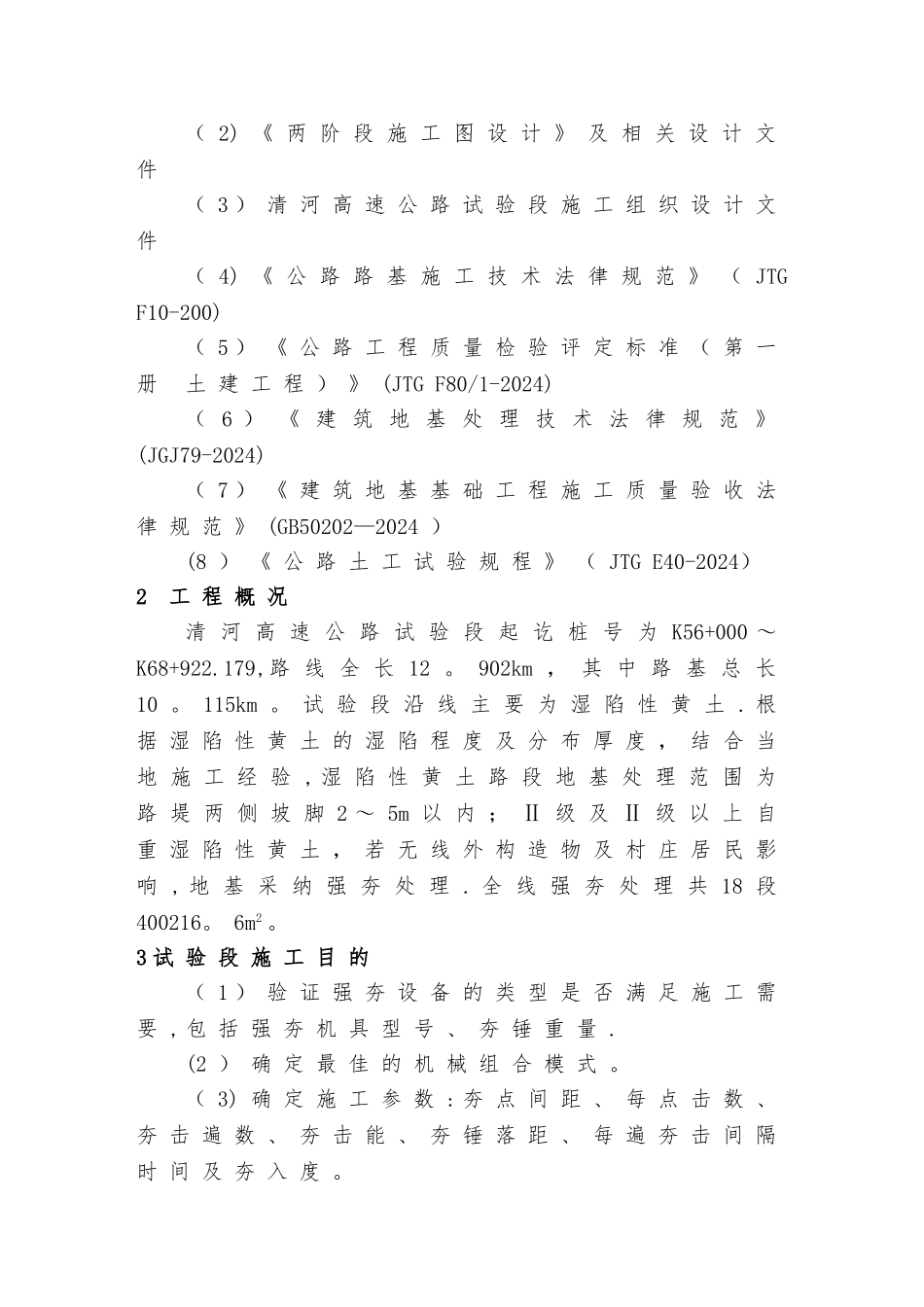

9 常见问题的处理措施 9 8 质量检验标准及方法 9 9 试验段总结 10 10 质量保证措施 11 11 安全保证措施 11 12 环保水保措施 14 13 文明施工 15 强 夯 试 验 段 施 工 方 案1 编 制 依 据(1 ) 工 程 施 工 合 同 文 件( 2) 《 两 阶 段 施 工 图 设 计 》 及 相 关 设 计 文件( 3 ) 清 河 高 速 公 路 试 验 段 施 工 组 织 设 计 文件( 4) 《 公 路 路 基 施 工 技 术 法 律 规 范 》 ( JTG F10-200)( 5 ) 《 公 路 工 程 质 量 检 验 评 定 标 准 ( 第 一册 土 建 工 程 ) 》 (JTG F80/1-2024)( 6 ) 《 建 筑 地 基 处 理 技 术 法 律 规 范 》(JGJ79-2024)( 7 ) 《 建 筑 地 基 基 础 工 程 施 工 质 量 验 收 法律 规 范 》 (GB50202—2024 )(8 ) 《 公 路 土 工 试 验 规 程 》 ( JTG E40-2024)2 工 程 概 况清 河 高 速 公 路 试 验 段 起 讫 桩 号 为 K56+000 ~K68+922
179,路 线 全 长 12
