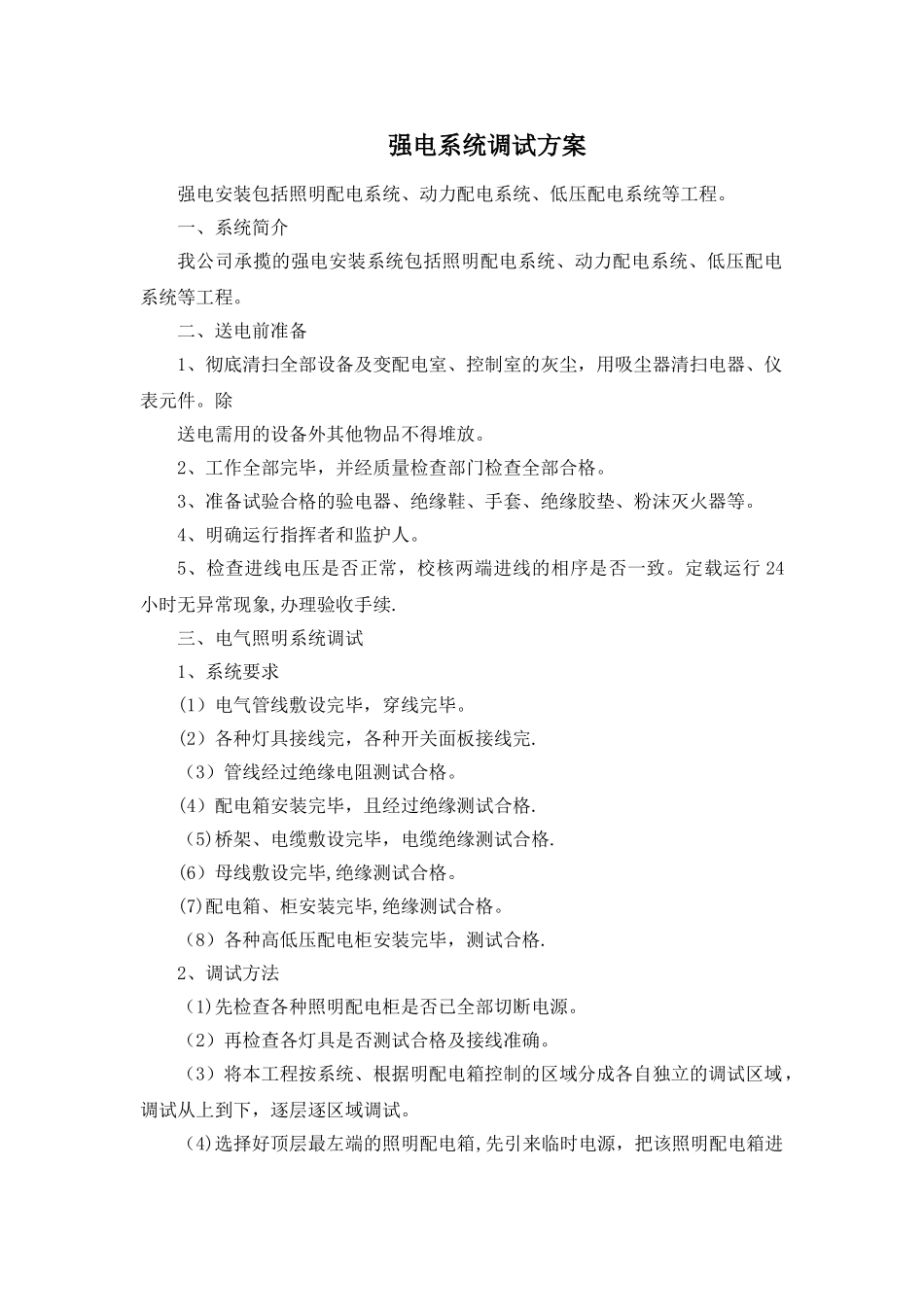

强电系统调试方案强电安装包括照明配电系统、动力配电系统、低压配电系统等工程
一、系统简介 我公司承揽的强电安装系统包括照明配电系统、动力配电系统、低压配电系统等工程
二、送电前准备1、彻底清扫全部设备及变配电室、控制室的灰尘,用吸尘器清扫电器、仪表元件
除送电需用的设备外其他物品不得堆放
2、工作全部完毕,并经质量检查部门检查全部合格
3、准备试验合格的验电器、绝缘鞋、手套、绝缘胶垫、粉沫灭火器等
4、明确运行指挥者和监护人
5、检查进线电压是否正常,校核两端进线的相序是否一致
定载运行 24小时无异常现象,办理验收手续
三、电气照明系统调试 1、系统要求 (1)电气管线敷设完毕,穿线完毕
(2)各种灯具接线完,各种开关面板接线完
(3)管线经过绝缘电阻测试合格
(4)配电箱安装完毕,且经过绝缘测试合格
(5)桥架、电缆敷设完毕,电缆绝缘测试合格
(6)母线敷设完毕,绝缘测试合格
(7)配电箱、柜安装完毕,绝缘测试合格
(8)各种高低压配电柜安装完毕,测试合格
2、调试方法 (1)先检查各种照明配电柜是否已全部切断电源
(2)再检查各灯具是否测试合格及接线准确
(3)将本工程按系统、根据明配电箱控制的区域分成各自独立的调试区域,调试从上到下,逐层逐区域调试
(4)选择好顶层最左端的照明配电箱,先引来临时电源,把该照明配电箱进线开关断开,且把正式进线先拆除,接着接上临时电源,送上电源,先打开箱内 1路照明控制开关,再开启相关的照明灯具,正常,再打开另一路照明控制开关
接着逐步打开照明配电箱内的全部开关
(5)然后采纳相同的方法进行调试第二个照明配电箱,逐步调试完顶层的所有照明配电箱,再往下层调试,采纳相同的方法直至所有的照明配电箱全部调试完
(6)所有分段分区域分系统调试完后,进行总体送电运行调试,先切断各区的照明控制箱开关,配电间上锁,
