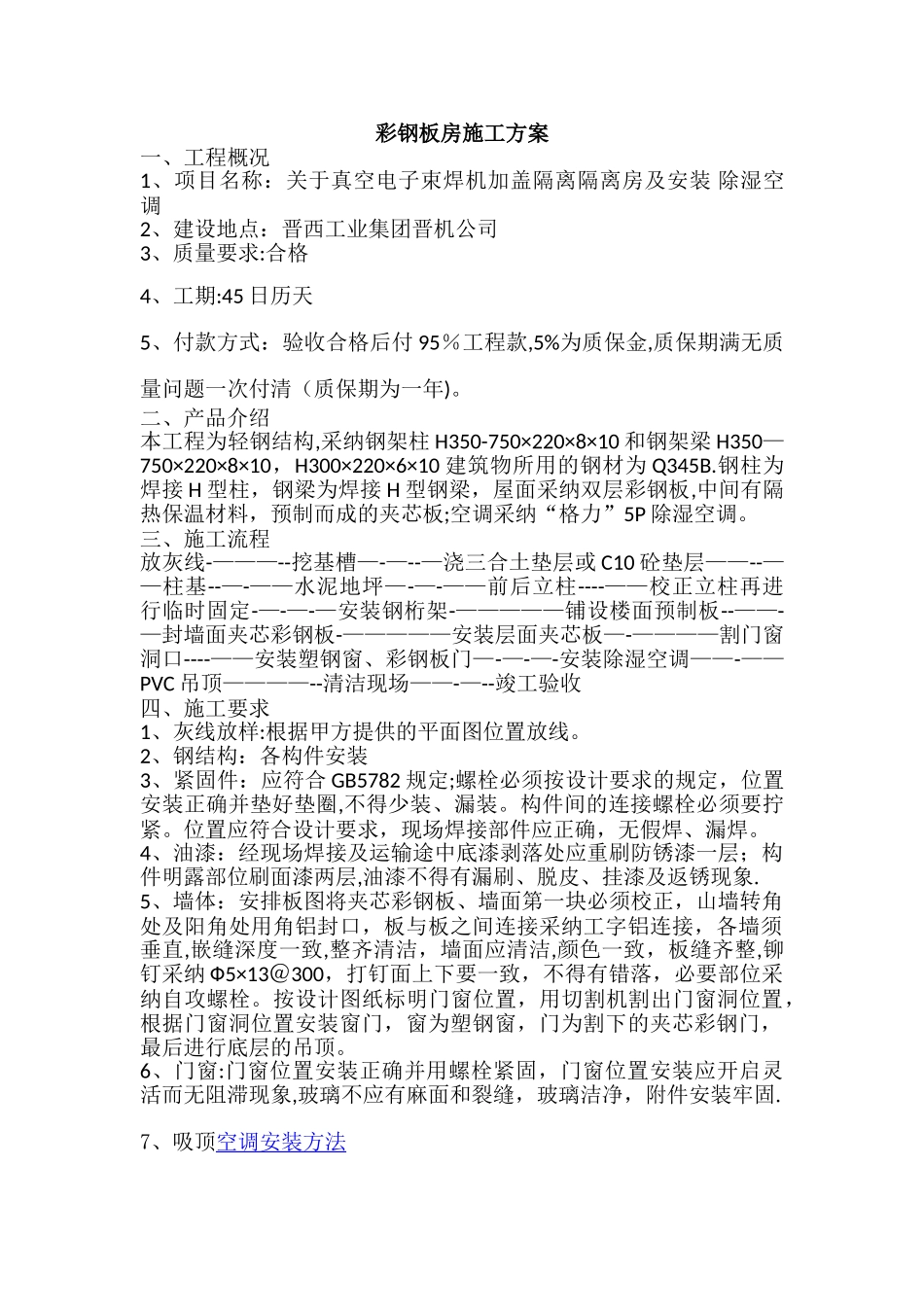

彩钢板房施工方案一、工程概况 1、项目名称:关于真空电子束焊机加盖隔离隔离房及安装 除湿空调2、建设地点:晋西工业集团晋机公司3、质量要求:合格4、工期:45 日历天5、付款方式:验收合格后付 95%工程款,5%为质保金,质保期满无质量问题一次付清(质保期为一年)
二、产品介绍 本工程为轻钢结构,采纳钢架柱 H350-750×220×8×10 和钢架梁 H350—750×220×8×10,H300×220×6×10 建筑物所用的钢材为 Q345B
钢柱为焊接 H 型柱,钢梁为焊接 H 型钢梁,屋面采纳双层彩钢板,中间有隔热保温材料,预制而成的夹芯板;空调采纳“格力”5P 除湿空调
三、施工流程 放灰线-———--挖基槽—-—--—浇三合土垫层或 C10 砼垫层——--——柱基--—-——水泥地坪—-—-——前后立柱----——校正立柱再进行临时固定-—-—-—安装钢桁架-—————铺设楼面预制板--——-—封墙面夹芯彩钢板-—————安装层面夹芯板—-————割门窗洞口----——安装塑钢窗、彩钢板门—-—-—-安装除湿空调——-——PVC 吊顶————--清洁现场——-—--竣工验收四、施工要求 1、灰线放样:根据甲方提供的平面图位置放线
2、钢结构:各构件安装3、紧固件:应符合 GB5782 规定;螺栓必须按设计要求的规定,位置安装正确并垫好垫圈,不得少装、漏装
构件间的连接螺栓必须要拧紧

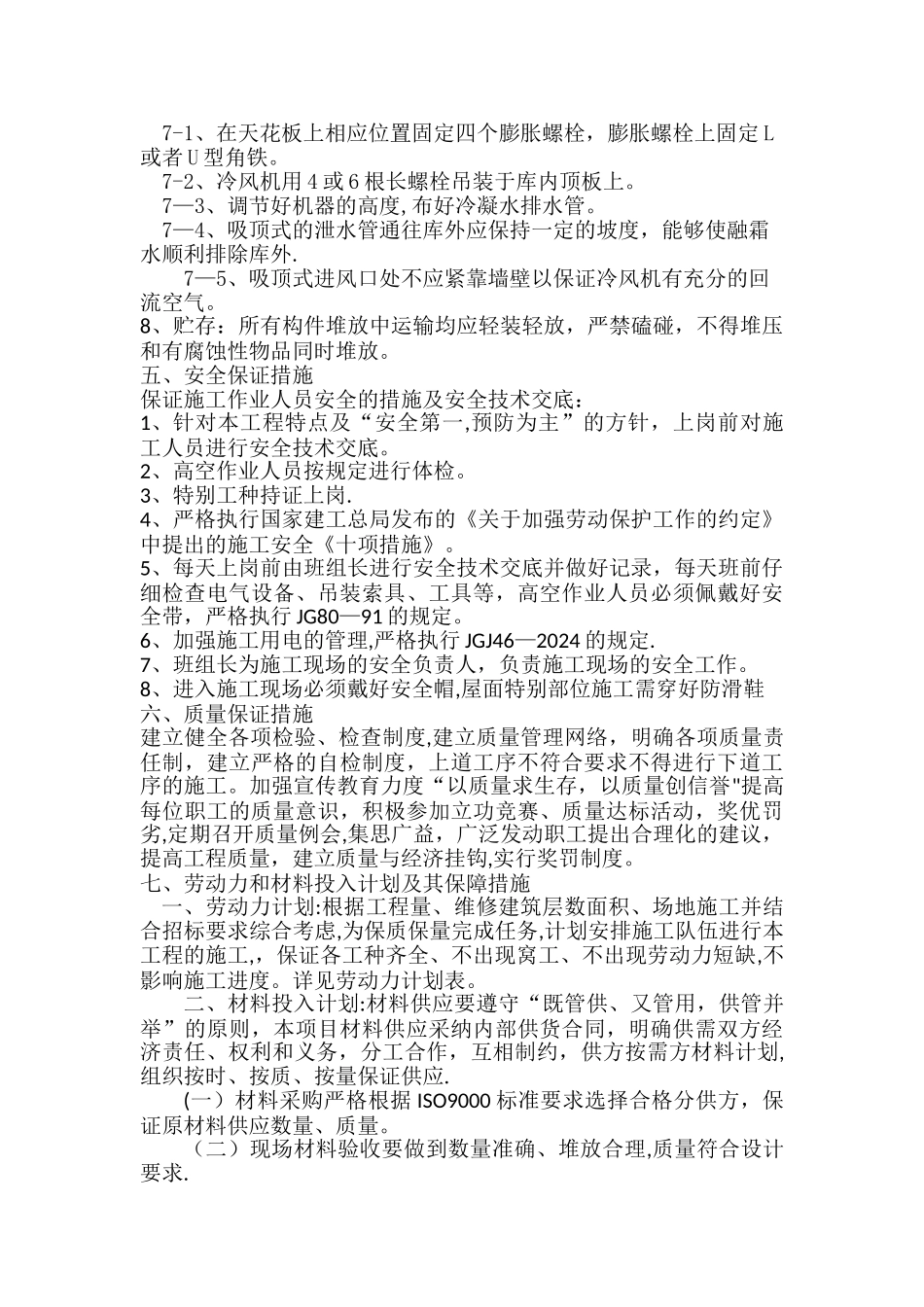

位置应符合设计要求,现场焊接部件应正确,无假焊、漏焊
4、油漆:经现场焊接及运输途中底漆剥落处应重刷防锈漆一层;构件明露部位刷面漆两层,油漆不得有漏刷、脱皮、挂漆及返锈现象
5、墙体:安排板图将夹芯彩钢板、墙面第一块必须校正,山墙转角处及阳角处用角铝封口,板与板之间连接采纳工字铝连接,各墙须垂直,嵌缝深度一致,整齐清洁,墙面应清洁,颜色一致,板缝齐整,铆钉采纳 Ф5×13@300,
