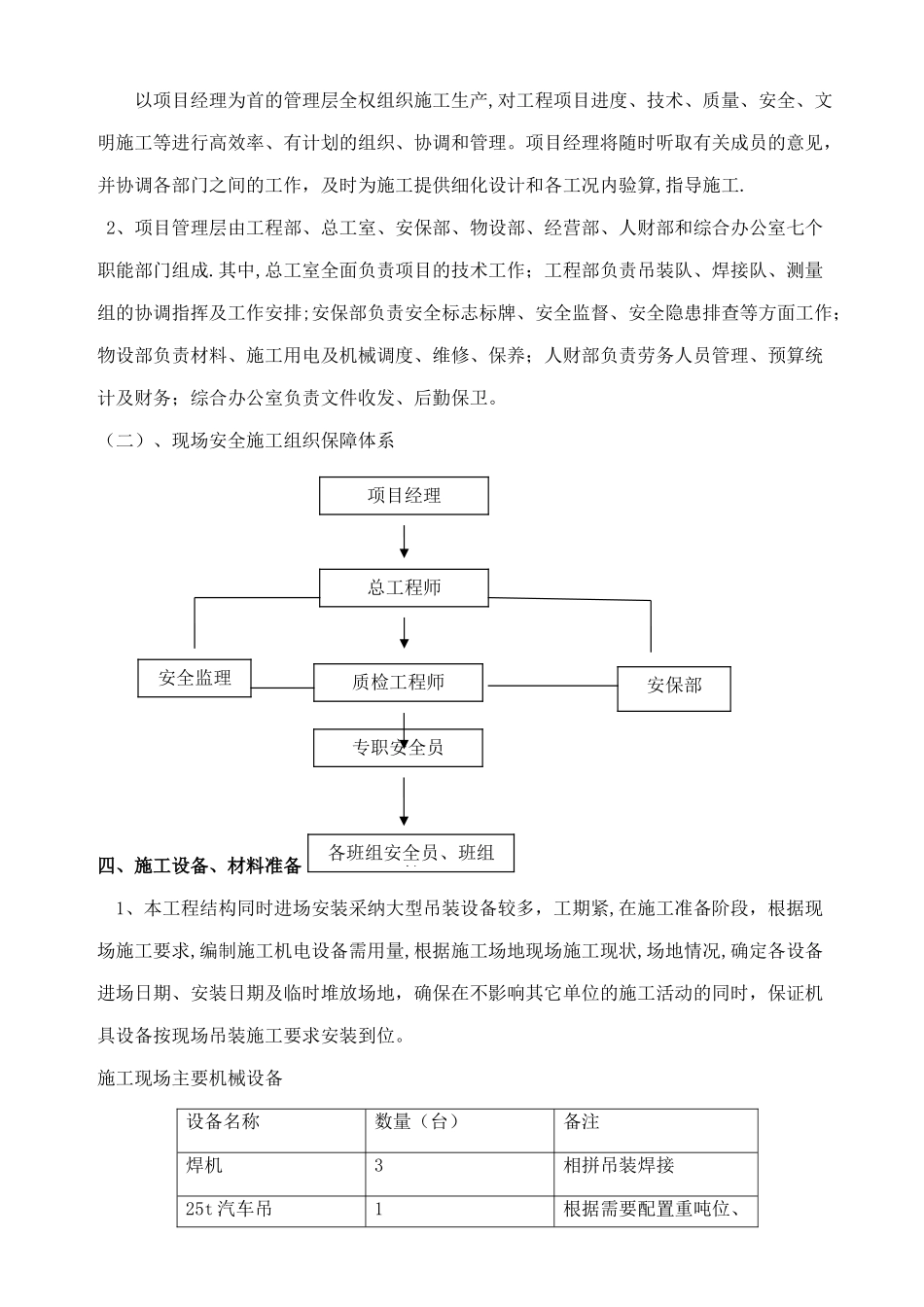

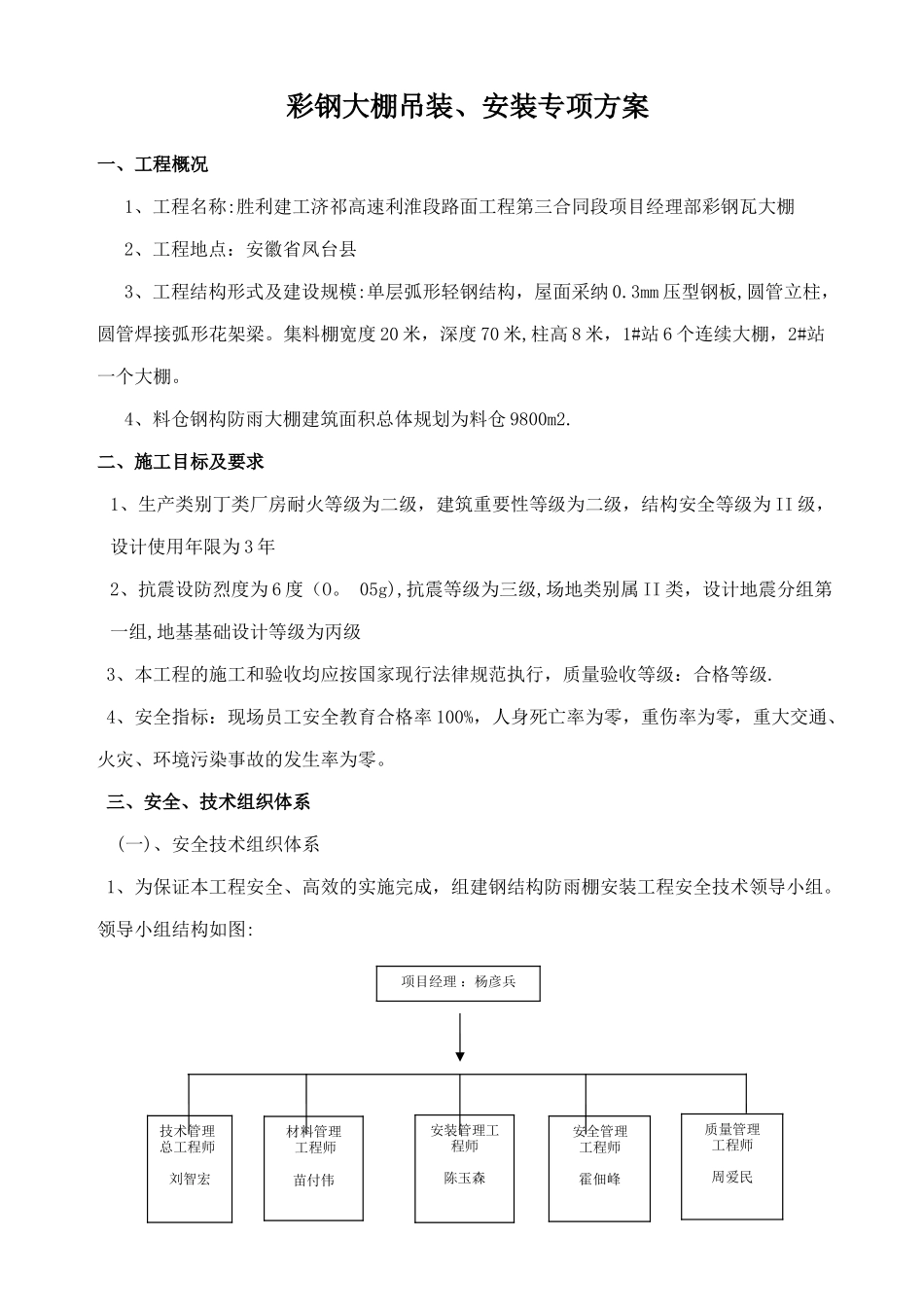

彩钢大棚吊装、安装专项方案一、工程概况1、工程名称:胜利建工济祁高速利淮段路面工程第三合同段项目经理部彩钢瓦大棚2、工程地点:安徽省凤台县3、工程结构形式及建设规模:单层弧形轻钢结构,屋面采纳 0.3mm 压型钢板,圆管立柱,圆管焊接弧形花架梁。集料棚宽度 20 米,深度 70 米,柱高 8 米,1#站 6 个连续大棚,2#站一个大棚。4、料仓钢构防雨大棚建筑面积总体规划为料仓 9800m2.二、施工目标及要求1、生产类别丁类厂房耐火等级为二级,建筑重要性等级为二级,结构安全等级为 II 级,设计使用年限为 3 年2、抗震设防烈度为 6 度(O。 05g),抗震等级为三级,场地类别属 II 类,设计地震分组第一组,地基基础设计等级为丙级3、本工程的施工和验收均应按国家现行法律规范执行,质量验收等级:合格等级.4、安全指标:现场员工安全教育合格率 100%,人身死亡率为零,重伤率为零,重大交通、火灾、环境污染事故的发生率为零。三、安全、技术组织体系(一)、安全技术组织体系1、为保证本工程安全、高效的实施完成,组建钢结构防雨棚安装工程安全技术领导小组。领导小组结构如图: 项目经理 :杨彦兵技术管理总工程师刘智宏材料管理 工程师苗付伟安装管理工程师陈玉森安全管理工程师霍佃峰质量管理工程师周爱民以项目经理为首的管理层全权组织施工生产,对工程项目进度、技术、质量、安全、文明施工等进行高效率、有计划的组织、协调和管理。项目经理将随时听取有关成员的意见,并协调各部门之间的工作,及时为施工提供细化设计和各工况内验算,指导施工.2、项目管理层由工程部、总工室、安保部、物设部、经营部、人财部和综合办公室七个职能部门组成.其中,总工室全面负责项目的技术工作;工程部负责吊装队、焊接队、测量组的协调指挥及工作安排;安保部负责安全标志标牌、安全监督、安全隐患排查等方面工作;物设部负责材料、施工用电及机械调度、维修、保养;人财部负责劳务人员管理、预算统计及财务;综合办公室负责文件收发、后勤保卫。(二)、现场安全施工组织保障体系四、施工设备、材料准备1、本工程结构同时进场安装采纳大型吊装设备较多,工期紧,在施工准备阶段,根据现场施工要求,编制施工机电设备需用量,根据施工场地现场施工现状,场地情况,确定各设备进场日期、安装日期及临时堆放场地,确保在不影响其它单位的施工活动的同时,保证机具设备按现场吊装施工要求安装到位。施工现场主要机械设备设备名称数量(台)备注焊机3...
