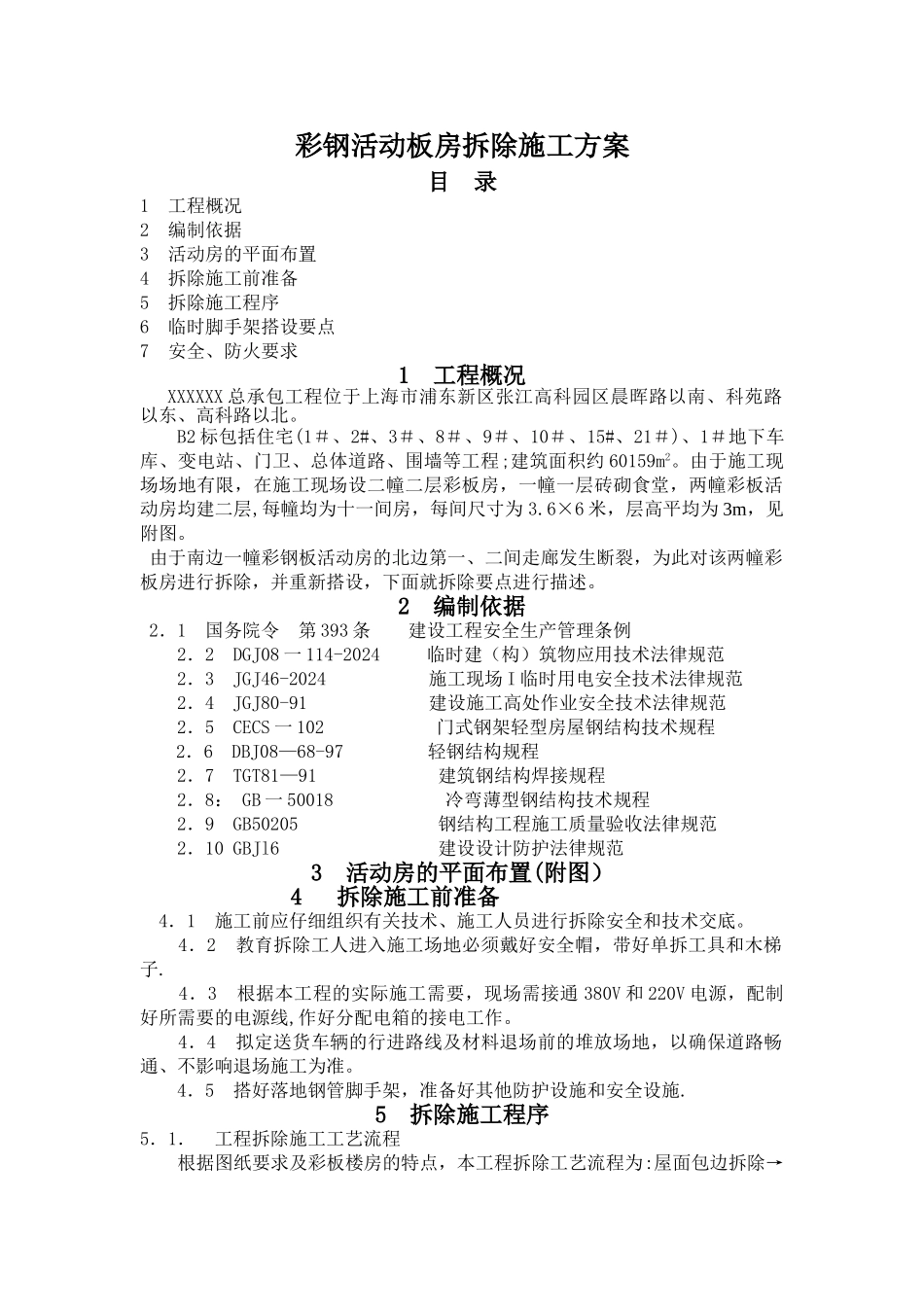

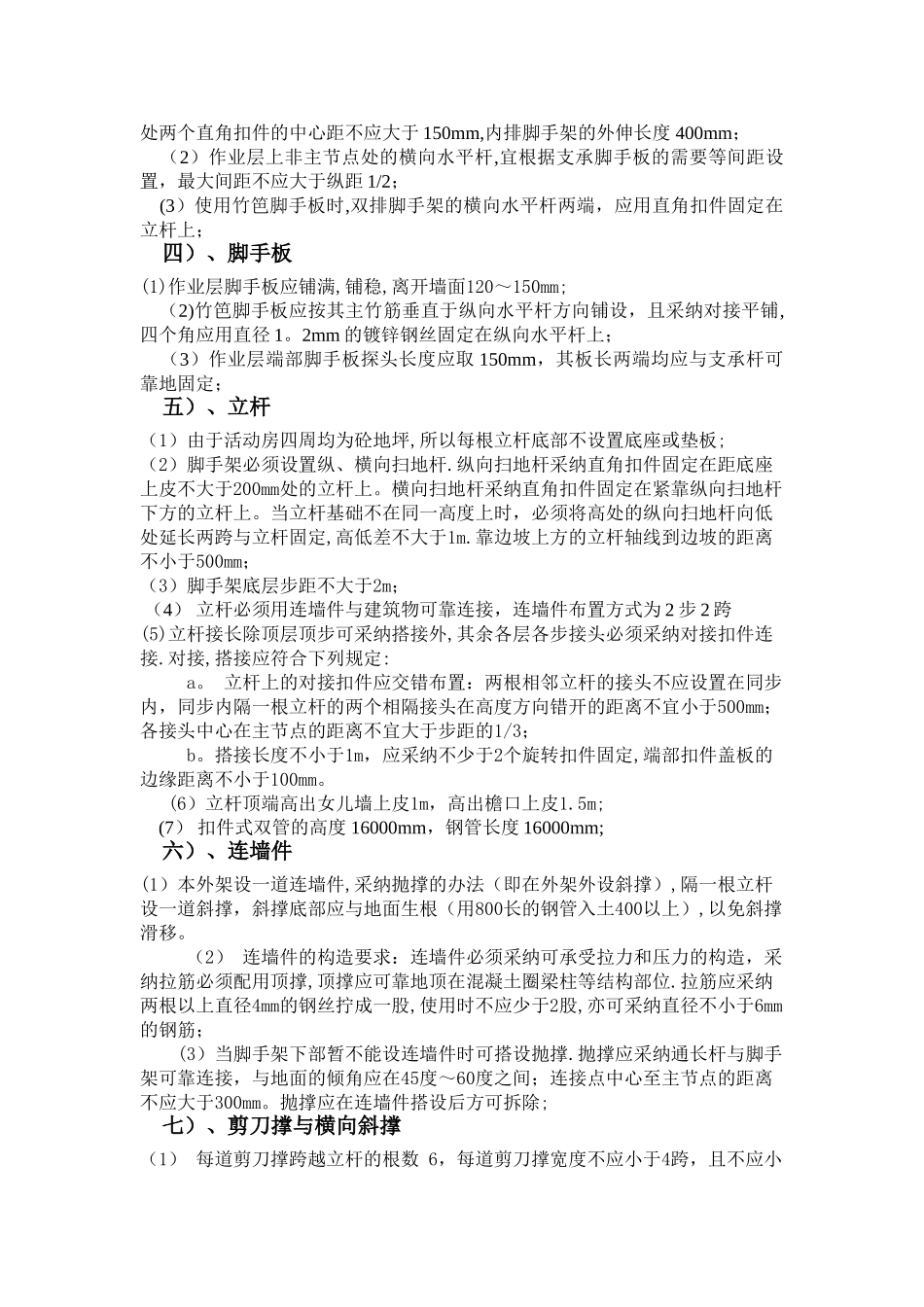

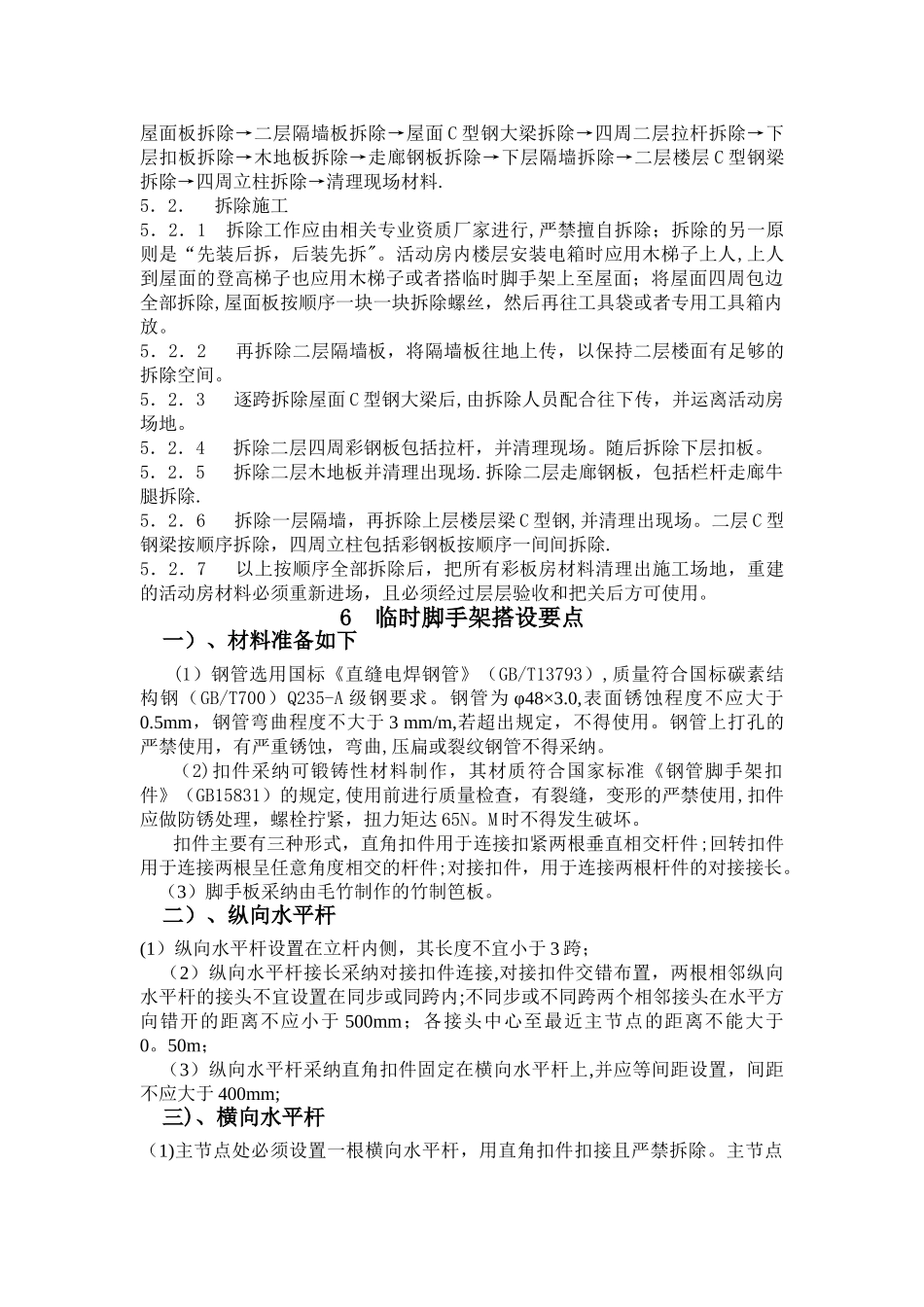

彩钢活动板房拆除施工方案目 录1 工程概况2 编制依据3 活动房的平面布置4 拆除施工前准备5 拆除施工程序 6 临时脚手架搭设要点7 安全、防火要求1 工程概况XXXXXX 总承包工程位于上海市浦东新区张江高科园区晨晖路以南、科苑路以东、高科路以北。B2 标包括住宅(1#、2#、3#、8#、9#、10#、15#、21#)、1#地下车库、变电站、门卫、总体道路、围墙等工程;建筑面积约 60159m2。由于施工现场场地有限,在施工现场设二幢二层彩板房,一幢一层砖砌食堂,两幢彩板活动房均建二层,每幢均为十一间房,每间尺寸为 3.6×6 米,层高平均为 3m,见附图。 由于南边一幢彩钢板活动房的北边第一、二间走廊发生断裂,为此对该两幢彩板房进行拆除,并重新搭设,下面就拆除要点进行描述。2 编制依据 2.1 国务院令 第 393 条 建设工程安全生产管理条例 2.2 DGJ08 一 114-2024 临时建(构)筑物应用技术法律规范 2.3 JGJ46-2024 施工现场 I 临时用电安全技术法律规范 2.4 JGJ80-91 建设施工高处作业安全技术法律规范 2.5 CECS 一 102 门式钢架轻型房屋钢结构技术规程2.6 DBJ08—68-97 轻钢结构规程 2.7 TGT81—91 建筑钢结构焊接规程 2.8: GB 一 50018 冷弯薄型钢结构技术规程 2.9 GB50205 钢结构工程施工质量验收法律规范 2.10 GBJl6 建设设计防护法律规范3 活动房的平面布置(附图)4 拆除施工前准备 4.1 施工前应仔细组织有关技术、施工人员进行拆除安全和技术交底。 4.2 教育拆除工人进入施工场地必须戴好安全帽,带好单拆工具和木梯子. 4.3 根据本工程的实际施工需要,现场需接通 380V 和 220V 电源,配制好所需要的电源线,作好分配电箱的接电工作。 4.4 拟定送货车辆的行进路线及材料退场前的堆放场地,以确保道路畅通、不影响退场施工为准。 4.5 搭好落地钢管脚手架,准备好其他防护设施和安全设施.5 拆除施工程序5.1. 工程拆除施工工艺流程 根据图纸要求及彩板楼房的特点,本工程拆除工艺流程为:屋面包边拆除→屋面板拆除→二层隔墙板拆除→屋面 C 型钢大梁拆除→四周二层拉杆拆除→下层扣板拆除→木地板拆除→走廊钢板拆除→下层隔墙拆除→二层楼层 C 型钢梁拆除→四周立柱拆除→清理现场材料.5.2. 拆除施工5.2.1 拆除工作应由相关专业资质厂家进行,严禁擅自拆除;拆除的另一原则是“先装后拆,后装先拆"。活动房内楼层安装电箱时应用木梯子上人...
