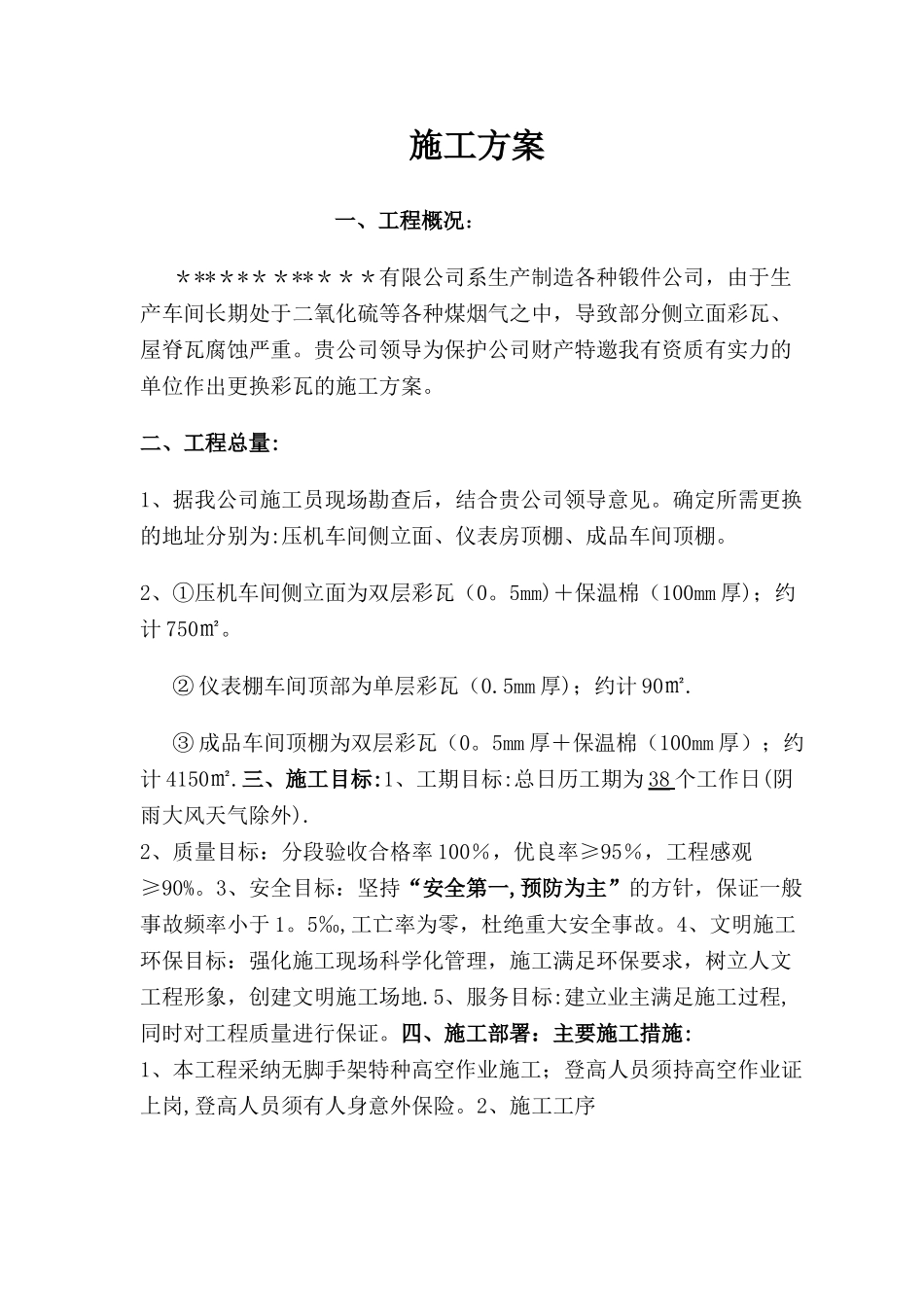

施工方案一、工程概况:************有限公司系生产制造各种锻件公司,由于生产车间长期处于二氧化硫等各种煤烟气之中,导致部分侧立面彩瓦、屋脊瓦腐蚀严重
贵公司领导为保护公司财产特邀我有资质有实力的单位作出更换彩瓦的施工方案
二、工程总量:1、据我公司施工员现场勘查后,结合贵公司领导意见
确定所需更换的地址分别为:压机车间侧立面、仪表房顶棚、成品车间顶棚
2、①压机车间侧立面为双层彩瓦(0
5mm)+保温棉(100mm 厚);约计 750㎡
② 仪表棚车间顶部为单层彩瓦(0
5mm 厚);约计 90㎡
③ 成品车间顶棚为双层彩瓦(0
5mm 厚+保温棉(100mm 厚);约计 4150㎡
三、施工目标:1、工期目标:总日历工期为 38 个工作日(阴雨大风天气除外)
2、质量目标:分段验收合格率 100%,优良率≥95%,工程感观≥90%
3、安全目标:坚持“安全第一,预防为主”的方针,保证一般事故频率小于 1
5‰,工亡率为零,杜绝重大安全事故
4、文明施工环保目标:强化施工现场科学化管理,施工满足环保要求,树立人文工程形象,创建文明施工场地
5、服务目标:建立业主满足施工过程,同时对工程质量进行保证

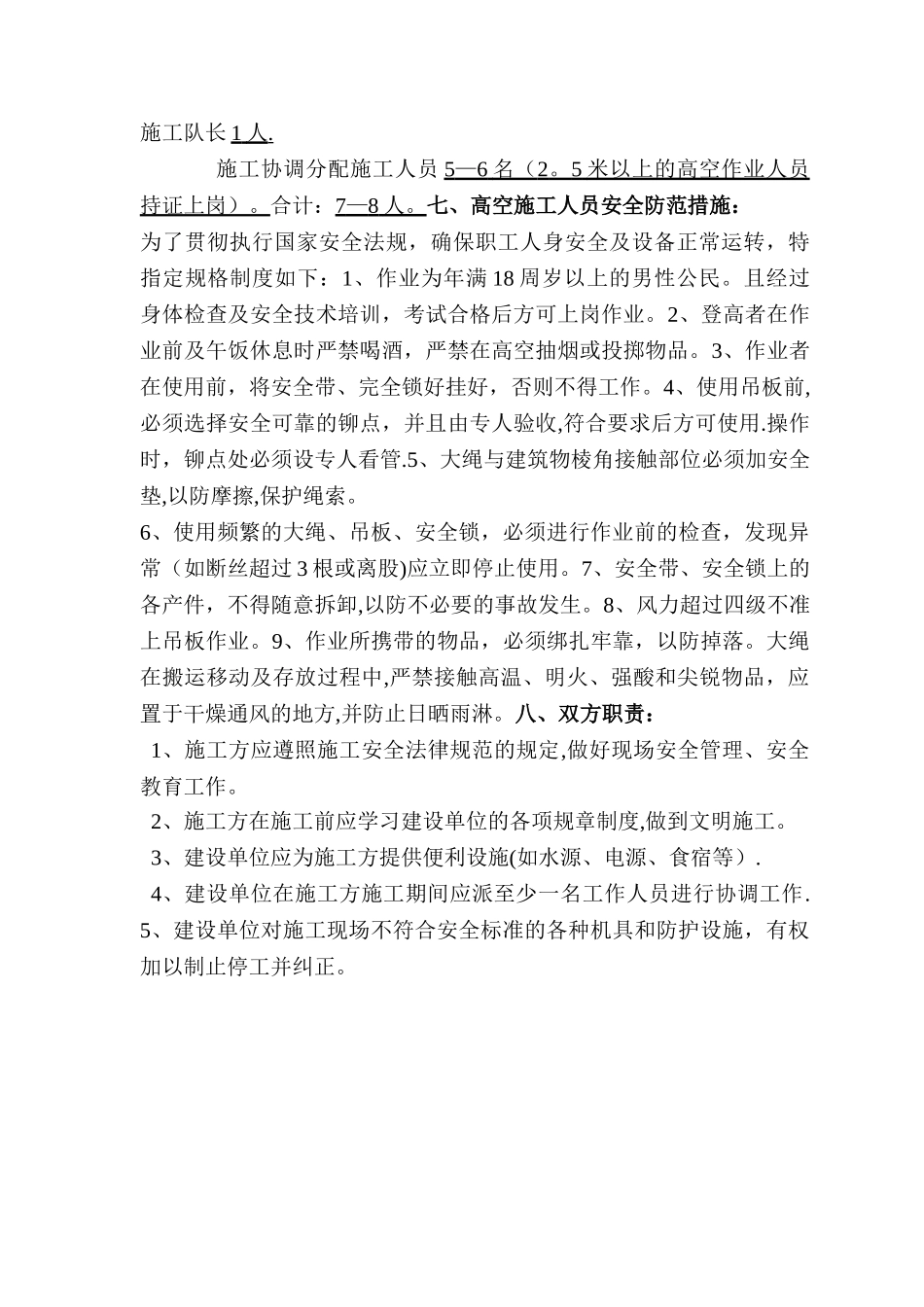

四、施工部署:主要施工措施:1、本工程采纳无脚手架特种高空作业施工;登高人员须持高空作业证上岗,登高人员须有人身意外保险

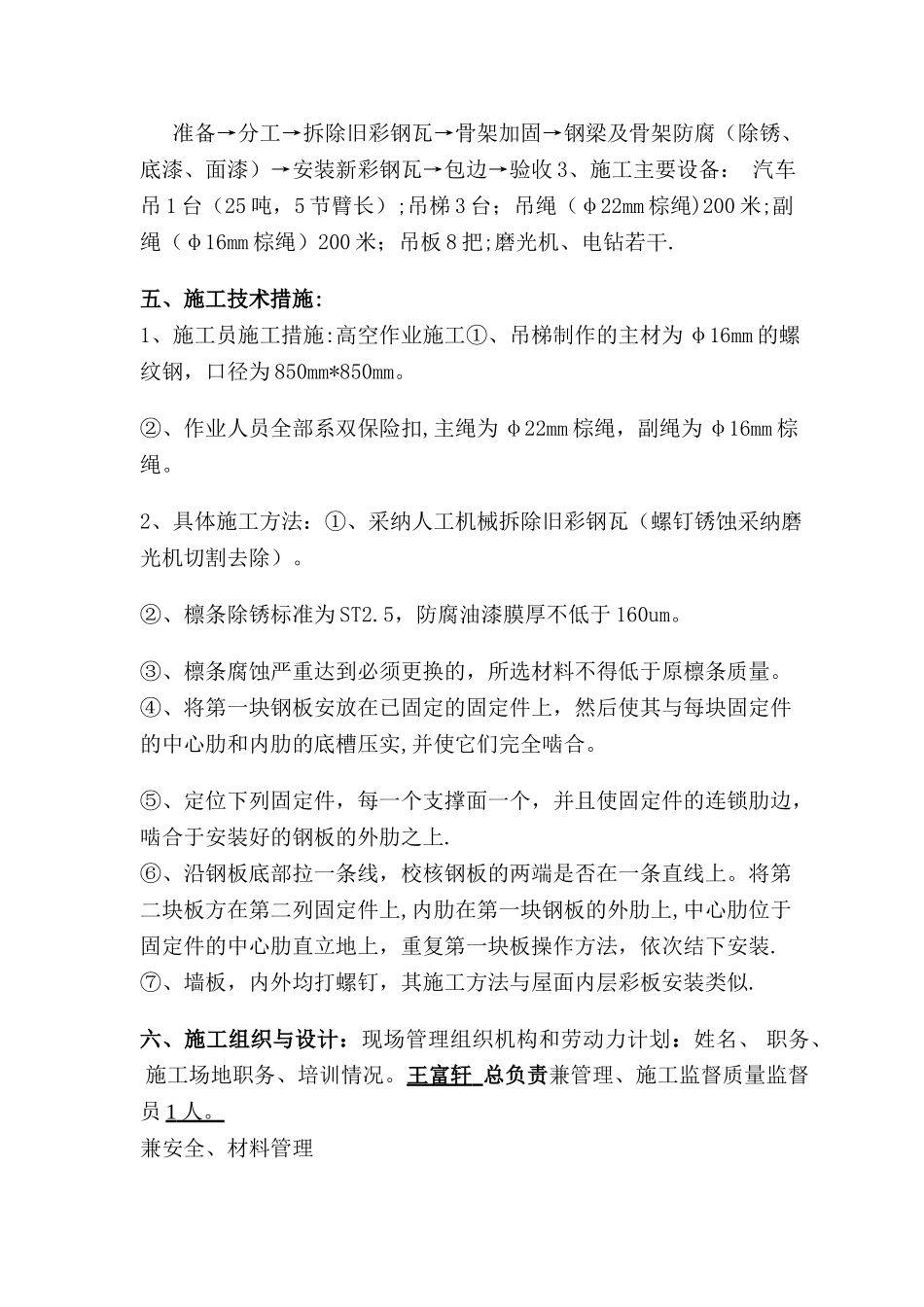

2、施工工序准备→分工→拆除旧彩钢瓦→骨架加固→钢梁及骨架防腐(除锈、底漆、面漆)→安装新彩钢瓦→包边→验收 3、施工主要设备: 汽车吊 1 台(25 吨,5 节臂长);吊梯 3 台;吊绳(φ22mm 棕绳)200 米;副绳(φ16mm 棕绳)200 米;吊板 8 把;磨光机、电钻若干
五、施工技术措施:1、施工员施工措施:高空作业施工①、吊梯制作的主材为 φ16mm 的螺纹钢,口径为 850mm*850mm
②、作业人员全部系双保险扣,主绳为 φ2
