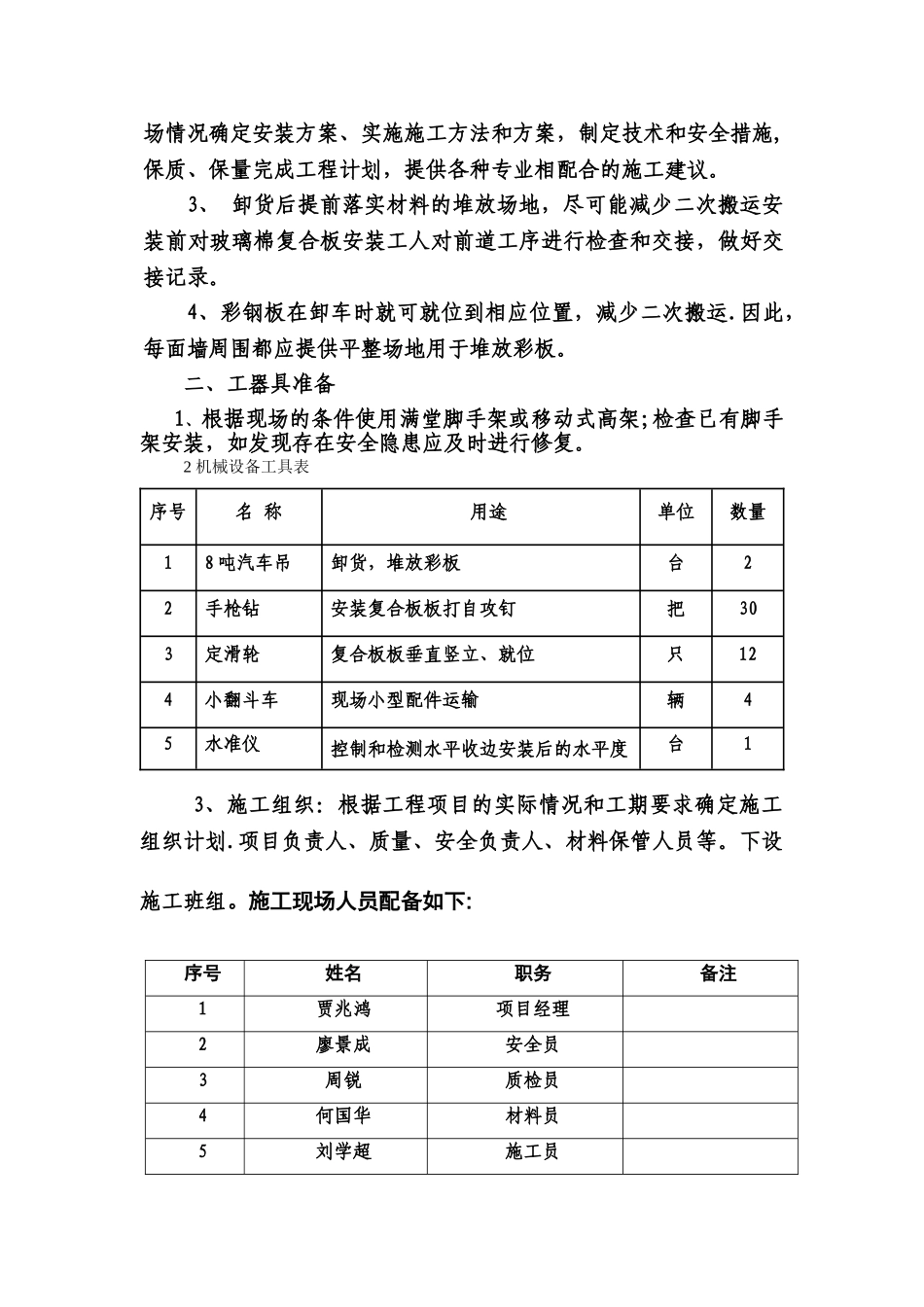

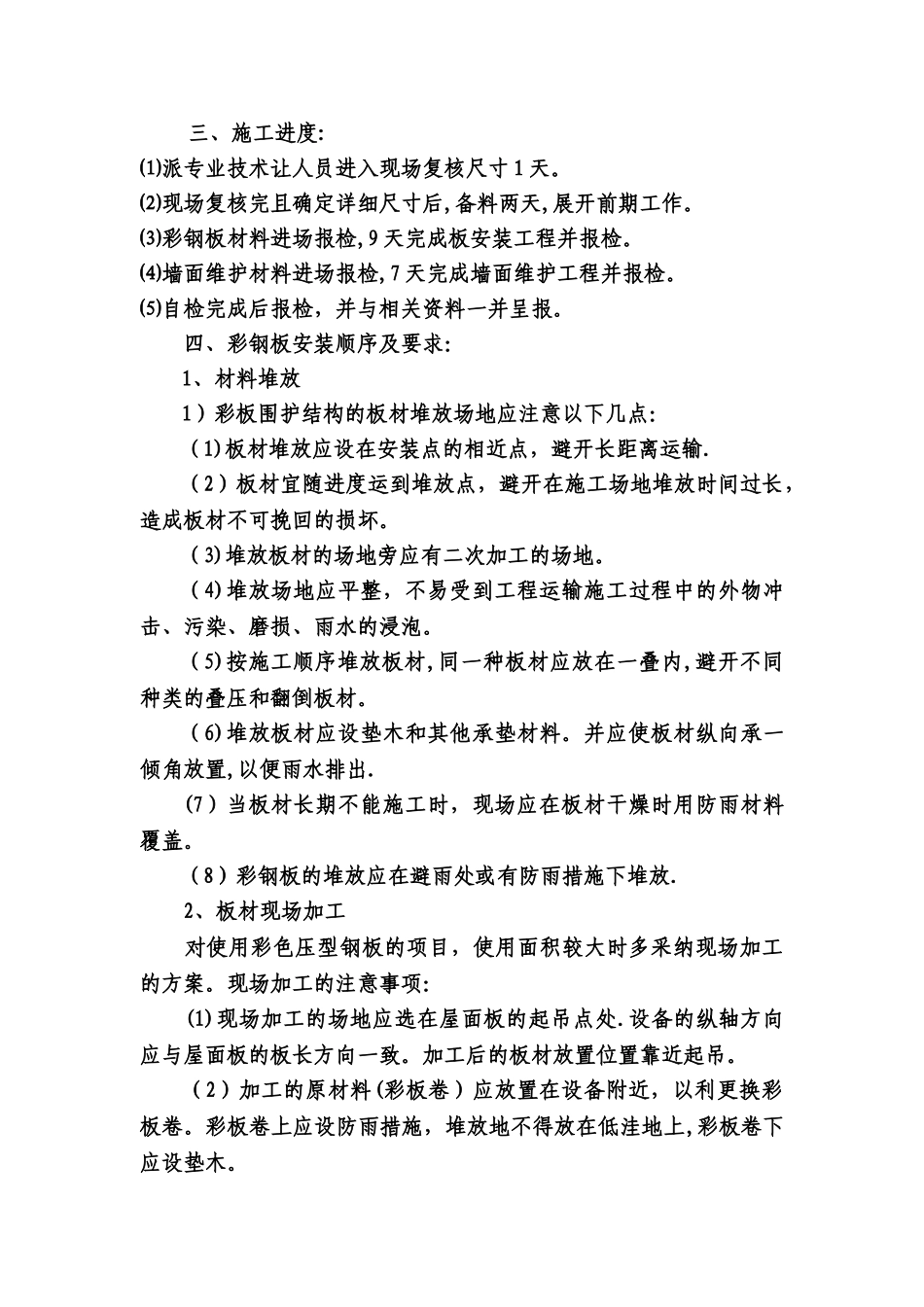

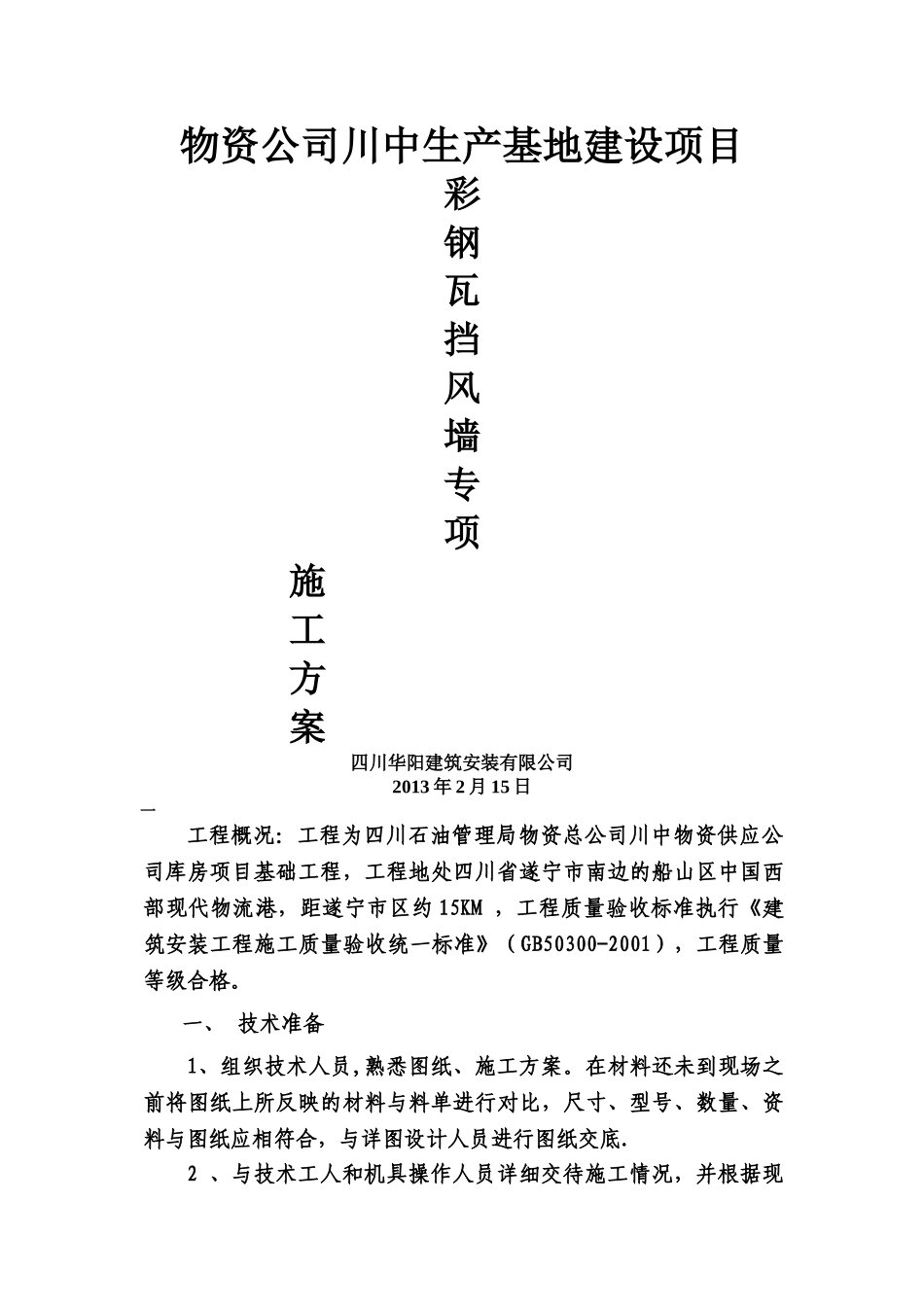

物资公司川中生产基地建设项目彩钢瓦挡风墙专项 施 工 方 案四川华阳建筑安装有限公司2013 年 2 月 15 日一工程概况:工程为四川石油管理局物资总公司川中物资供应公司库房项目基础工程,工程地处四川省遂宁市南边的船山区中国西部现代物流港,距遂宁市区约 15KM ,工程质量验收标准执行《建筑安装工程施工质量验收统一标准》(GB50300-2001),工程质量等级合格。一、 技术准备1、组织技术人员,熟悉图纸、施工方案。在材料还未到现场之前将图纸上所反映的材料与料单进行对比,尺寸、型号、数量、资料与图纸应相符合,与详图设计人员进行图纸交底.2 、与技术工人和机具操作人员详细交待施工情况,并根据现场情况确定安装方案、实施施工方法和方案,制定技术和安全措施,保质、保量完成工程计划,提供各种专业相配合的施工建议。3、 卸货后提前落实材料的堆放场地,尽可能减少二次搬运安装前对玻璃棉复合板安装工人对前道工序进行检查和交接,做好交接记录。4、彩钢板在卸车时就可就位到相应位置,减少二次搬运.因此,每面墙周围都应提供平整场地用于堆放彩板。二、工器具准备1、根据现场的条件使用满堂脚手架或移动式高架;检查已有脚手架安装,如发现存在安全隐患应及时进行修复。2 机械设备工具表序号名 称用途单位数量18 吨汽车吊卸货,堆放彩板台22手枪钻安装复合板板打自攻钉把303定滑轮复合板板垂直竖立、就位只124小翻斗车现场小型配件运输辆45水准仪控制和检测水平收边安装后的水平度台13、施工组织:根据工程项目的实际情况和工期要求确定施工组织计划.项目负责人、质量、安全负责人、材料保管人员等。下设施工班组。施工现场人员配备如下:序号姓名职务备注1贾兆鸿项目经理2廖景成安全员3周锐质检员4何国华材料员5刘学超施工员三、施工进度:⑴派专业技术让人员进入现场复核尺寸 1 天。⑵现场复核完且确定详细尺寸后,备料两天,展开前期工作。⑶彩钢板材料进场报检,9 天完成板安装工程并报检。⑷墙面维护材料进场报检,7 天完成墙面维护工程并报检。⑸自检完成后报检,并与相关资料一并呈报。四、彩钢板安装顺序及要求:1、材料堆放1)彩板围护结构的板材堆放场地应注意以下几点:(1)板材堆放应设在安装点的相近点,避开长距离运输.(2)板材宜随进度运到堆放点,避开在施工场地堆放时间过长,造成板材不可挽回的损坏。(3)堆放板材的场地旁应有二次加工的场地。(4)堆放场地应平整,不易受到工程运输施工过程中的外物冲...
