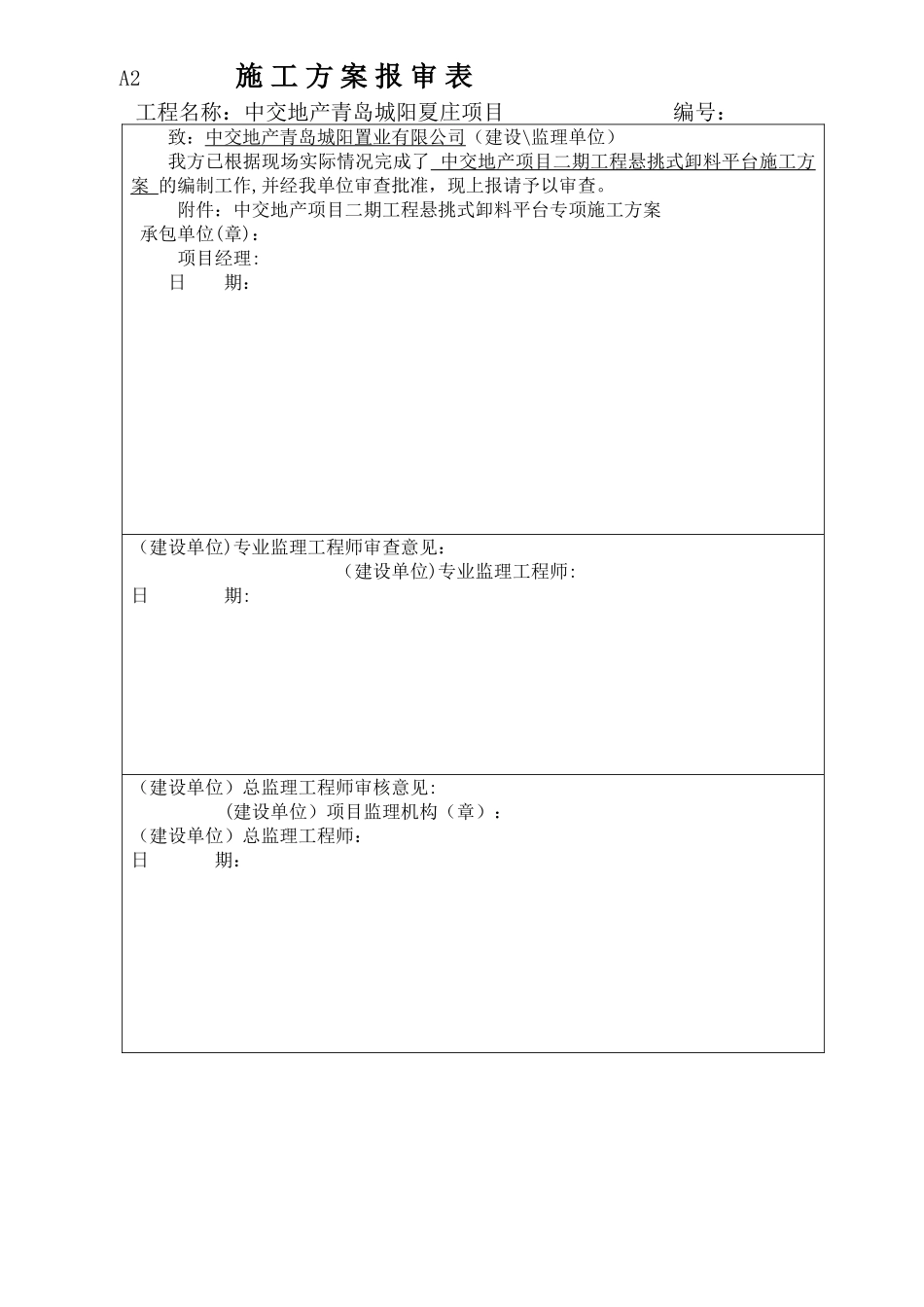

A2 施 工 方 案 报 审 表工程名称:中交地产青岛城阳夏庄项目 编号:致:中交地产青岛城阳置业有限公司(建设\监理单位)我方已根据现场实际情况完成了 中交地产项目二期工程悬挑式卸料平台施工方案 的编制工作,并经我单位审查批准,现上报请予以审查

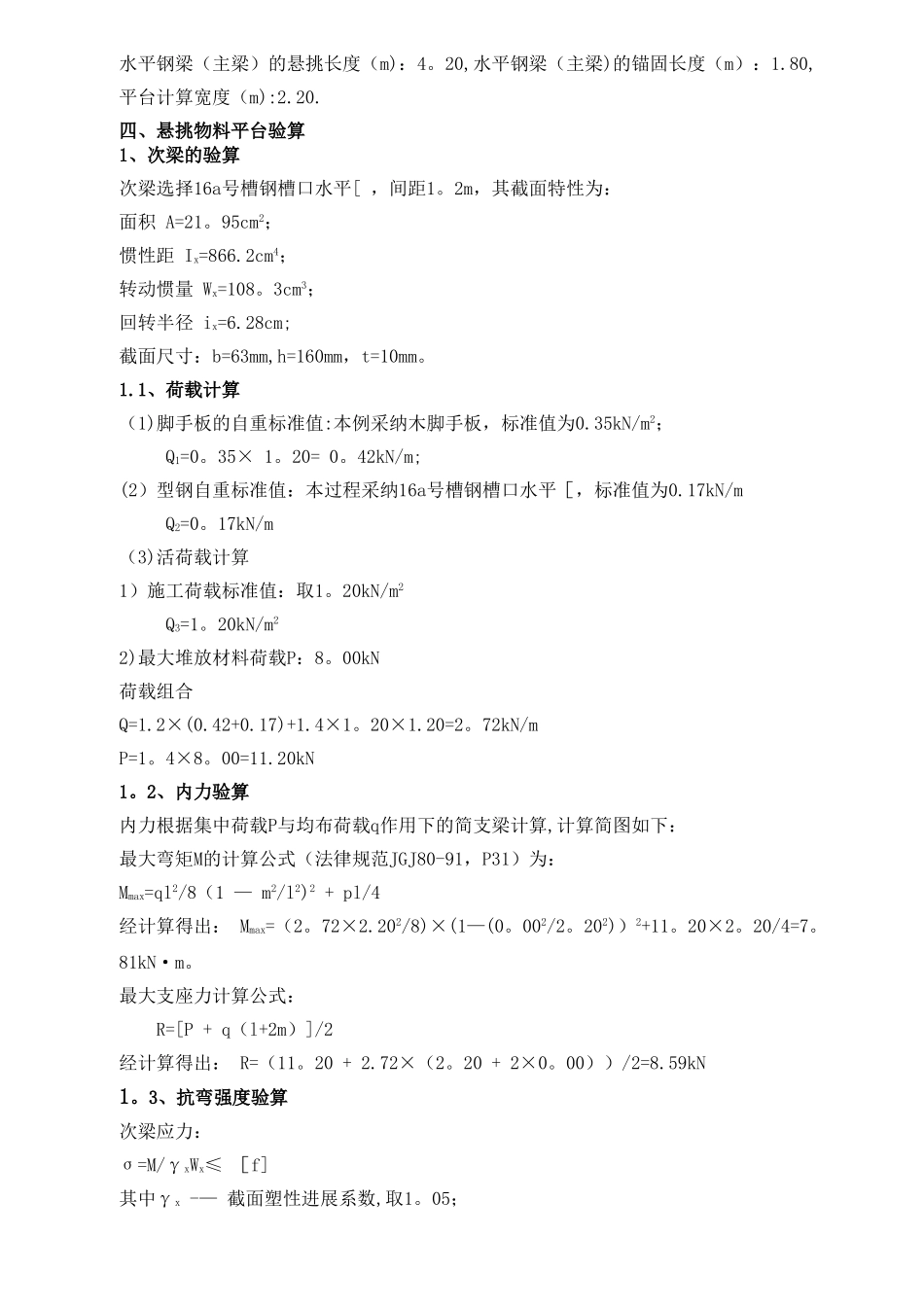

附件:中交地产项目二期工程悬挑式卸料平台专项施工方案 承包单位(章): 项目经理:日 期:(建设单位)专业监理工程师审查意见: (建设单位)专业监理工程师:日 期:(建设单位)总监理工程师审核意见: (建设单位)项目监理机构(章):(建设单位)总监理工程师:日 期:中交一航局第二工程有限公司中交地产青岛城阳夏庄项目工程悬挑式卸料平台专项施工方案中交一航局第二工程有限公司2024 年 07 月 05 日编制悬挑式卸料平台施工方案一、工程概况中交地产二期工程的主要结构形式为剪力墙结构体系,单体最高层为 14 层,最低 21 层
设计年限:50 年;抗震烈度:六度;建筑耐火等级:地下一级,地上二级;防水等级:屋面防水等级为 II 级,地下室防水等级为一级,结构形式:剪力墙结构,框架结构,基础形式为筏基
二、悬挑物料平台设置说明1
悬挑物料平台设置位置根据本工程的平面布置及塔吊的安装位置和吊臂的摆幅,结合施工场地的实际情况,卸料平台的搭设位置,每层设置两处
说明:根据料台宽度原结构洞口尺寸不满足要求的,提前在剪力墙根部预留洞口
2、悬挑物料平台尺寸与材料本工程卸料平台采纳槽钢或工字钢悬挑搭设,悬挑主梁采纳 2 条[16a 槽钢或 16I,次梁采纳[16a 槽钢,间距 1
2 米,次梁与主梁焊接;平台护栏用钢管焊接, 1
平台悬挑长度 4
2 米,宽 2
2 米,主梁锚入楼面 1
整个平台与护栏焊接成整体,使用时采纳塔吊吊装

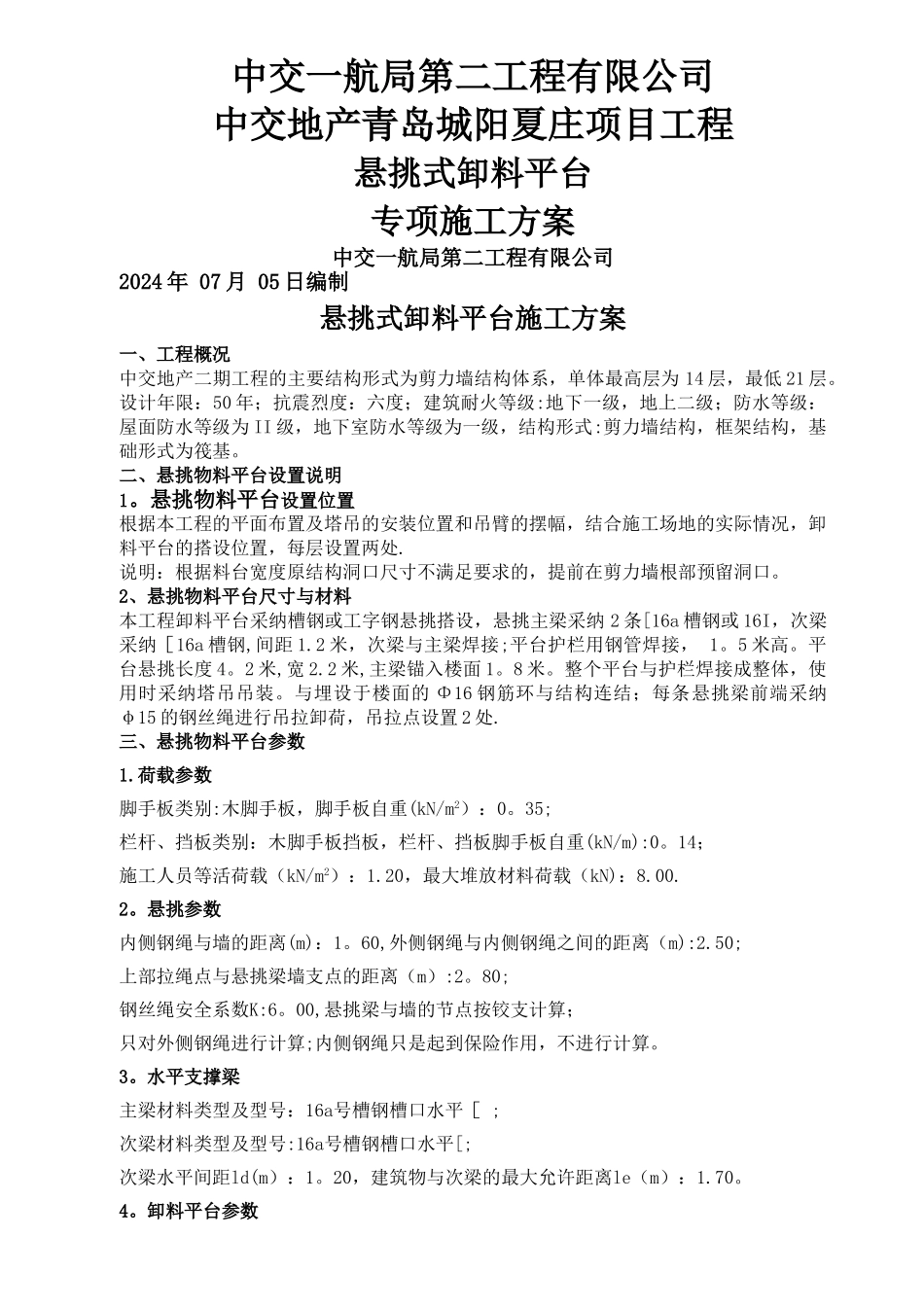

与埋设于楼面的 Φ16 钢筋环与结构连结;每条悬挑梁前端采纳φ15 的钢丝绳进行吊拉卸荷,吊拉点
