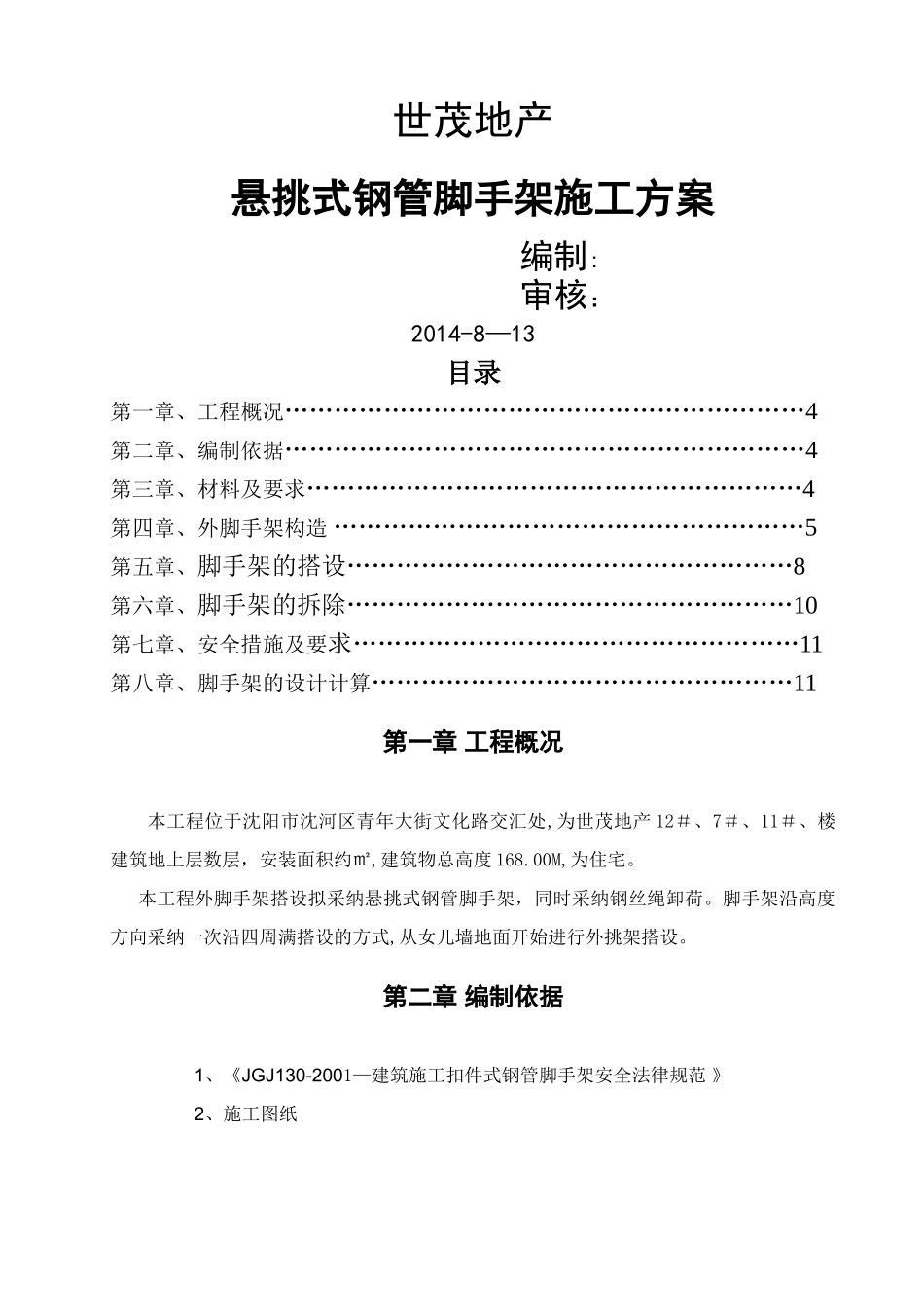

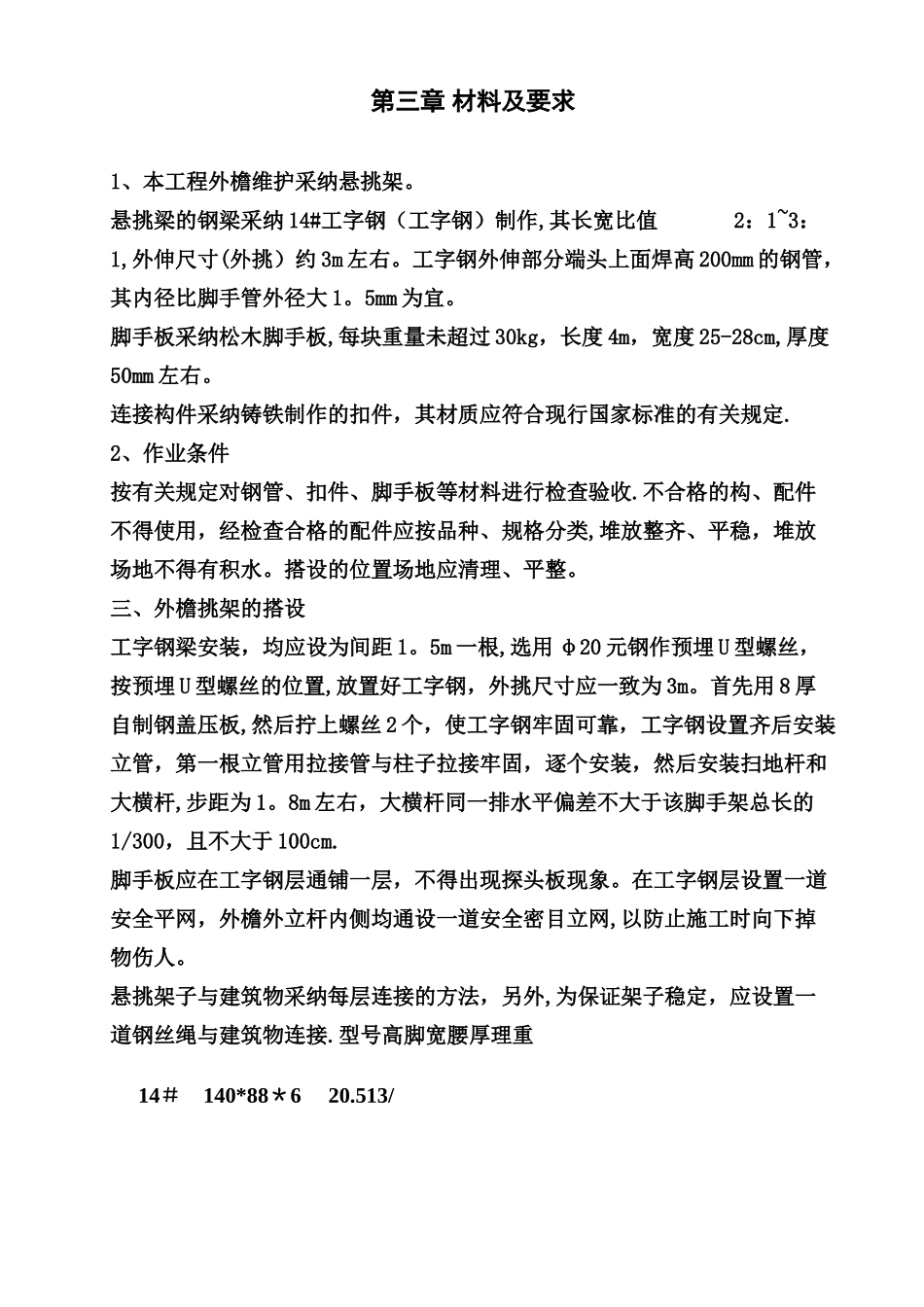

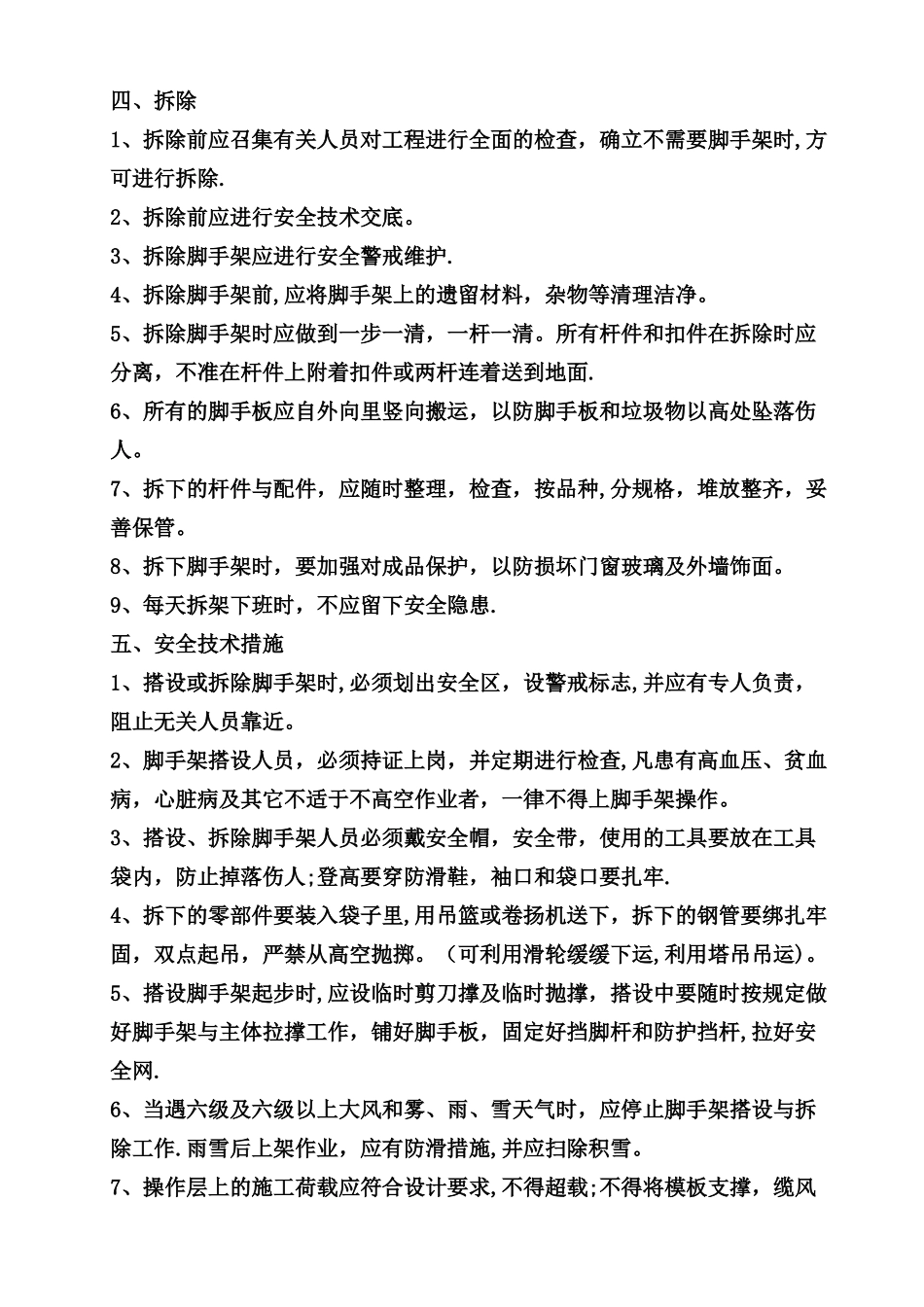

世茂地产悬挑式钢管脚手架施工方案编制:审核:2014-8—13目录第一章、工程概况………………………………………………………4第二章、编制依据………………………………………………………4第三章、材料及要求……………………………………………………4第四章、外脚手架构造 …………………………………………………5第五章、脚手架的搭设………………………………………………8第六章、脚手架的拆除………………………………………………10第七章、安全措施及要求………………………………………………11第八章、脚手架的设计计算……………………………………………11第一章 工程概况本工程位于沈阳市沈河区青年大街文化路交汇处,为世茂地产 12#、7#、11#、楼建筑地上层数层,安装面积约㎡,建筑物总高度 168.00M,为住宅。本工程外脚手架搭设拟采纳悬挑式钢管脚手架,同时采纳钢丝绳卸荷。脚手架沿高度方向采纳一次沿四周满搭设的方式,从女儿墙地面开始进行外挑架搭设。 第二章 编制依据1、《JGJ130-2001—建筑施工扣件式钢管脚手架安全法律规范 》2、施工图纸第三章 材料及要求1、本工程外檐维护采纳悬挑架。悬挑梁的钢梁采纳 14#工字钢(工字钢)制作,其长宽比值 2:1~3:1,外伸尺寸(外挑)约 3m 左右。工字钢外伸部分端头上面焊高 200mm 的钢管,其内径比脚手管外径大 1。5mm 为宜。脚手板采纳松木脚手板,每块重量未超过 30kg,长度 4m,宽度 25-28cm,厚度50mm 左右。连接构件采纳铸铁制作的扣件,其材质应符合现行国家标准的有关规定.2、作业条件按有关规定对钢管、扣件、脚手板等材料进行检查验收.不合格的构、配件不得使用,经检查合格的配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。搭设的位置场地应清理、平整。三、外檐挑架的搭设工字钢梁安装,均应设为间距 1。5m 一根,选用 φ20 元钢作预埋 U 型螺丝,按预埋 U 型螺丝的位置,放置好工字钢,外挑尺寸应一致为 3m。首先用 8 厚自制钢盖压板,然后拧上螺丝 2 个,使工字钢牢固可靠,工字钢设置齐后安装立管,第一根立管用拉接管与柱子拉接牢固,逐个安装,然后安装扫地杆和大横杆,步距为 1。8m 左右,大横杆同一排水平偏差不大于该脚手架总长的1/300,且不大于 100cm.脚手板应在工字钢层通铺一层,不得出现探头板现象。在工字钢层设置一道安全平网,外檐外立杆内侧均通设一道安全密目立网,以防止施工时向下掉物伤人。悬挑架子与建...
