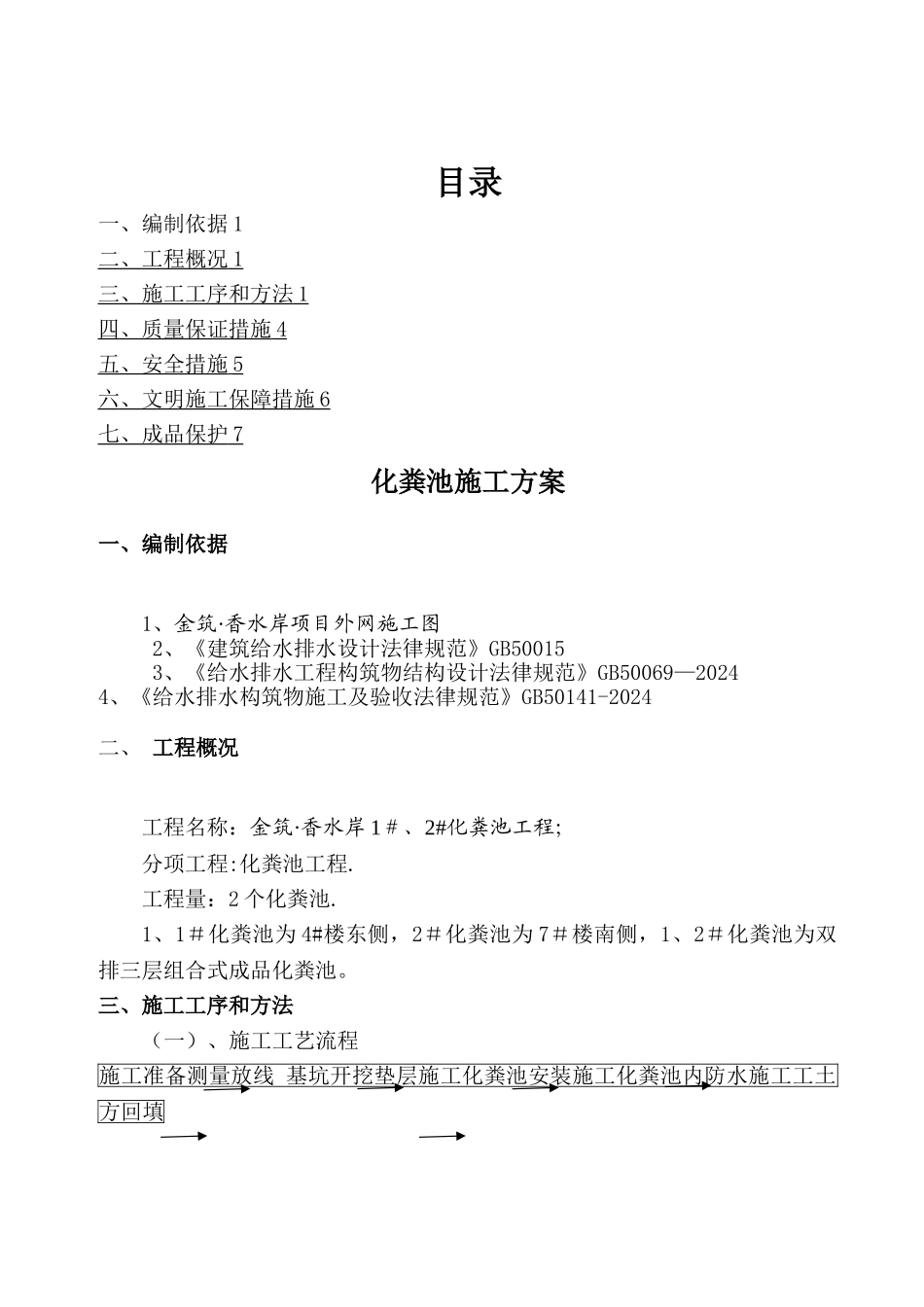

金筑·香水岸 1#、2#化粪池工程专 项施工 方 案编制:审核: 审批:施工单位:井陉县龙峰建材有限公司2024 年 4 月 7 日目录一、编制依据 1二 、 工程概况 1 三 、 施工工序和方法 1 四 、质量保证措施 4 五 、安全措施 5 六 、文明施工保障措施 6 七 、成品保护 7 化粪池施工方案一、编制依据1、金筑·香水岸项目外网施工图 2、《建筑给水排水设计法律规范》GB50015 3、《给水排水工程构筑物结构设计法律规范》GB50069—20244、《给水排水构筑物施工及验收法律规范》GB50141-2024二、 工程概况工程名称:金筑·香水岸 1#、2#化粪池工程;分项工程:化粪池工程
工程量:2 个化粪池
1、1#化粪池为 4#楼东侧,2#化粪池为 7#楼南侧,1、2#化粪池为双排三层组合式成品化粪池
三、施工工序和方法(一)、施工工艺流程施工准备测量放线 基坑开挖垫层施工化粪池安装施工化粪池内防水施工工土方回填(二)施工准备1、核对基坑平面尺寸和坑底标高,熟悉土层、水文地质资料
2、结合施工现场的实际情况,确定开挖路线、顺序、范围、边坡坡度
3、设置测量控制点,根据施工现场的实际情况将水准标高测设到周围的建筑物上,并于适当(不受施工现场工作影响)的地方设置半永久性的水准点
根据所布置的测量控制点,测定施工现场的自然地面标高以及相关标高,并做好现场测量记录,作为施工组织计划的依据
4、根据施工工期的要求安排好工作人员及施工机械进场,明确各专业工序间的配合关系,并根据施工法律规范的有关要求向参加施工工作的人员层层进行安全技术交底
5、根据施工要求的范围进行场地平整清理
凡在施工区域内,影响工程质量的软弱土层、淤泥、大石、垃圾,应分别情况实行全部挖除,抛填石块、砂等方法妥善处理
6、修建临时设施及施工道路,在建筑物四围设置排水沟

(三)测量放线根据图纸及化粪
