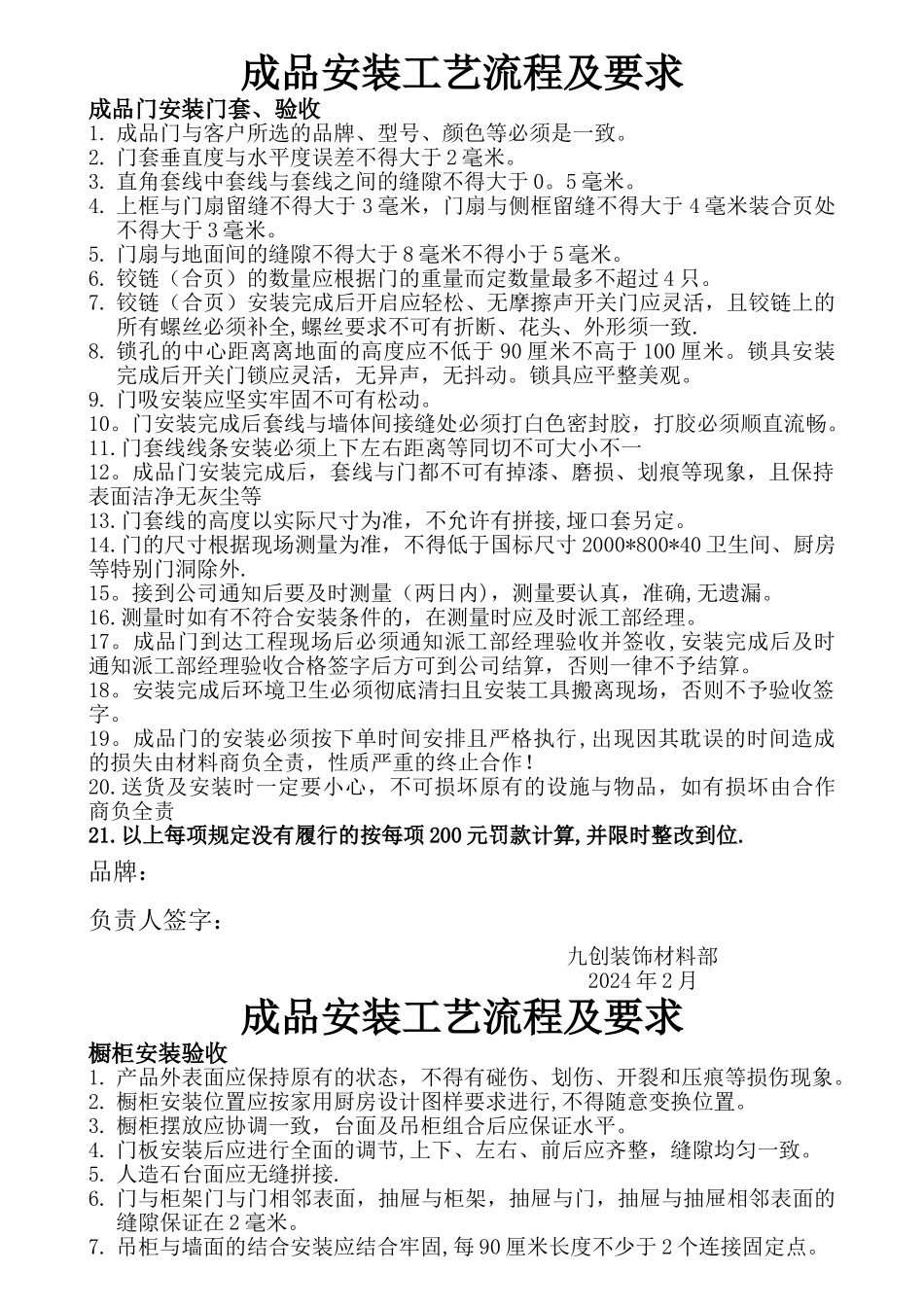

成品安装工艺流程及要求成品门安装门套、验收1
成品门与客户所选的品牌、型号、颜色等必须是一致
门套垂直度与水平度误差不得大于 2 毫米
直角套线中套线与套线之间的缝隙不得大于 0
上框与门扇留缝不得大于 3 毫米,门扇与侧框留缝不得大于 4 毫米装合页处不得大于 3 毫米
门扇与地面间的缝隙不得大于 8 毫米不得小于 5 毫米
铰链(合页)的数量应根据门的重量而定数量最多不超过 4 只
铰链(合页)安装完成后开启应轻松、无摩擦声开关门应灵活,且铰链上的所有螺丝必须补全,螺丝要求不可有折断、花头、外形须一致
锁孔的中心距离离地面的高度应不低于 90 厘米不高于 100 厘米
锁具安装完成后开关门锁应灵活,无异声,无抖动
锁具应平整美观
门吸安装应坚实牢固不可有松动
门安装完成后套线与墙体间接缝处必须打白色密封胶,打胶必须顺直流畅
门套线线条安装必须上下左右距离等同切不可大小不一12
成品门安装完成后,套线与门都不可有掉漆、磨损、划痕等现象,且保持表面洁净无灰尘等13
门套线的高度以实际尺寸为准,不允许有拼接,垭口套另定
门的尺寸根据现场测量为准,不得低于国标尺寸 2000*800*40 卫生间、厨房等特别门洞除外
接到公司通知后要及时测量(两日内),测量要认真,准确,无遗漏
测量时如有不符合安装条件的,在测量时应及时派工部经理
成品门到达工程现场后必须通知派工部经理验收并签收,安装完成后及时通知派工部经理验收合格签字后方可到公司结算,否则一律不予结算
安装完成后环境卫生必须彻底清扫且安装工具搬离现场,否则不予验收签字
成品门的安装必须按下单时间安排且严格执行,出现因其耽误的时间造成的损失由材料商负全责,性质严重的终止合作
送货及安装时一定要小心,不可损坏原有的设施
