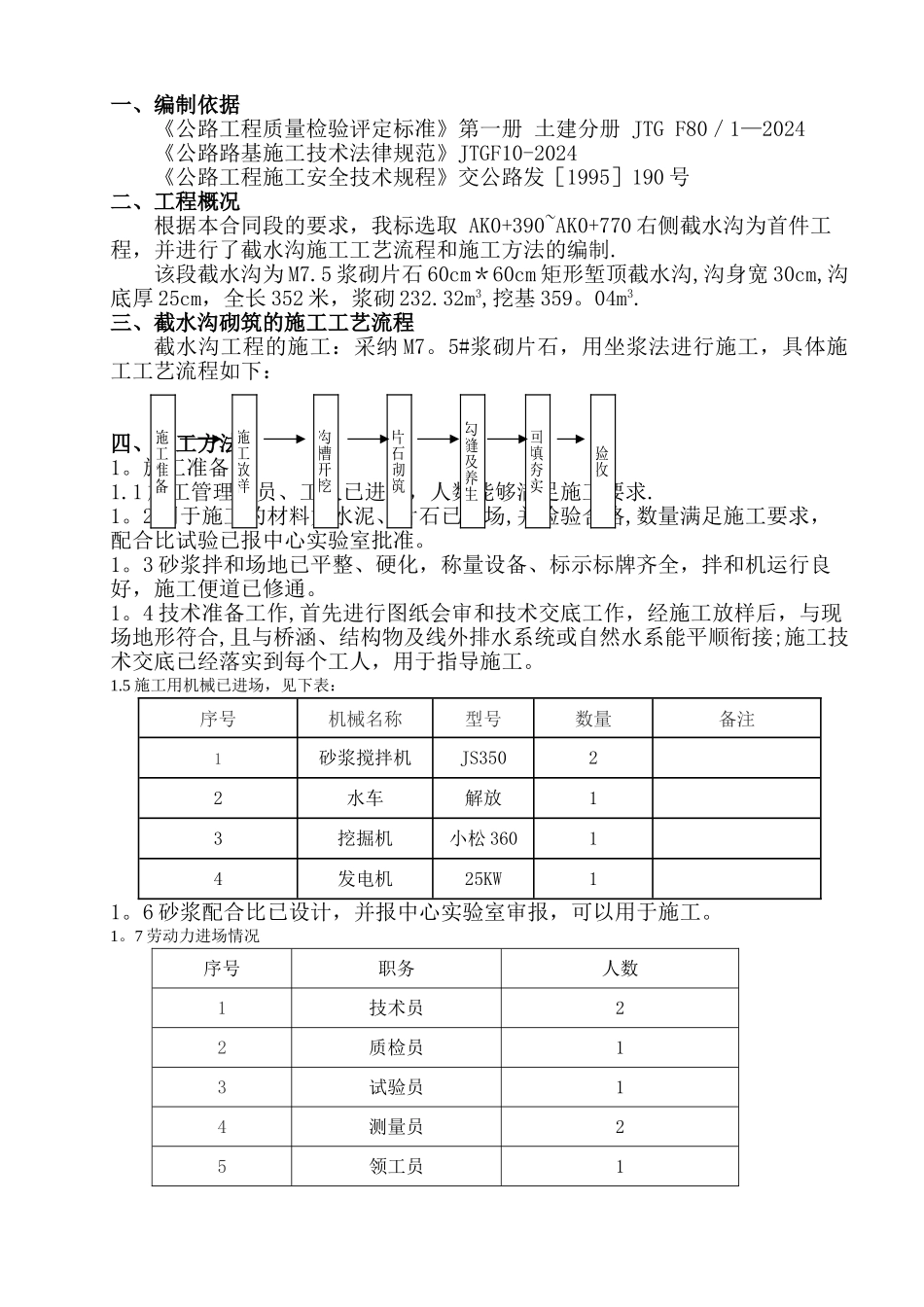

贵州高速公路集团有限公司建设项目 贵州省六盘水至威宁(黔滇界)公路AK0+390~AK0+770 右侧截水沟工程 (首件)施工方案 编制:复核: 审核:六盘水至威宁高速公路 LWTJ-1 合同段项目经理部目录一、编制依据 1三、截水沟砌筑的施工工艺流程 0 四、施工方法 0 五、边沟砌筑质量控制 2 六、职业健康安全保证措施 3 七、 文明施工及环保控制措施 3 一、编制依据《公路工程质量检验评定标准》第一册 土建分册 JTG F80/1—2024《公路路基施工技术法律规范》JTGF10-2024《公路工程施工安全技术规程》交公路发[1995]190 号二、工程概况根据本合同段的要求,我标选取 AK0+390~AK0+770 右侧截水沟为首件工程,并进行了截水沟施工工艺流程和施工方法的编制
该段截水沟为 M7
5 浆砌片石 60cm*60cm 矩形堑顶截水沟,沟身宽 30cm,沟底厚 25cm,全长 352 米,浆砌 232
32m3,挖基 359
三、截水沟砌筑的施工工艺流程截水沟工程的施工:采纳 M7
5#浆砌片石,用坐浆法进行施工,具体施工工艺流程如下:四、施工方法1
1 施工管理人员、工人已进场,人数能够满足施工要求
2 用于施工的材料如水泥、片石已进场,并检验合格,数量满足施工要求,配合比试验已报中心实验室批准
3 砂浆拌和场地已平整、硬化,称量设备、标示标牌齐全,拌和机运行良好,施工便道已修通
4 技术准备工作,首先进行图纸会审和技术交底工作,经施工放样后,与现场地形符合,且与桥涵、结构物及线外排水系统或自然水系能平顺衔接;施工技术交底已经落实到每个工人,用于指导施工
5 施工用机械已进场,见下表:序号机械名称型号数量备注1砂浆搅拌机JS35022水车解放13挖掘机小松 36014发电机25KW11
6 砂浆配合比已设计,并
