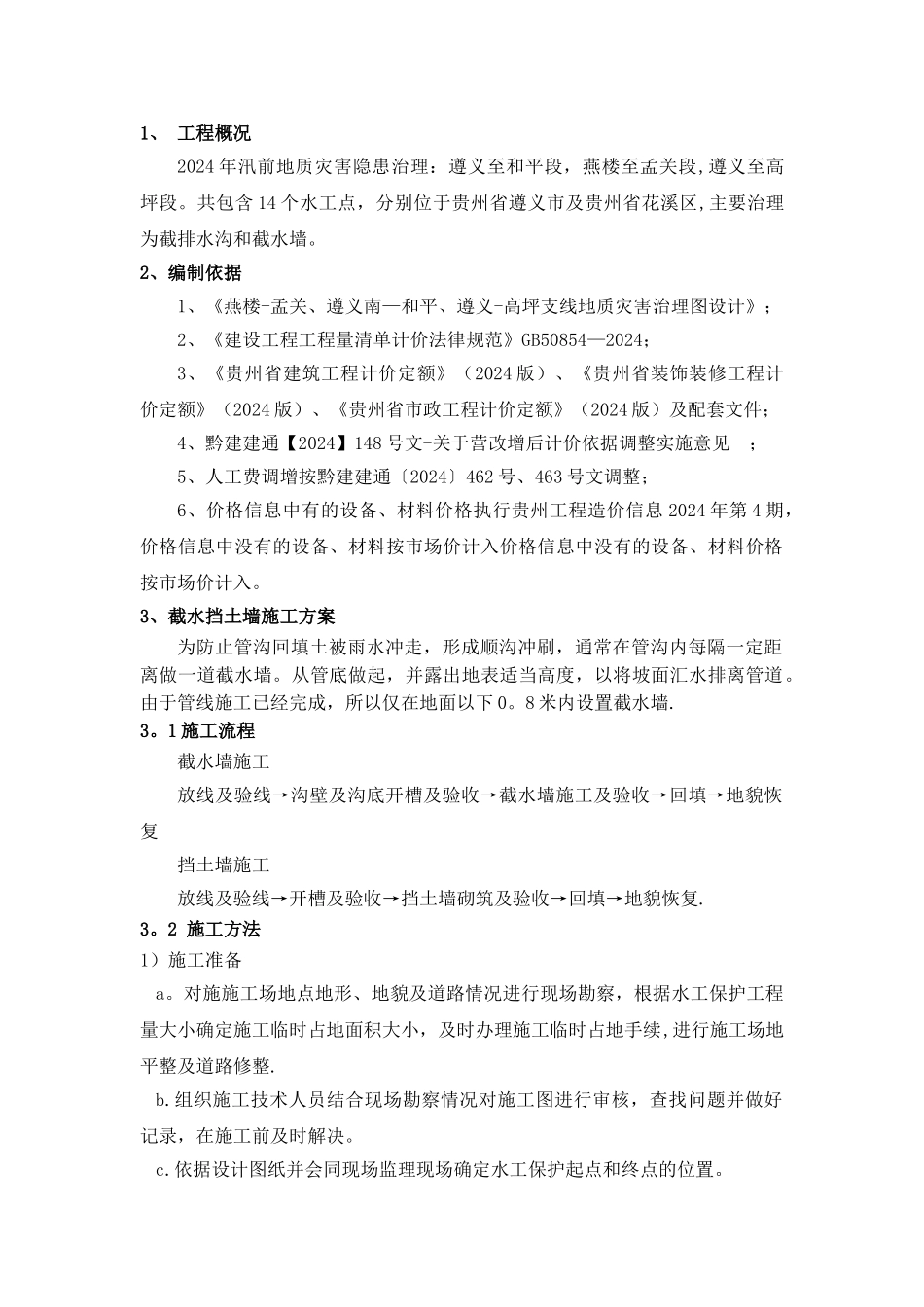

燕楼—孟关、遵义南—和平、遵义-高坪支线地质灾害治理工程 施工方案编制人:审核人:审批人:编制单位:日 期: 目 录1 工程概况 12 编制依据 1 3 截水挡土墙施工方案 1 3 .1 施工流程 1 3 。 2 施工方法 1 4 排水沟施工方案 4 5 质量保证措施 4 6 HSE 保证措施 5 7 施工人员配置及主要机械设备 6 7 .1 施工人员配置 6 7 .2 主要施工设备及手段用料 6 1、 工程概况2024 年汛前地质灾害隐患治理:遵义至和平段,燕楼至孟关段,遵义至高坪段。共包含 14 个水工点,分别位于贵州省遵义市及贵州省花溪区,主要治理为截排水沟和截水墙。2、编制依据1、《燕楼-孟关、遵义南—和平、遵义-高坪支线地质灾害治理图设计》;2、《建设工程工程量清单计价法律规范》GB50854—2024;3、《贵州省建筑工程计价定额》(2024 版)、《贵州省装饰装修工程计价定额》(2024 版)、《贵州省市政工程计价定额》(2024 版)及配套文件;4、黔建建通【2024】148 号文-关于营改增后计价依据调整实施意见 ; 5、人工费调增按黔建建通〔2024〕462 号、463 号文调整; 6、价格信息中有的设备、材料价格执行贵州工程造价信息 2024 年第 4 期,价格信息中没有的设备、材料按市场价计入价格信息中没有的设备、材料价格按市场价计入。3、截水挡土墙施工方案为防止管沟回填土被雨水冲走,形成顺沟冲刷,通常在管沟内每隔一定距离做一道截水墙。从管底做起,并露出地表适当高度,以将坡面汇水排离管道。由于管线施工已经完成,所以仅在地面以下 0。8 米内设置截水墙.3。1 施工流程截水墙施工放线及验线→沟壁及沟底开槽及验收→截水墙施工及验收→回填→地貌恢复挡土墙施工放线及验线→开槽及验收→挡土墙砌筑及验收→回填→地貌恢复.3。2 施工方法1)施工准备a。对施施工场地点地形、地貌及道路情况进行现场勘察,根据水工保护工程量大小确定施工临时占地面积大小,及时办理施工临时占地手续,进行施工场地平整及道路修整.b.组织施工技术人员结合现场勘察情况对施工图进行审核,查找问题并做好记录,在施工前及时解决。c.依据设计图纸并会同现场监理现场确定水工保护起点和终点的位置。d。 根据水工保护工程量及现场情况,配备施工机具、设备并拉运进场。现场配备柴油发电机解决施工用电,现场设置储水箱及拉水车辆解决施工用水。在多水沟渠处施工时,及时配备抽水设备进行排水作业。e。浆砌石的砌体材料的种类、规格...
