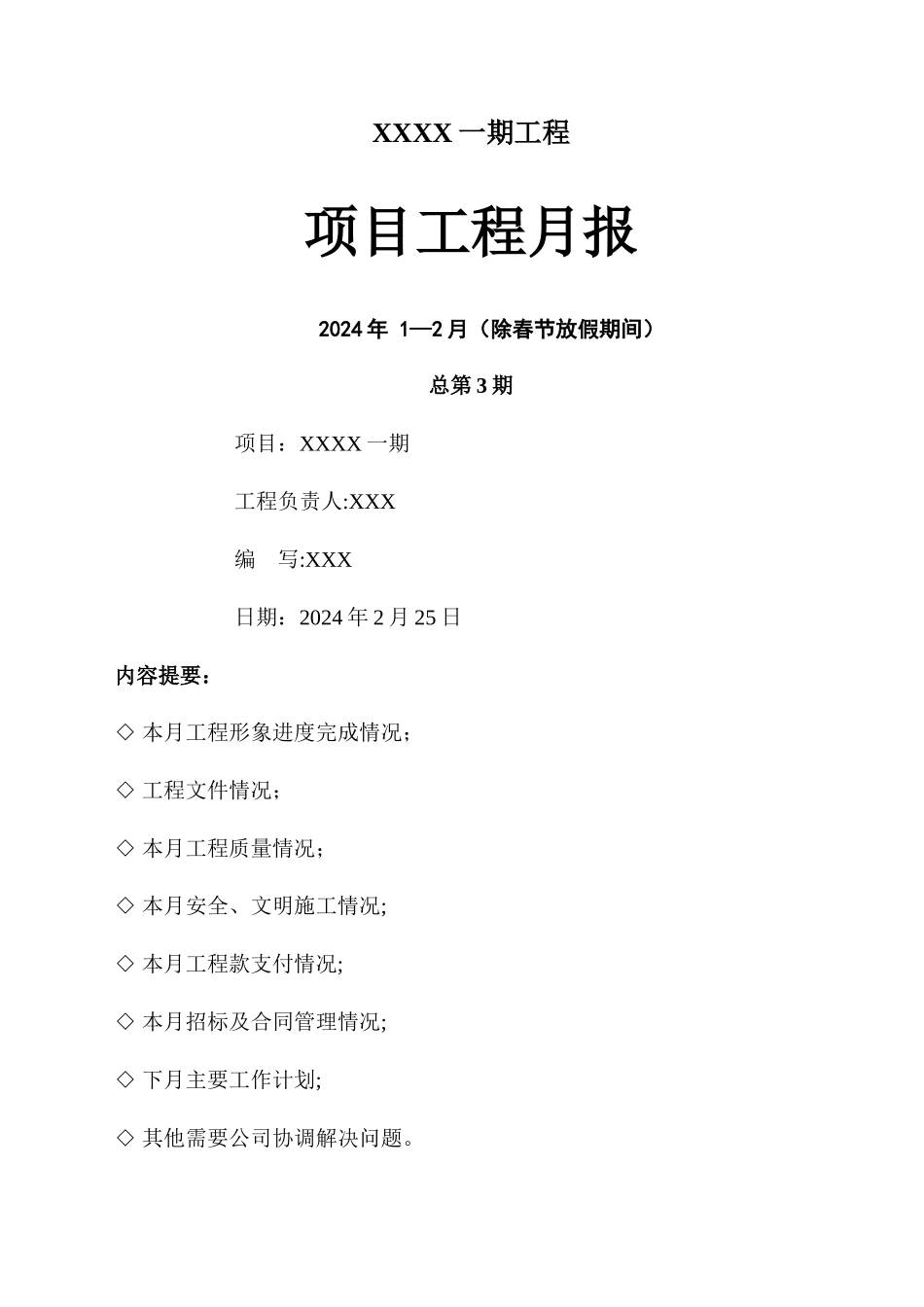

XXXX 一期工程项目工程月报2024 年 1—2 月(除春节放假期间)总第 3 期项目:XXXX 一期工程负责人:XXX编 写:XXX日期:2024 年 2 月 25 日内容提要:◇ 本月工程形象进度完成情况;◇ 工程文件情况;◇ 本月工程质量情况;◇ 本月安全、文明施工情况;◇ 本月工程款支付情况;◇ 本月招标及合同管理情况;◇ 下月主要工作计划;◇ 其他需要公司协调解决问题

◇ 附件一:本月工程进度照片◇ 附件二:本月工程质量照片工程名称XXXXX 工程建设单位XXXXXXXX设计单位XXXXXX监理单位XXXXXX勘查单位XXXXXXXXX总承包单位XXXXXX人员组织酒店施工钢筋工 45 人,木工 60 人,混凝土工 15 人,架子工 12 人,回填土 8 人,零工 12 人,安装人员 8 人;管理人员 13 人
合计:173 人形象进度完成情况上月计划1
D 区基础处理2
A 段一层梁板钢筋绑扎3
C 段一层剪力墙柱钢筋绑扎4
A 段一层梁板、墙柱混凝土浇筑5
B 段地下室梁板浇筑6
C 段一层模板搭设7
C 段一层梁板钢筋绑扎8
C 段一层梁板混凝土浇筑9.B 段一层放线10
B 段一层剪力墙、柱钢筋绑扎11
B 段一层剪力墙、柱模板搭设12、B 段一层梁板模板搭设13、B 段一层梁板钢筋绑扎其他工作1
爆破单位合同签署2
别墅区单位确定并进行合同签署3
沿湖绿化冬季养护实际完成1
D 区基础处理完成第一步2
A 段一层梁板钢筋绑扎完成3
C 段一层剪力墙柱钢筋绑扎完成4
A 段一层梁板、墙柱混凝土浇筑完成5
B 段地下室梁板浇筑完成6
C 段一层模板搭设完成7
C 段一层梁板钢筋绑扎完成8
C 段一层梁板混凝土浇筑完成9.B 段一层放线(未完成)10
B 段一层剪力墙、柱钢筋绑扎(未完成)11
B 段一层剪力墙、柱模板搭设(未完成)12、
