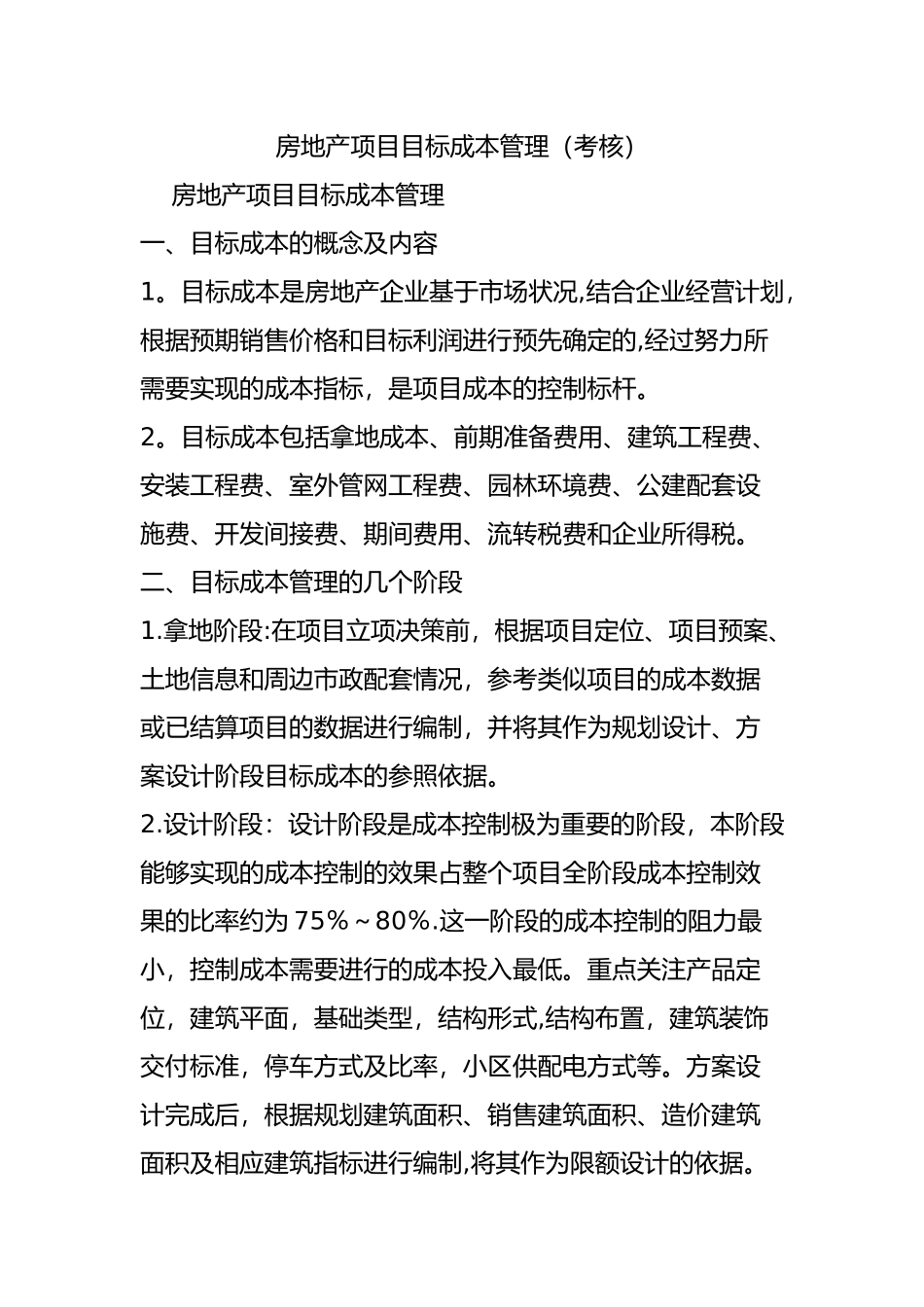

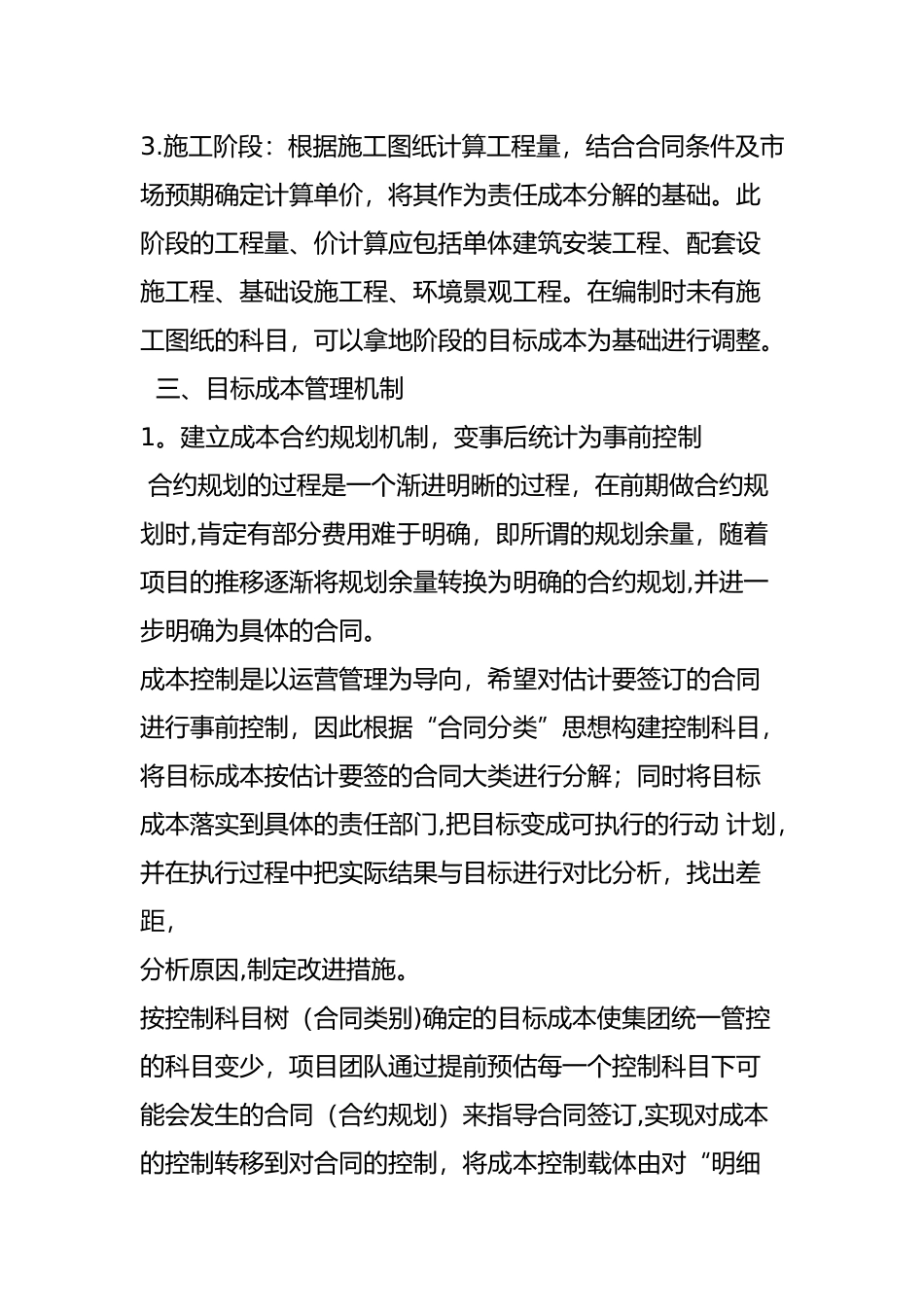

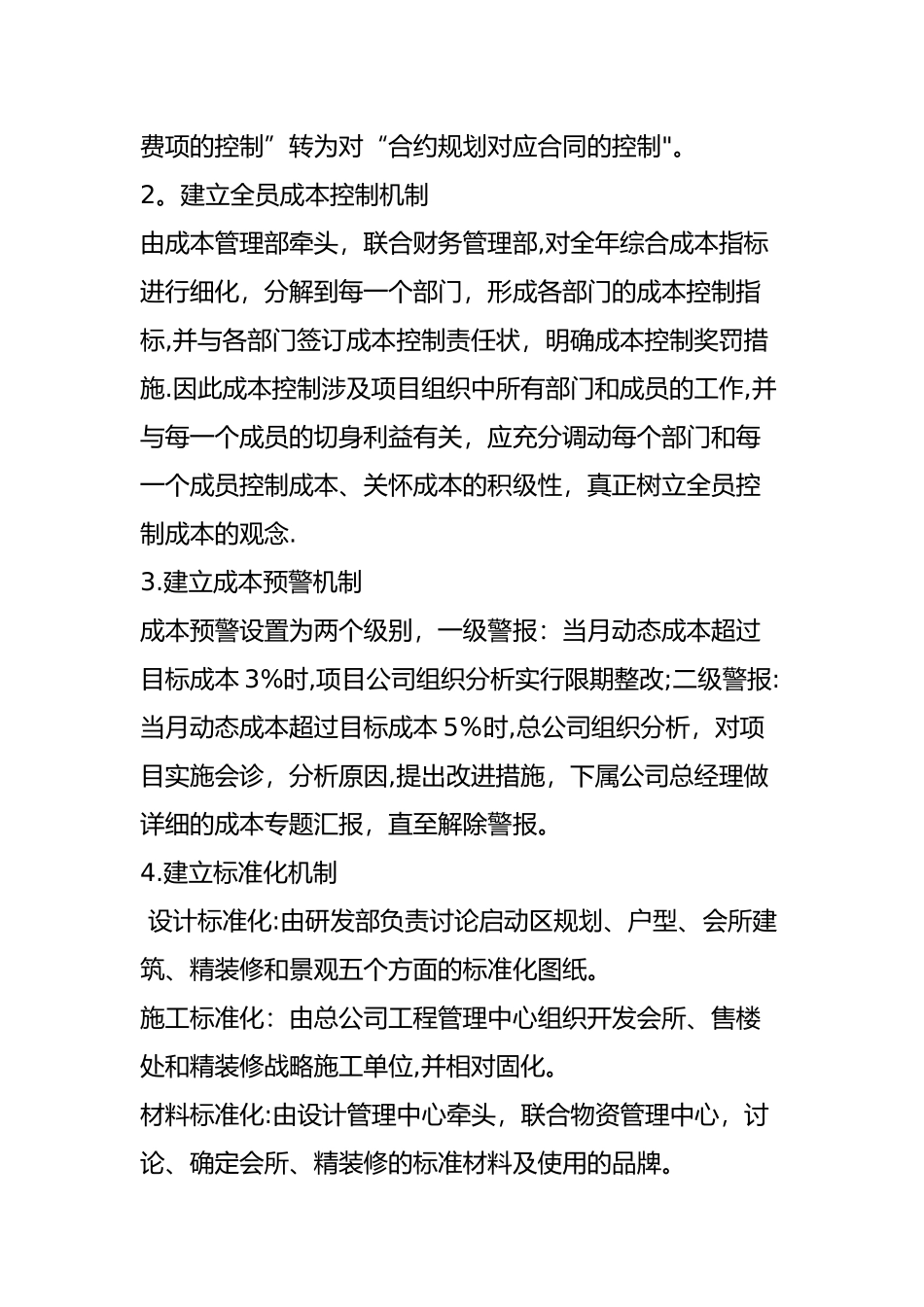

房地产项目目标成本管理(考核) 房地产项目目标成本管理一、目标成本的概念及内容1。目标成本是房地产企业基于市场状况,结合企业经营计划,根据预期销售价格和目标利润进行预先确定的,经过努力所需要实现的成本指标,是项目成本的控制标杆。 2。目标成本包括拿地成本、前期准备费用、建筑工程费、安装工程费、室外管网工程费、园林环境费、公建配套设施费、开发间接费、期间费用、流转税费和企业所得税。二、目标成本管理的几个阶段1.拿地阶段:在项目立项决策前,根据项目定位、项目预案、土地信息和周边市政配套情况,参考类似项目的成本数据或已结算项目的数据进行编制,并将其作为规划设计、方案设计阶段目标成本的参照依据。 2.设计阶段:设计阶段是成本控制极为重要的阶段,本阶段能够实现的成本控制的效果占整个项目全阶段成本控制效果的比率约为 75%~80%.这一阶段的成本控制的阻力最小,控制成本需要进行的成本投入最低。重点关注产品定位,建筑平面,基础类型,结构形式,结构布置,建筑装饰交付标准,停车方式及比率,小区供配电方式等。方案设计完成后,根据规划建筑面积、销售建筑面积、造价建筑面积及相应建筑指标进行编制,将其作为限额设计的依据。 3.施工阶段:根据施工图纸计算工程量,结合合同条件及市场预期确定计算单价,将其作为责任成本分解的基础。此阶段的工程量、价计算应包括单体建筑安装工程、配套设施工程、基础设施工程、环境景观工程。在编制时未有施工图纸的科目,可以拿地阶段的目标成本为基础进行调整。 三、目标成本管理机制1。建立成本合约规划机制,变事后统计为事前控制 合约规划的过程是一个渐进明晰的过程,在前期做合约规划时,肯定有部分费用难于明确,即所谓的规划余量,随着项目的推移逐渐将规划余量转换为明确的合约规划,并进一步明确为具体的合同。成本控制是以运营管理为导向,希望对估计要签订的合同进行事前控制,因此根据“合同分类”思想构建控制科目,将目标成本按估计要签的合同大类进行分解;同时将目标成本落实到具体的责任部门,把目标变成可执行的行动 计划,并在执行过程中把实际结果与目标进行对比分析,找出差距,分析原因,制定改进措施。按控制科目树(合同类别)确定的目标成本使集团统一管控的科目变少,项目团队通过提前预估每一个控制科目下可能会发生的合同(合约规划)来指导合同签订,实现对成本的控制转移到对合同的控制,将成本控制载体由对“明细费项的控制”转为对“...
