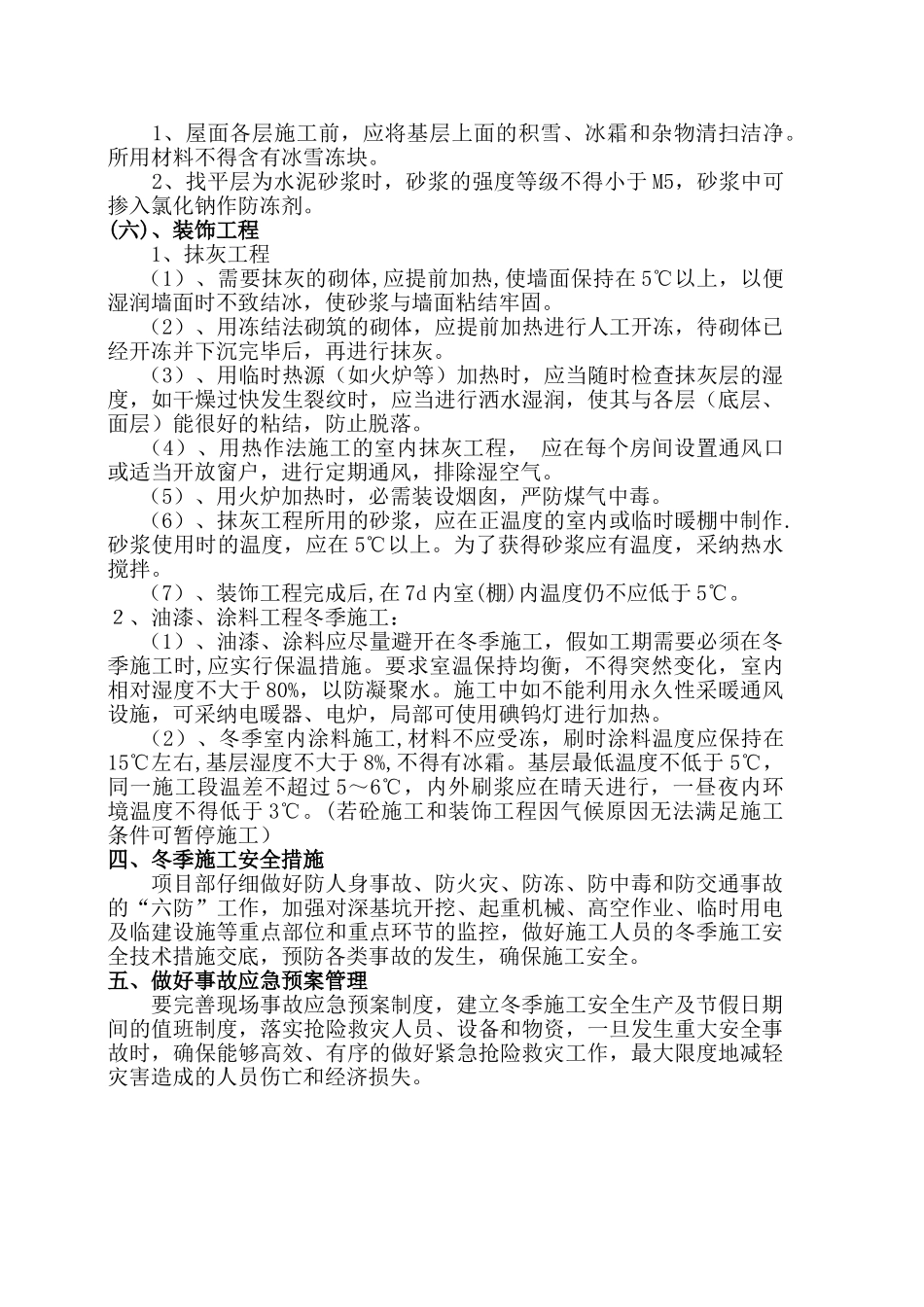

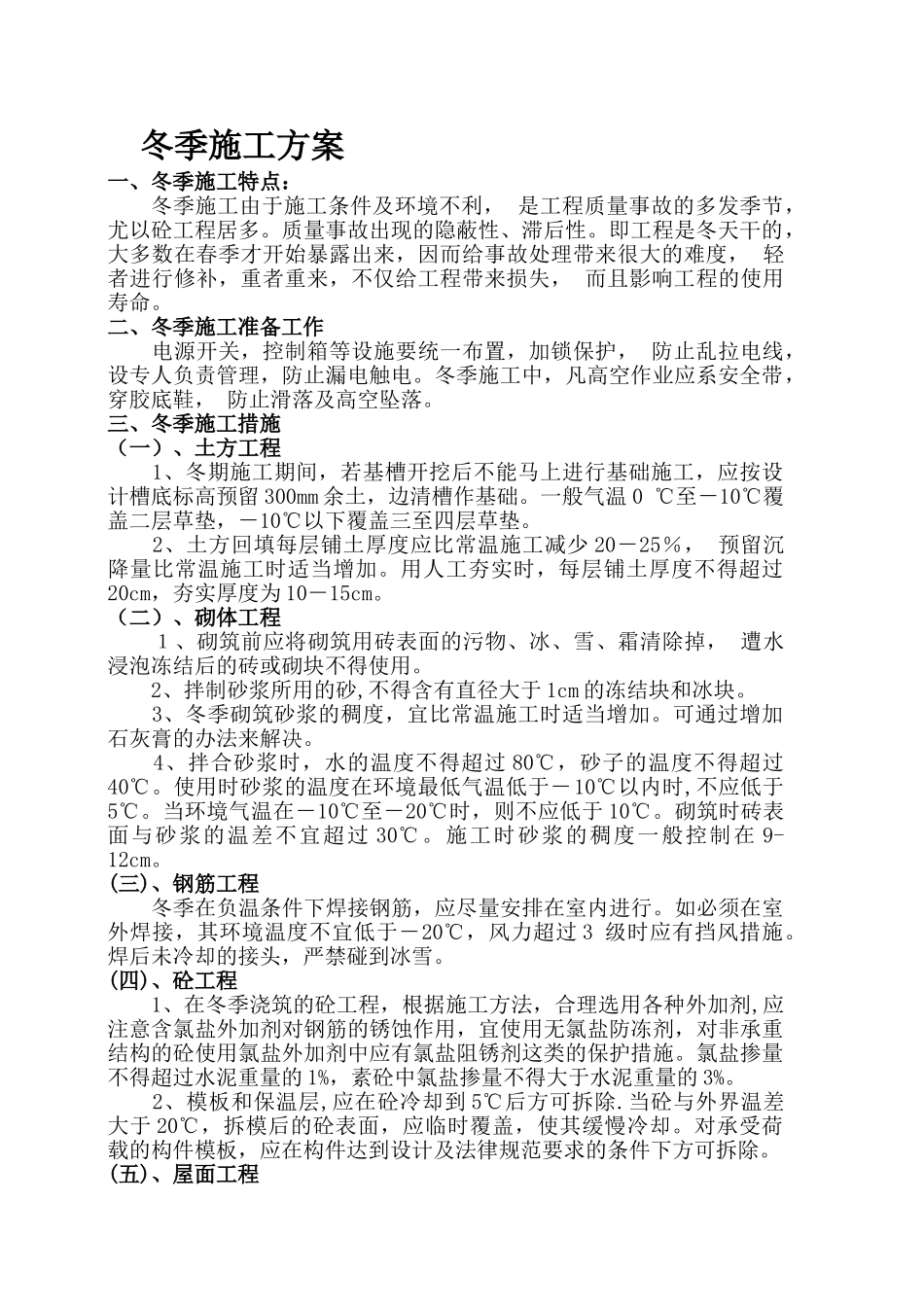

冬季施工方案一、冬季施工特点:冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多
质量事故出现的隐蔽性、滞后性
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命
二、冬季施工准备工作 电源开关,控制箱等设施要统一布置,加锁保护,防止乱拉电线,设专人负责管理,防止漏电触电
冬季施工中,凡高空作业应系安全带,穿胶底鞋,防止滑落及高空坠落
三、冬季施工措施(一)、土方工程 1、冬期施工期间,若基槽开挖后不能马上进行基础施工,应按设计槽底标高预留 300mm 余土,边清槽作基础
一般气温 0℃至-10℃覆盖二层草垫,-10℃以下覆盖三至四层草垫
2、土方回填每层铺土厚度应比常温施工减少 20-25%,预留沉降量比常温施工时适当增加
用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度为 10-15cm
(二)、砌体工程 1、砌筑前应将砌筑用砖表面的污物、冰、雪、霜清除掉,遭水浸泡冻结后的砖或砌块不得使用
2、拌制砂浆所用的砂,不得含有直径大于 1cm 的冻结块和冰块
3、冬季砌筑砂浆的稠度,宜比常温施工时适当增加
可通过增加石灰膏的办法来解决
4、拌合砂浆时,水的温度不得超过 80℃,砂子的温度不得超过40℃
使用时砂浆的温度在环境最低气温低于-10℃以内时,不应低于5℃
当环境气温在-10℃至-20℃时,则不应低于 10℃
砌筑时砖表面与砂浆的温差不宜超过 30℃
施工时砂浆的稠度一般控制在 9-12cm
(三)、钢筋工程 冬季在负温条件下焊接钢筋,应尽量安排在室内进行
如必须在室外焊接,其环境温度不宜低于-20℃,风力超过 3级时应有挡风措施
焊后未冷却的接头,严禁碰到冰雪
(四)、砼工程 1、在冬季浇筑的砼工程,根据施工方法,合理选用各种外加剂,应注意
