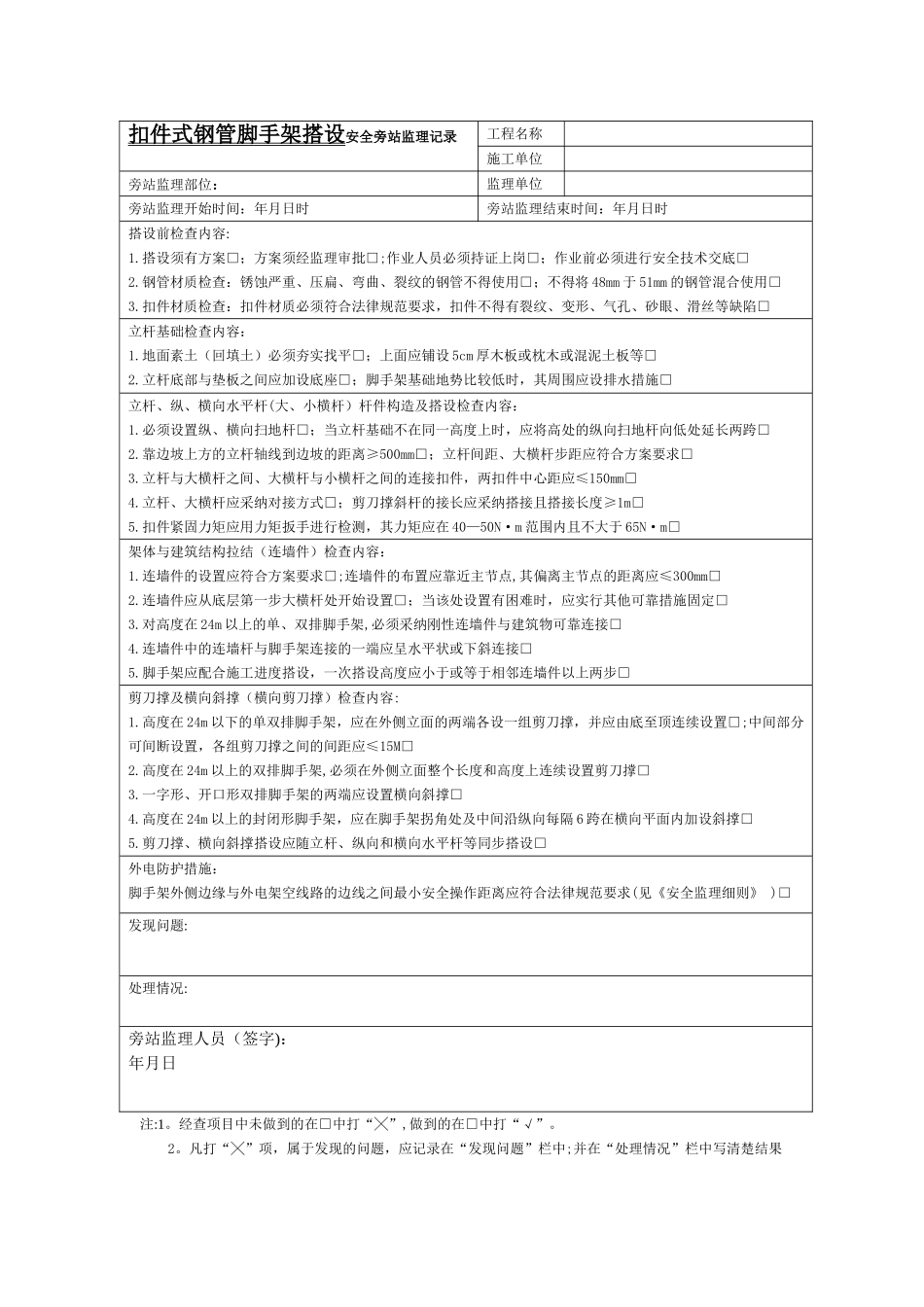

扣件式钢管脚手架搭设安全旁站监理记录工程名称施工单位旁站监理部位:监理单位旁站监理开始时间:年月日时旁站监理结束时间:年月日时搭设前检查内容:1
搭设须有方案□;方案须经监理审批□;作业人员必须持证上岗□;作业前必须进行安全技术交底□2
钢管材质检查:锈蚀严重、压扁、弯曲、裂纹的钢管不得使用□;不得将 48mm 于 51mm 的钢管混合使用□3
扣件材质检查:扣件材质必须符合法律规范要求,扣件不得有裂纹、变形、气孔、砂眼、滑丝等缺陷□立杆基础检查内容:1
地面素土(回填土)必须夯实找平□;上面应铺设 5cm 厚木板或枕木或混泥土板等□2
立杆底部与垫板之间应加设底座□;脚手架基础地势比较低时,其周围应设排水措施□立杆、纵、横向水平杆(大、小横杆)杆件构造及搭设检查内容:1
必须设置纵、横向扫地杆□;当立杆基础不在同一高度上时,应将高处的纵向扫地杆向低处延长两跨□2
靠边坡上方的立杆轴线到边坡的距离≥500mm□;立杆间距、大横杆步距应符合方案要求□3
立杆与大横杆之间、大横杆与小横杆之间的连接扣件,两扣件中心距应≤150mm□4
立杆、大横杆应采纳对接方式□;剪刀撑斜杆的接长应采纳搭接且搭接长度≥1m□5
扣件紧固力矩应用力矩扳手进行检测,其力矩应在 40—50N·m 范围内且不大于 65N·m□架体与建筑结构拉结(连墙件)检查内容:1
连墙件的设置应符合方案要求□;连墙件的布置应靠近主节点,其偏离主节点的距离应≤300mm□2
连墙件应从底层第一步大横杆处开始设置□;当该处设置有困难时,应实行其他可靠措施固定□3
对高度在 24m 以上的单、双排脚手架,必须采纳刚性连墙件与建筑物可靠连接□4
连墙件中的连墙杆与脚手架连接的一端应呈水平状或下斜连接□5
脚手架应配合施工进度搭设,一次搭设高度应小于或等于相邻连墙件以上两步□剪刀撑及横向斜撑(横向剪刀撑)检查内容:1
