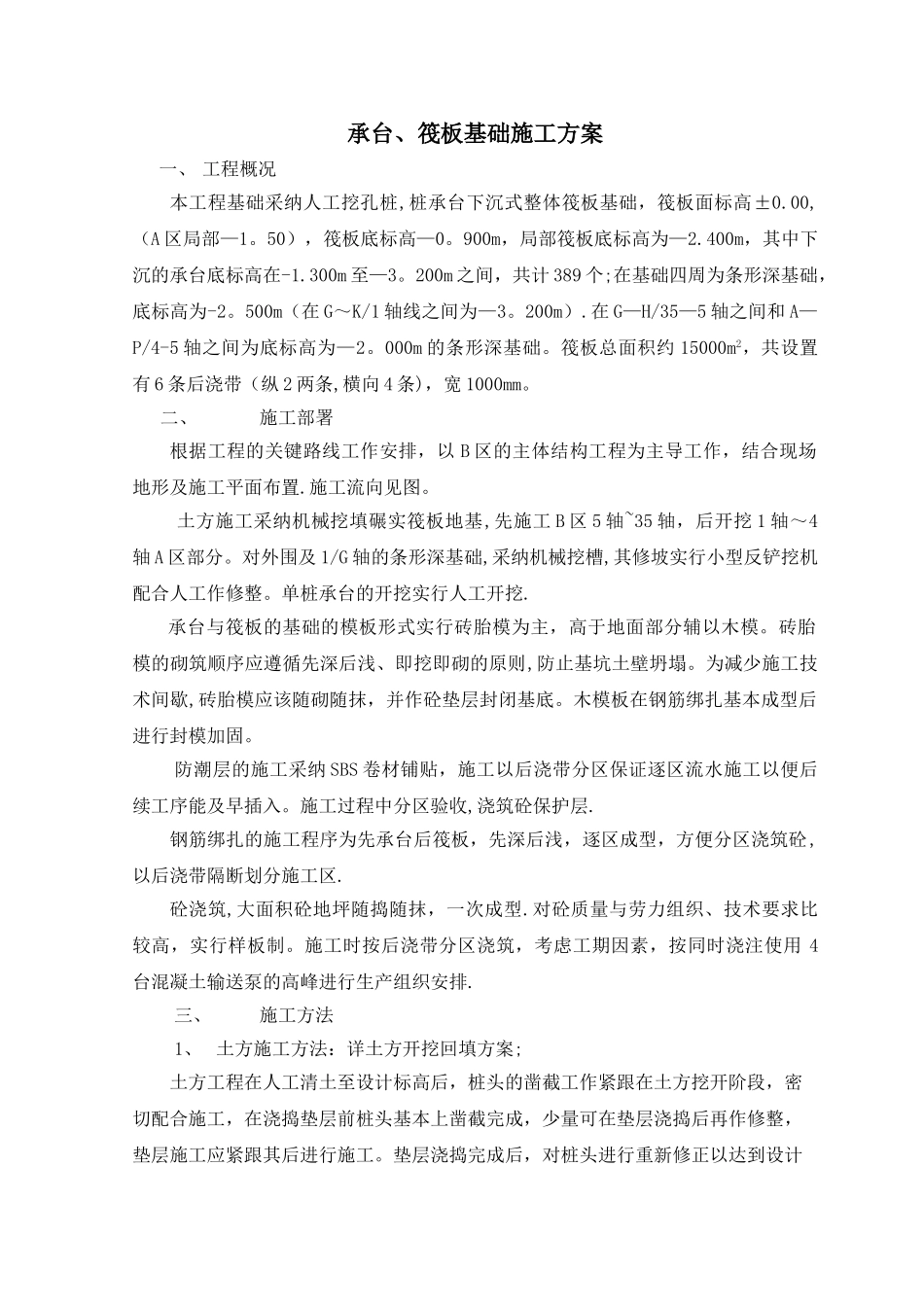

承台、筏板基础施工方案一、 工程概况本工程基础采纳人工挖孔桩,桩承台下沉式整体筏板基础,筏板面标高±0
00,(A 区局部—1
50),筏板底标高—0
900m,局部筏板底标高为—2
400m,其中下沉的承台底标高在-1
300m 至—3
200m 之间,共计 389 个;在基础四周为条形深基础,底标高为-2
500m(在 G~K/1 轴线之间为—3
在 G—H/35—5 轴之间和 A—P/4-5 轴之间为底标高为—2
000m 的条形深基础
筏板总面积约 15000m2,共设置有 6 条后浇带(纵 2 两条,横向 4 条),宽 1000mm
二、施工部署根据工程的关键路线工作安排,以 B 区的主体结构工程为主导工作,结合现场地形及施工平面布置
施工流向见图
土方施工采纳机械挖填碾实筏板地基,先施工 B 区 5 轴~35 轴,后开挖 1 轴~4轴 A 区部分
对外围及 1/G 轴的条形深基础,采纳机械挖槽,其修坡实行小型反铲挖机配合人工作修整
单桩承台的开挖实行人工开挖
承台与筏板的基础的模板形式实行砖胎模为主,高于地面部分辅以木模
砖胎模的砌筑顺序应遵循先深后浅、即挖即砌的原则,防止基坑土壁坍塌
为减少施工技术间歇,砖胎模应该随砌随抹,并作砼垫层封闭基底
木模板在钢筋绑扎基本成型后进行封模加固
防潮层的施工采纳 SBS 卷材铺贴,施工以后浇带分区保证逐区流水施工以便后续工序能及早插入
施工过程中分区验收,浇筑砼保护层
钢筋绑扎的施工程序为先承台后筏板,先深后浅,逐区成型,方便分区浇筑砼,以后浇带隔断划分施工区
砼浇筑,大面积砼地坪随捣随抹,一次成型
对砼质量与劳力组织、技术要求比较高,实行样板制
施工时按后浇带分区浇筑,考虑工期因素,按同时浇注使用 4台混凝土输送泵的高峰进行生产组织安排
三、施工方法1、 土方施工方法:详土方开挖回填方案;土方工程在人工清土
