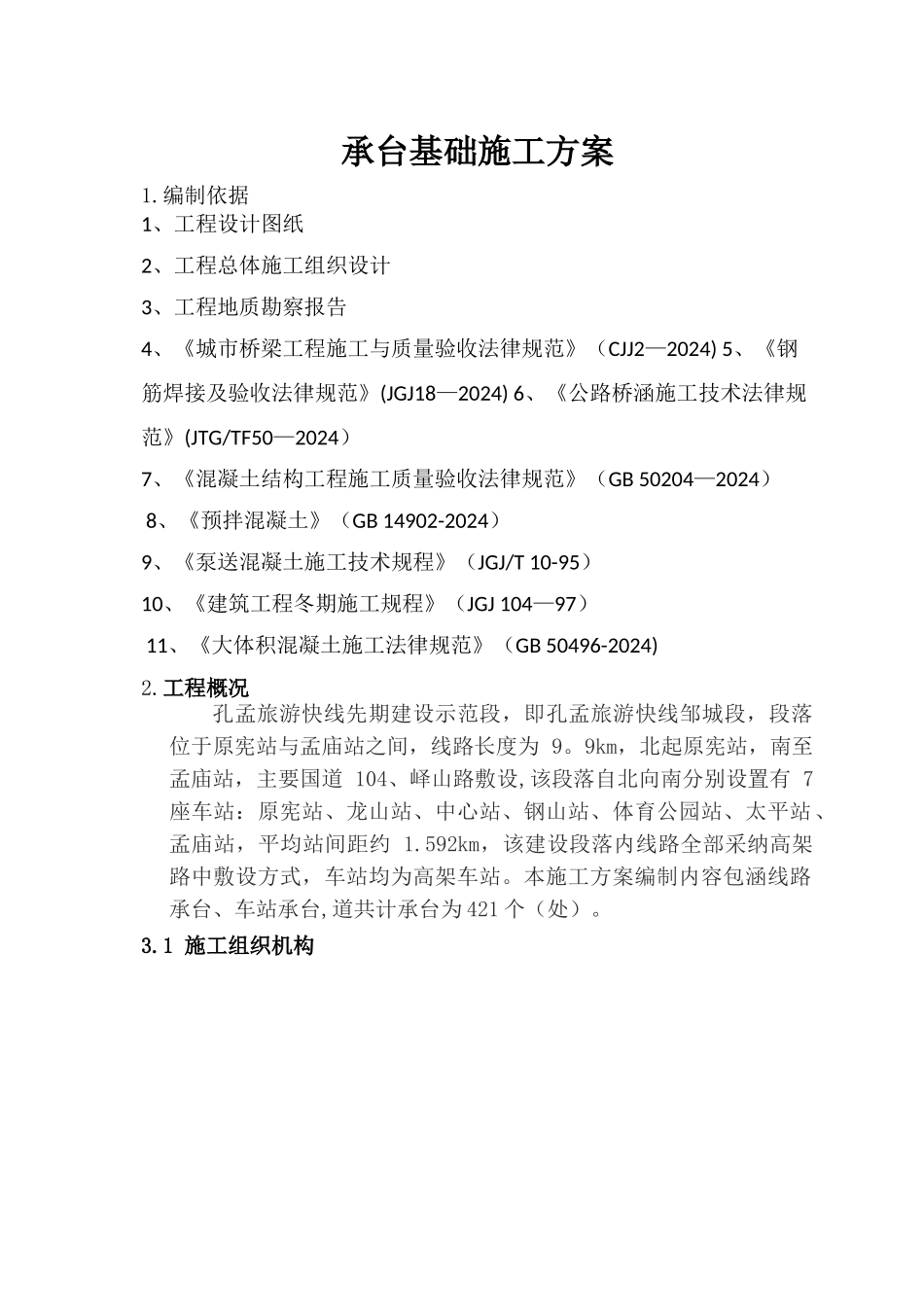

承台基础施工方案1
编制依据1、工程设计图纸2、工程总体施工组织设计3、工程地质勘察报告 4、《城市桥梁工程施工与质量验收法律规范》(CJJ2—2024) 5、《钢筋焊接及验收法律规范》(JGJ18—2024) 6、《公路桥涵施工技术法律规范》(JTG/TF50—2024) 7、《混凝土结构工程施工质量验收法律规范》(GB 50204—2024) 8、《预拌混凝土》(GB 14902-2024) 9、《泵送混凝土施工技术规程》(JGJ/T 10-95)10、《建筑工程冬期施工规程》(JGJ 104—97) 11、《大体积混凝土施工法律规范》(GB 50496-2024)2
工程概况孔孟旅游快线先期建设示范段,即孔孟旅游快线邹城段,段落位于原宪站与孟庙站之间,线路长度为 9
9km,北起原宪站,南至孟庙站,主要国道 104、峄山路敷设,该段落自北向南分别设置有 7 座车站:原宪站、龙山站、中心站、钢山站、体育公园站、太平站、孟庙站,平均站间距约 1
592km,该建设段落内线路全部采纳高架路中敷设方式,车站均为高架车站
本施工方案编制内容包涵线路承台、车站承台,道共计承台为 421 个(处)

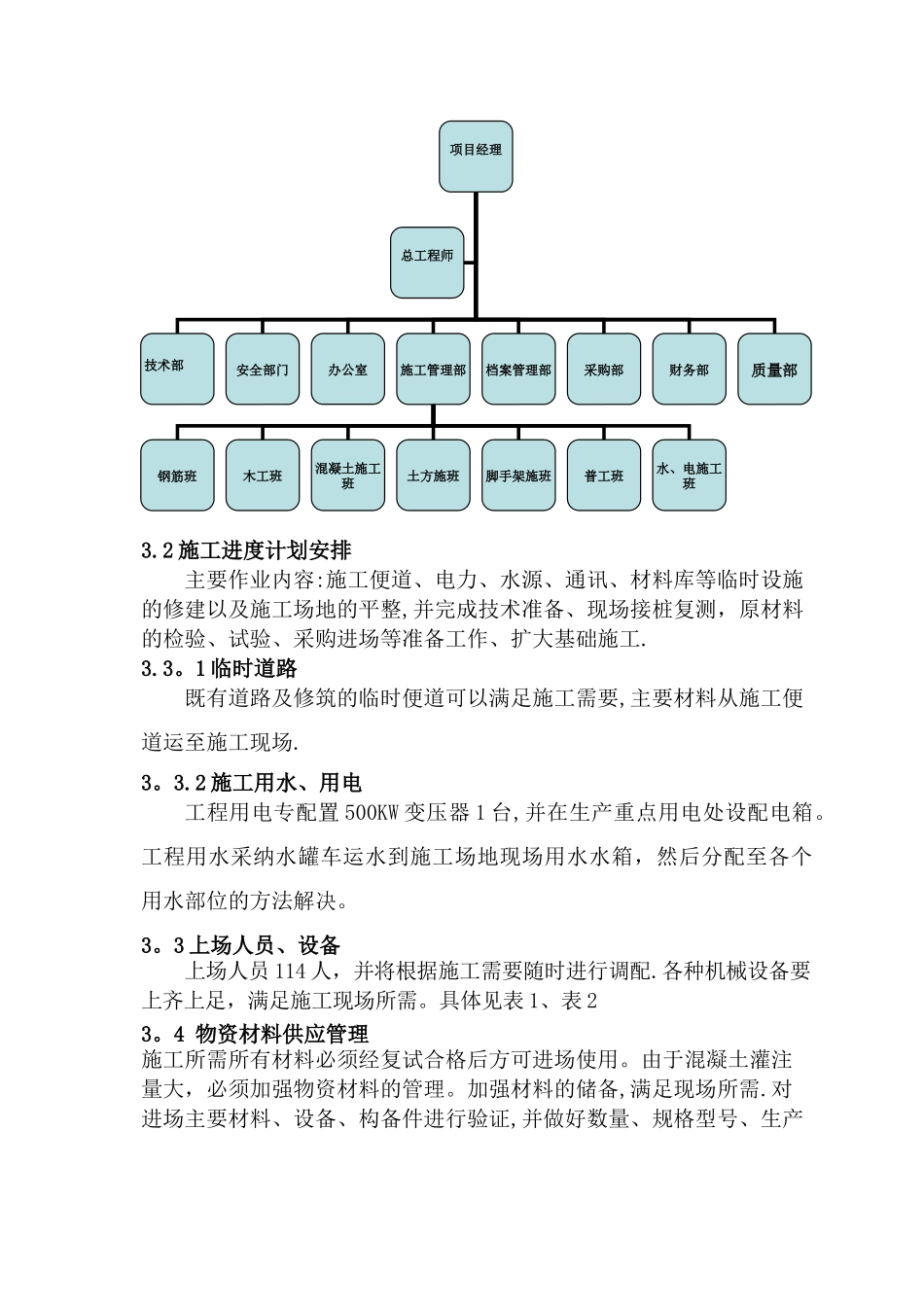

1 施工组织机构3
2 施工进度计划安排主要作业内容:施工便道、电力、水源、通讯、材料库等临时设施的修建以及施工场地的平整,并完成技术准备、现场接桩复测,原材料的检验、试验、采购进场等准备工作、扩大基础施工
1 临时道路既有道路及修筑的临时便道可以满足施工需要,主要材料从施工便道运至施工现场
2 施工用水、用电工程用电专配置 500KW 变压器 1 台,并在生产重点用电处设配电箱
工程用水采纳水罐车运水到施工场地现场用水水箱,然后分配至各个用水部位的方法解决

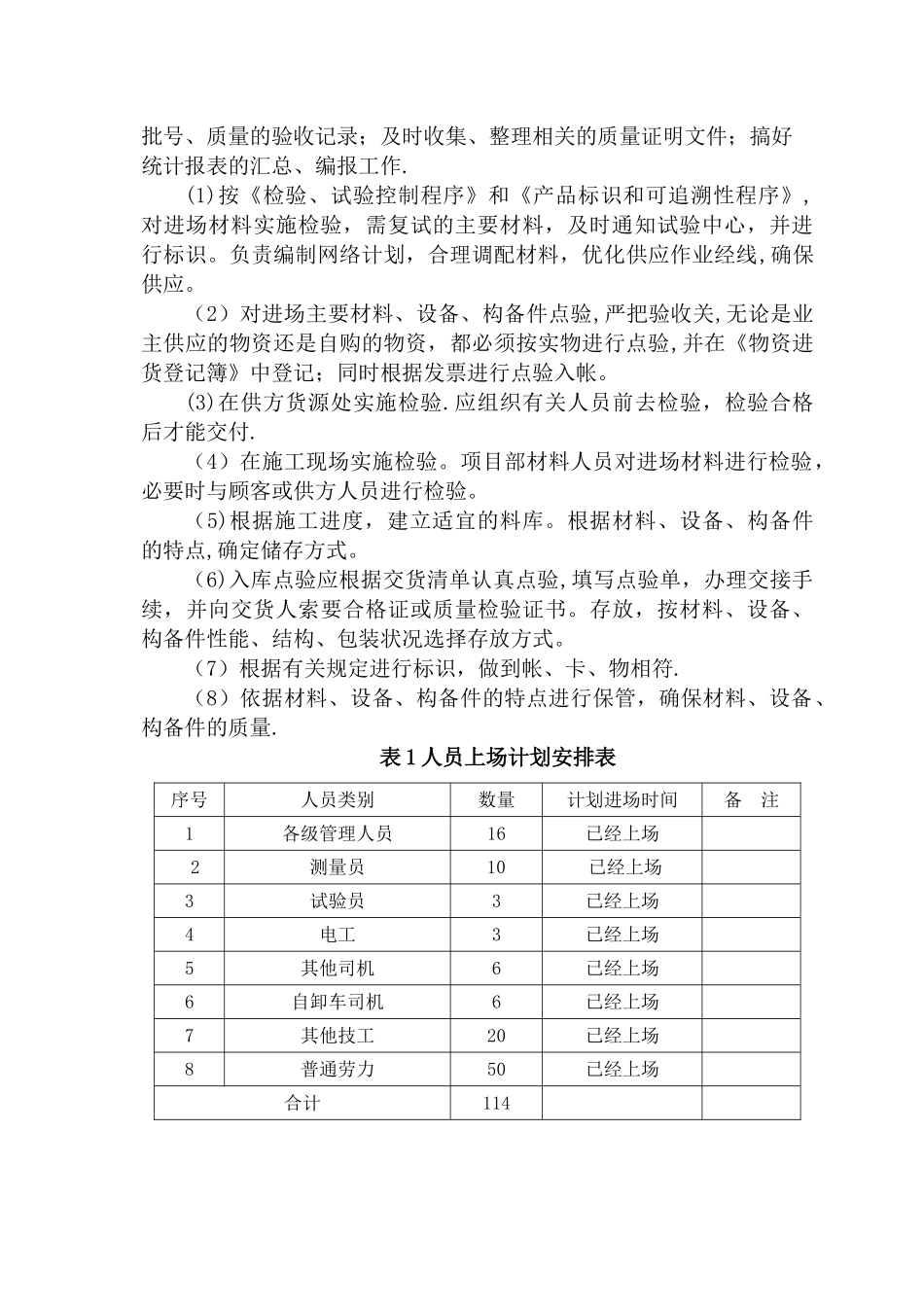

3 上场人员、设备上场人员 114 人,并将根据施工需要随时进行调配
各种机械设备要上齐上足,满足施工现场
