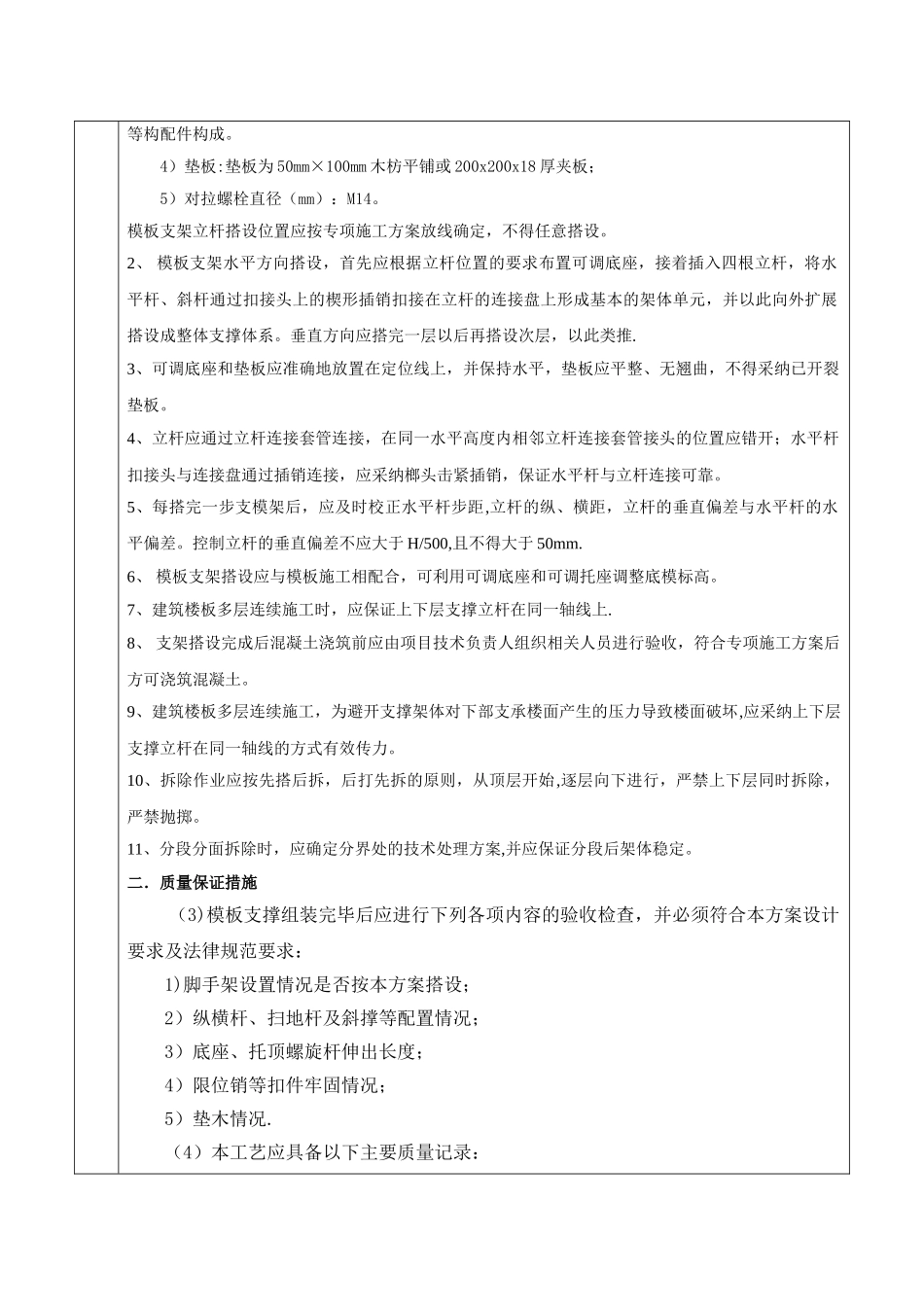

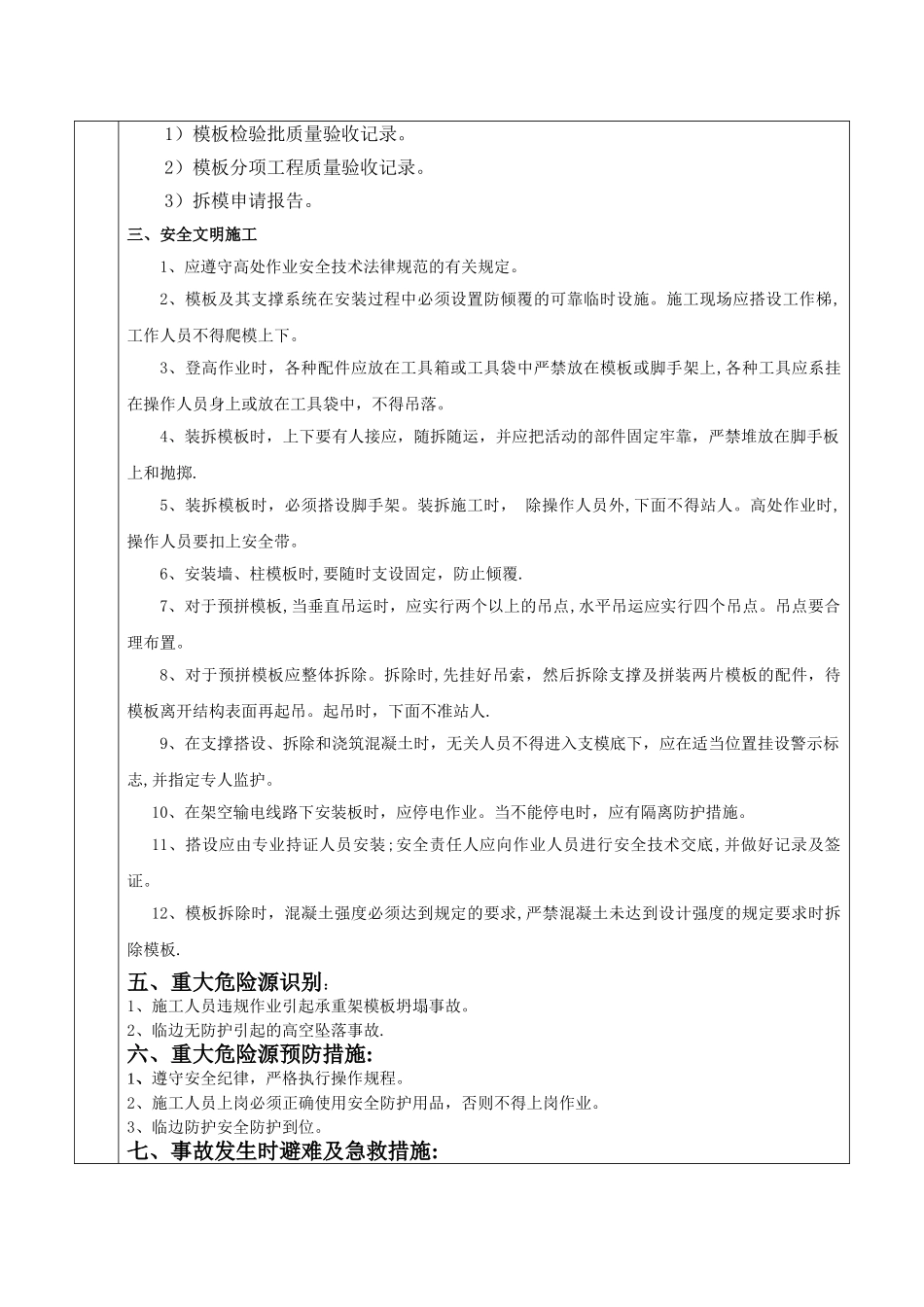

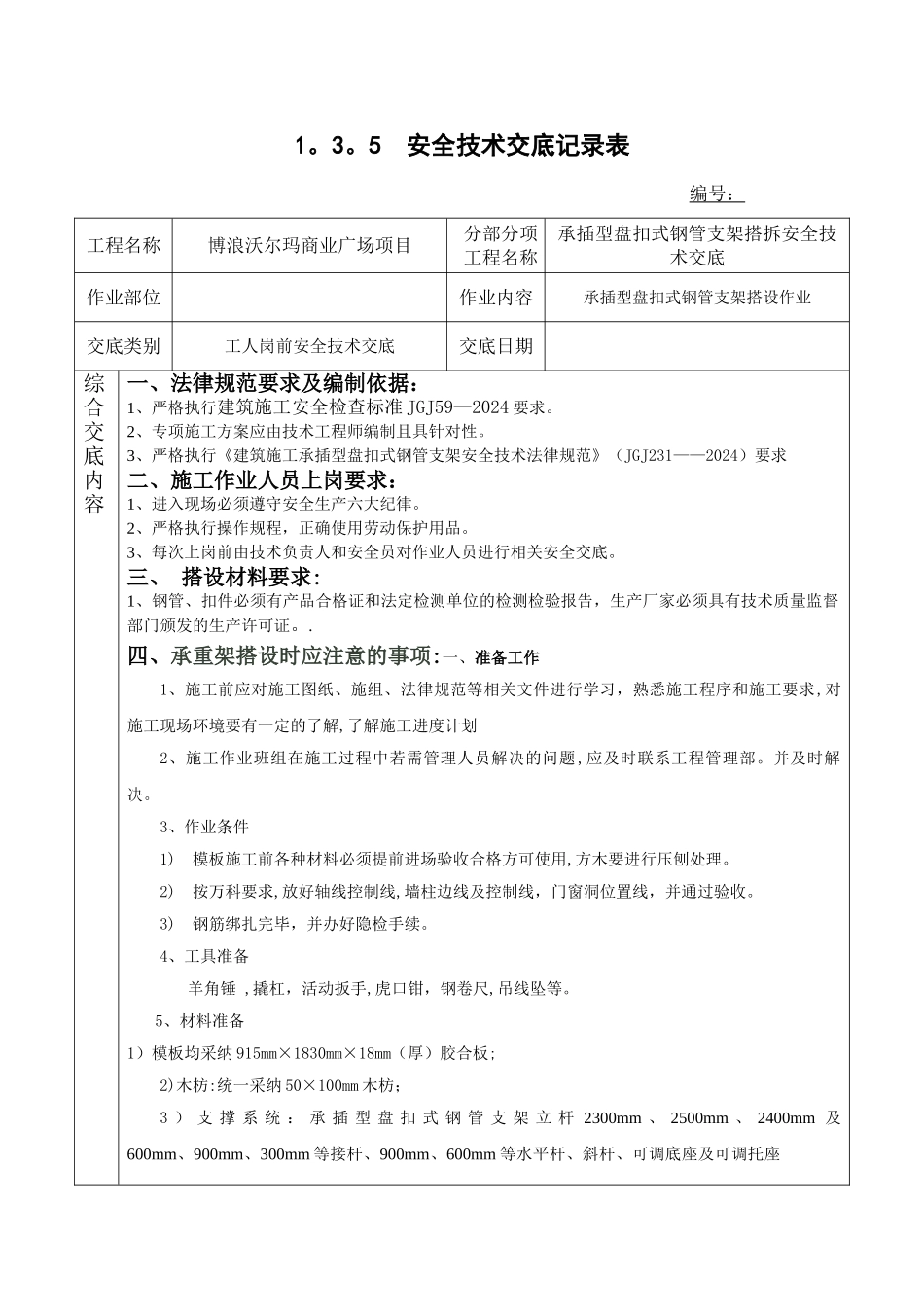

1。3。5 安全技术交底记录表编号:工程名称博浪沃尔玛商业广场项目分部分项工程名称承插型盘扣式钢管支架搭拆安全技术交底作业部位作业内容承插型盘扣式钢管支架搭设作业交底类别工人岗前安全技术交底交底日期综合交底内容一、法律规范要求及编制依据:1、严格执行建筑施工安全检查标准 JGJ59—2024 要求。2、专项施工方案应由技术工程师编制且具针对性。 3、严格执行《建筑施工承插型盘扣式钢管支架安全技术法律规范》(JGJ231——2024)要求二、施工作业人员上岗要求:1、进入现场必须遵守安全生产六大纪律。2、严格执行操作规程,正确使用劳动保护用品。3、每次上岗前由技术负责人和安全员对作业人员进行相关安全交底。 三、 搭设材料要求:1、钢管、扣件必须有产品合格证和法定检测单位的检测检验报告,生产厂家必须具有技术质量监督部门颁发的生产许可证。.四、承重架搭设时应注意的事项:一、准备工作1、施工前应对施工图纸、施组、法律规范等相关文件进行学习,熟悉施工程序和施工要求,对施工现场环境要有一定的了解,了解施工进度计划2、施工作业班组在施工过程中若需管理人员解决的问题,应及时联系工程管理部。并及时解决。3、作业条件1)模板施工前各种材料必须提前进场验收合格方可使用,方木要进行压刨处理。2)按万科要求,放好轴线控制线,墙柱边线及控制线,门窗洞位置线,并通过验收。3)钢筋绑扎完毕,并办好隐检手续。4、工具准备羊角锤 ,撬杠,活动扳手,虎口钳,钢卷尺,吊线坠等。5、材料准备1)模板均采纳 915mm×1830mm×18mm(厚)胶合板;2)木枋:统一采纳 50×100mm 木枋;3 ) 支 撑 系 统 : 承 插 型 盘 扣 式 钢 管 支 架 立 杆 2300mm 、 2500mm 、 2400mm 及600mm、900mm、300mm 等接杆、900mm、600mm 等水平杆、斜杆、可调底座及可调托座等构配件构成。4)垫板:垫板为 50mm×100mm 木枋平铺或 200x200x18 厚夹板;5)对拉螺栓直径(mm):M14。模板支架立杆搭设位置应按专项施工方案放线确定,不得任意搭设。2、 模板支架水平方向搭设,首先应根据立杆位置的要求布置可调底座,接着插入四根立杆,将水平杆、斜杆通过扣接头上的楔形插销扣接在立杆的连接盘上形成基本的架体单元,并以此向外扩展搭设成整体支撑体系。垂直方向应搭完一层以后再搭设次层,以此类推.3、可调底座和垫板应准确地放置在定位线上,并保持水平,垫板应平整、无翘曲,不得采纳已开裂垫板。 4、立杆应通过立杆...
