一、工程概况电力迁改工程技术总结改建铁路、线至段增建二线成都局管段从局界经至我国第四个直辖市重庆市,正线全长 198
我单位施工标段的电力迁改 1 标段里程范围:k581+733
4~k743+200
主要对本标段的影响路基、桥隧、电气化等及建成后铁路安全运行的高低压架空和电缆线路、变电台以及 35kV、110kV、220KV 高压架空线路的迁移施工
主要设计工程数量有:0
22KV 架空线路 62
1km,电缆线路 24
75km;0
38KV 架空线路63
9km,电缆线路 23km;10KV 架空线路 120
8km,电缆线路 44
1km;35KV 架空线路 19
7km;110KV 架空线路 19

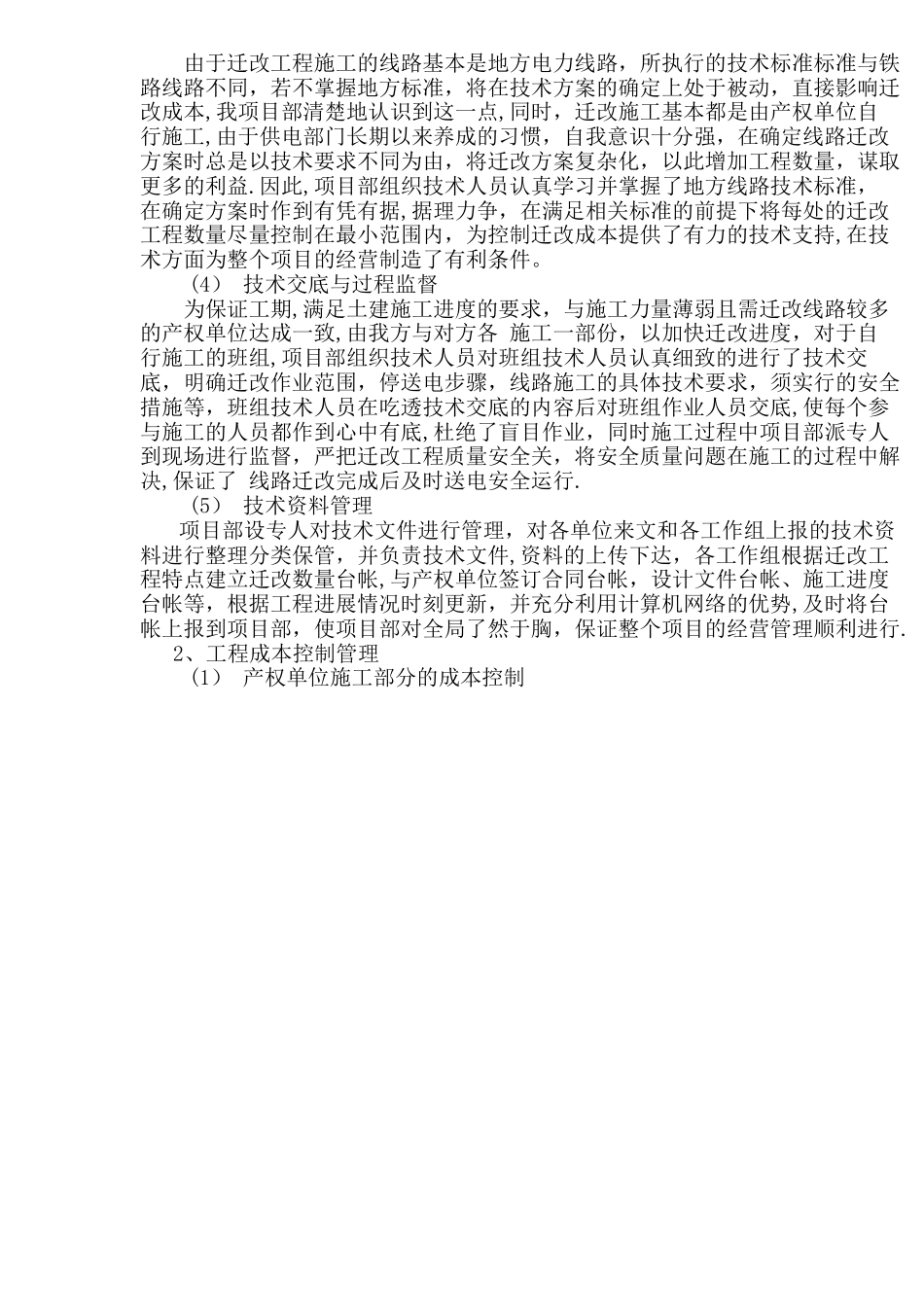

二、总体技术方案及关键技术分析1、项目总体技术方案由于迁改工程是为铁路主体工程制造施工条件,通过与各主体工程施工单位沟通,了解其施工的具体情况,结合我项目实际情况,根据各迁改线路的共性,制定项目总体技术方案为:对于 10KV 及以下的线路,位于铁路征地界内并与线路平行的,落实清楚铁路征地边线后,将电力线路平行迁移到征地界外,一次迁改到位;与铁路交叉的线路,将征地界内的电杆迁移到征地界外,采纳临时架空线路过渡,保证铁路施工的顺利进行,待铁路施工完成后将临时架空线路改为电缆线路,并穿钢管保护后从路基下穿越铁路;靠近隧道的线路直接移到隧道顶上通过,靠桥梁处的线路迁移到两桥墩中间的空位,采纳架空绝缘线路从桥下穿过铁路,一次迁改到位
35KV 及以上的电力线路,在确认清楚铁路设计标高及征地边线后,在征地界两边组立铁塔跨越铁路,铁塔高度以满足电力线路跨电气化铁路的相关法律规范要求选择

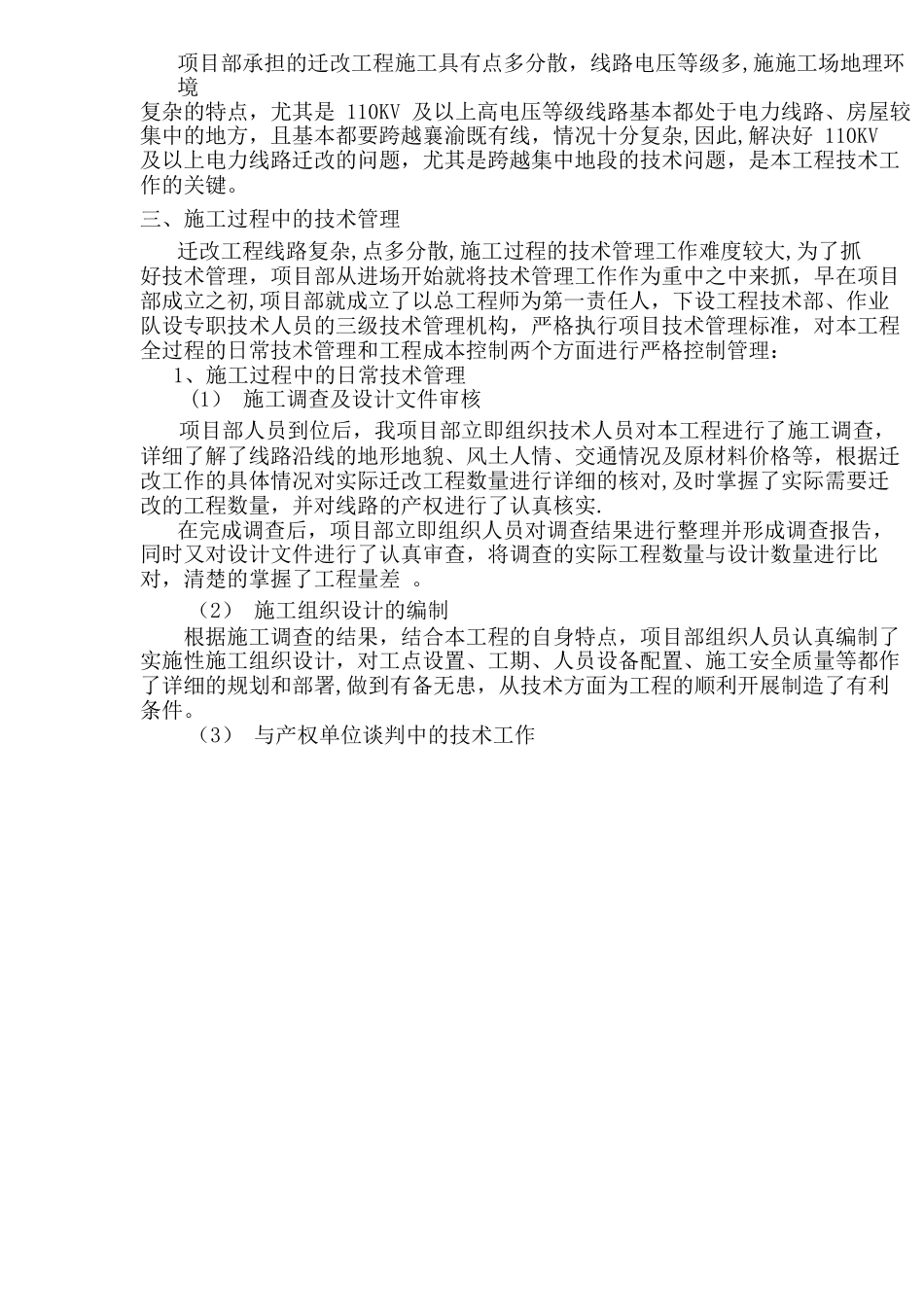

2、关键技术分析项目部承担的迁改工程施工具有点多分散,线路电压等级多,施施工场地理环境复杂的特点,尤其是 110KV 及以上高电压等级线路基本都处于电力线路、房屋较集中的地方,且基
