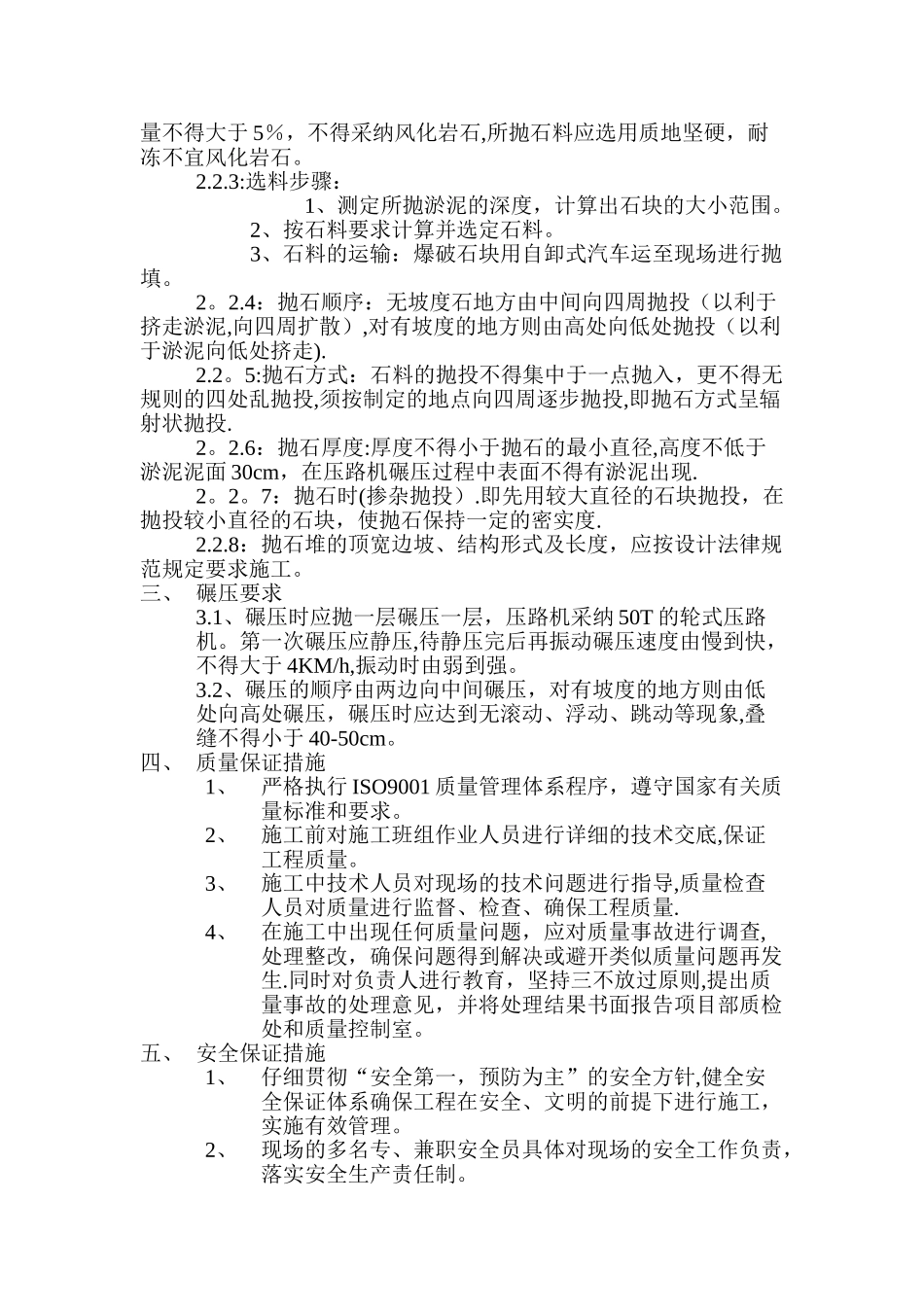

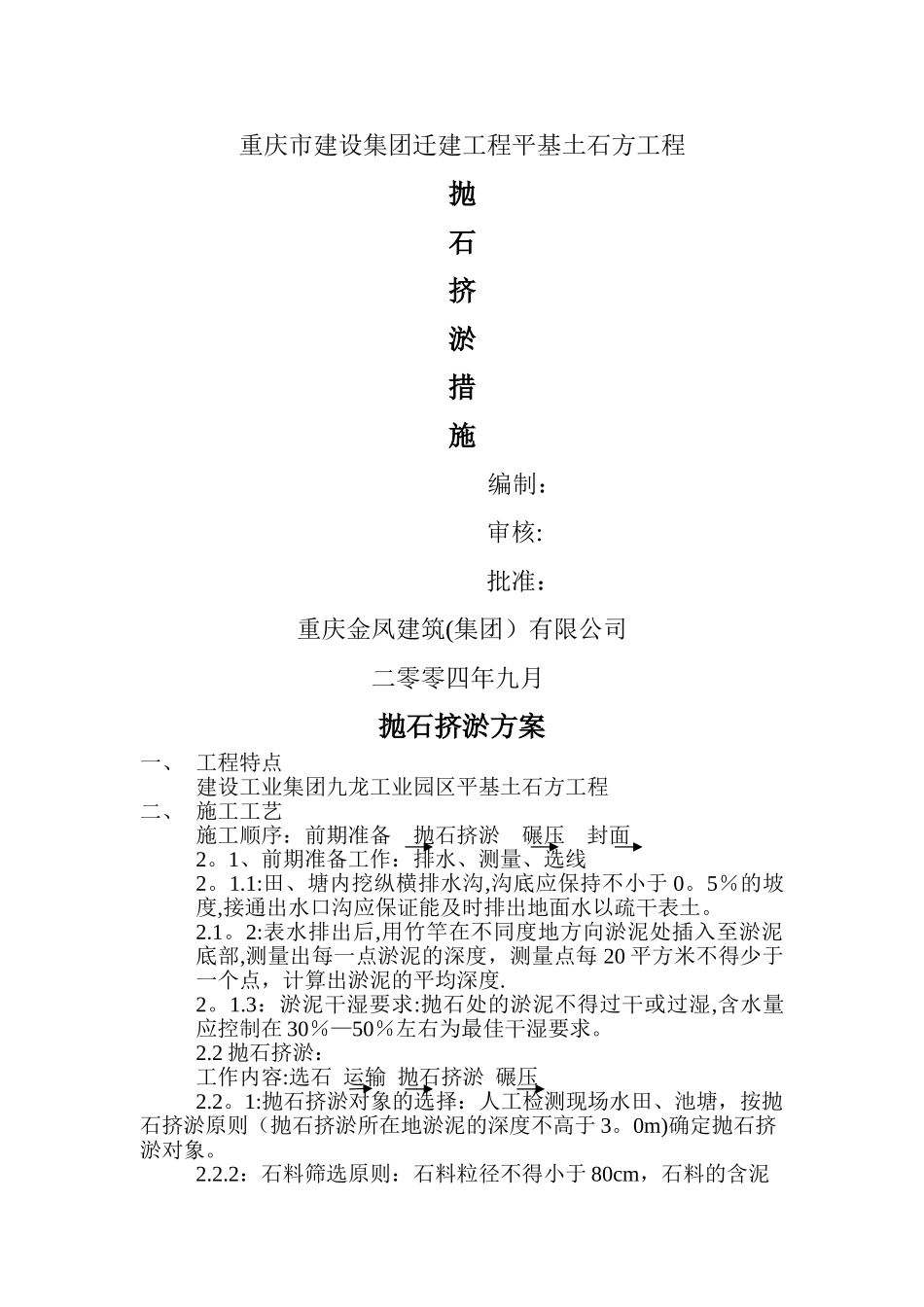

重庆市建设集团迁建工程平基土石方工程抛石挤淤措施编制:审核:批准:重庆金凤建筑(集团)有限公司二零零四年九月抛石挤淤方案一、 工程特点建设工业集团九龙工业园区平基土石方工程二、 施工工艺施工顺序:前期准备 抛石挤淤 碾压 封面2
1、前期准备工作:排水、测量、选线2
1:田、塘内挖纵横排水沟,沟底应保持不小于 0
5%的坡度,接通出水口沟应保证能及时排出地面水以疏干表土
2:表水排出后,用竹竿在不同度地方向淤泥处插入至淤泥底部,测量出每一点淤泥的深度,测量点每 20 平方米不得少于一个点,计算出淤泥的平均深度
3:淤泥干湿要求:抛石处的淤泥不得过干或过湿,含水量应控制在 30%—50%左右为最佳干湿要求
2 抛石挤淤:工作内容:选石 运输 抛石挤淤 碾压2
1:抛石挤淤对象的选择:人工检测现场水田、池塘,按抛石挤淤原则(抛石挤淤所在地淤泥的深度不高于 3
0m)确定抛石挤淤对象
2:石料筛选原则:石料粒径不得小于 80cm,石料的含泥量不得大于 5%,不得采纳风化岩石,所抛石料应选用质地坚硬,耐冻不宜风化岩石
3:选料步骤:1、测定所抛淤泥的深度,计算出石块的大小范围
2、按石料要求计算并选定石料
3、石料的运输:爆破石块用自卸式汽车运至现场进行抛填
4:抛石顺序:无坡度石地方由中间向四周抛投(以利于挤走淤泥,向四周扩散),对有坡度的地方则由高处向低处抛投(以利于淤泥向低处挤走)
5:抛石方式:石料的抛投不得集中于一点抛入,更不得无规则的四处乱抛投,须按制定的地点向四周逐步抛投,即抛石方式呈辐射状抛投
6:抛石厚度:厚度不得小于抛石的最小直径,高度不低于淤泥泥面 30cm,在压路机碾压过程中表面不得有淤泥出现
7:抛石时(掺杂抛投)
即先用较大直径的石块抛投,在抛投较小直径的石块,使抛石保持一定
