抛石挤淤工程施工技术方案一、编制依据1、根据工程总体施工组织设计,结合工序自身特点,制定该分项工程组织设计
2、该分项工程组织设计以我单位现有施工技术力量和施工经验为基点
3、设计院提供的图纸资料
4、《公路工程质量评定标准》JTG F80/1—2024,《公路工程施工安全技术法律规范》JTJ076—95,《公路软土地基路堤设计与施工技术法律规范》JTJ017—96
二、工程概况黄河路(金清路-花苑路)位于洛阳市吉利区西部和南部,规划为吉利区城市主干道,同时也是省道 245 邵吉线改建路段,兼具公路性质,本设计根据市政公用工程设计文件编制深度制定进行编制
道路规划红线宽 42 米,四幅路形式,道路断面布置为:42 米(红线)=2
5 米(人行道)—3 米(非机动车道)-2 米(绿化带)—11 米(机动车道)-5 米(中央分隔带)—11 米(机动车道)—2 米(绿化带)—3 米(非机动车道)-2
5 米(人行道)
在黄河路(洛吉快速通道—花苑路)路段道路两侧红线外侧还规划有 20 米宽绿化带
路线北起金清路,向南行至过河阳路后开始折向东南方向,东至花苑路,路线全长 9154
我标段范围为 5+460—6+570,段落全长 1110 米
本工程位于 K6+420-K6+570 段的鱼塘中,地质条件差,施工车辆无法正常通行,地表淤泥深、淤泥、表土、垃圾清运困难,坑内还有积水和渗水
给我方施工带来很大的不便
三、施工准备1、本合同段抛石挤淤工程数量较大,为保证施工质量,在施工前,应做好以下准备工作:1
1、组织技术人员仔细阅读设计图纸和技术资料,熟悉合同文件和技术法律规范
2、组织有关人员对水准点及控制桩等进行全面的调查、核对
3、做好现场布置及临时设施的施工、维护、修建施工便道

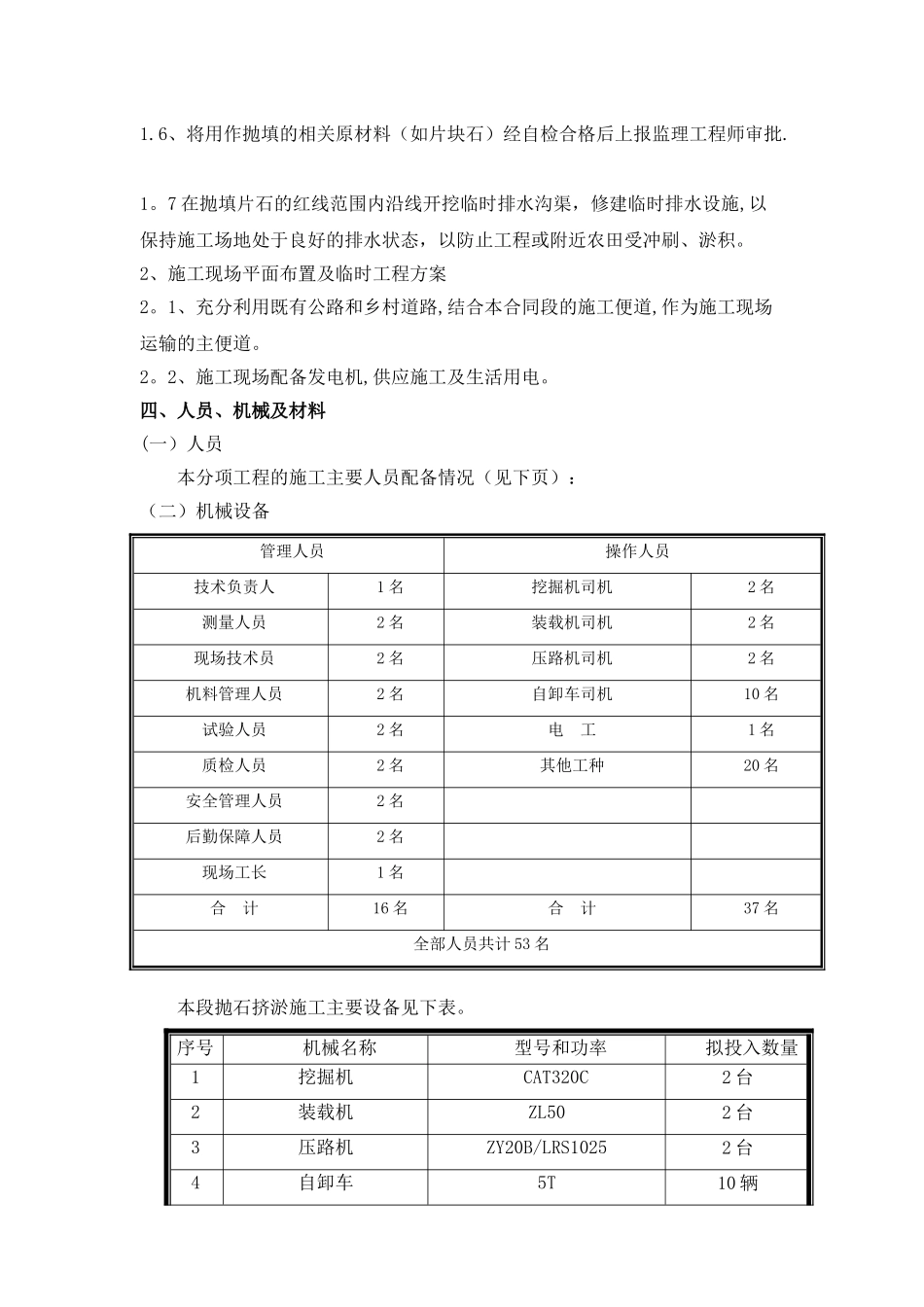

4、恢复路线中、边线,抛填片石平面位置、打桩标明后报监理工程师检查
