竹鹅溪综合治理工程(南支)石拱桥施工方案一、工程概况 竹鹅溪综合治理工程(南支)第四合同段 0+729 处设计有一座 30m 跨石拱桥,桥宽 10
主拱圈为等截面悬链线,厚度为 80cm,净矢跨比 1/5,主拱圈矢高 6m,腹拱圈为等截面圆弧,厚度 35cm,净矢跨比为1/5,矢高 70cm,腹拱墩拱圈为等截面圆弧,厚度 30cm,净矢跨比为1/2,矢高 60cm,桥梁下部为重力式 U 型砌石桥台,桥台基础放置在除去风化层的新奇岩层上,并嵌入新奇岩层 60cm 以上
该桥设计荷载为车行道单向限载重 10t,主拱圈、腹拱圈、腹拱墩拱圈材料为 M10 砂浆砌粗料石,桥台为 M10 砂浆砌块石(片石)、桥立面为 M5 砂浆砌块石(片石),石料标号不小于 30MPa
二、施工方案选择(一)方案选择本石拱桥支架采纳扣件式支架,拱架采纳型钢焊接支架,支架搭设完毕后进行了预压
主拱圈砌筑分环砌筑,每环分六段,每段按水平均匀分割,水平长度为 5m,先砌筑拱脚部位,再砌筑拱顶部位,最后砌筑 1/4 跨径处
卸架同排同时进行,分三个循环卸落
(二)工程工艺流程(1)围堰 (2)基坑开挖(3)基础底板(4)浆砌桥台 (5)拱架基础 (6)拱架搭设(7) 搭架预压 (8)拱圈砌筑第一环(9)拱 圈 砌 筑 第 二 环 ( 10 ) 拱 上 横 墙 (11)卸载 (12)卸架 (13)腹拱圈砌筑 (14) 护拱 (15)拱上填料 (16)拱上附属构筑物三、施工准备1、人员及设备准备人员安排:管理人员:15 名,各施工队施工人员 70 名
机械设备配置:挖掘机:1 台;电焊机:2 台;8t 吊车:1 台;10t自卸汽车:5 台;20KW 发电机:2 台;潜水泵:3 台;水准仪:2 台;全站仪:1 台;砂浆搅拌机:2 台;运输砂浆拖拉机:2 台;铁皮:300 平方

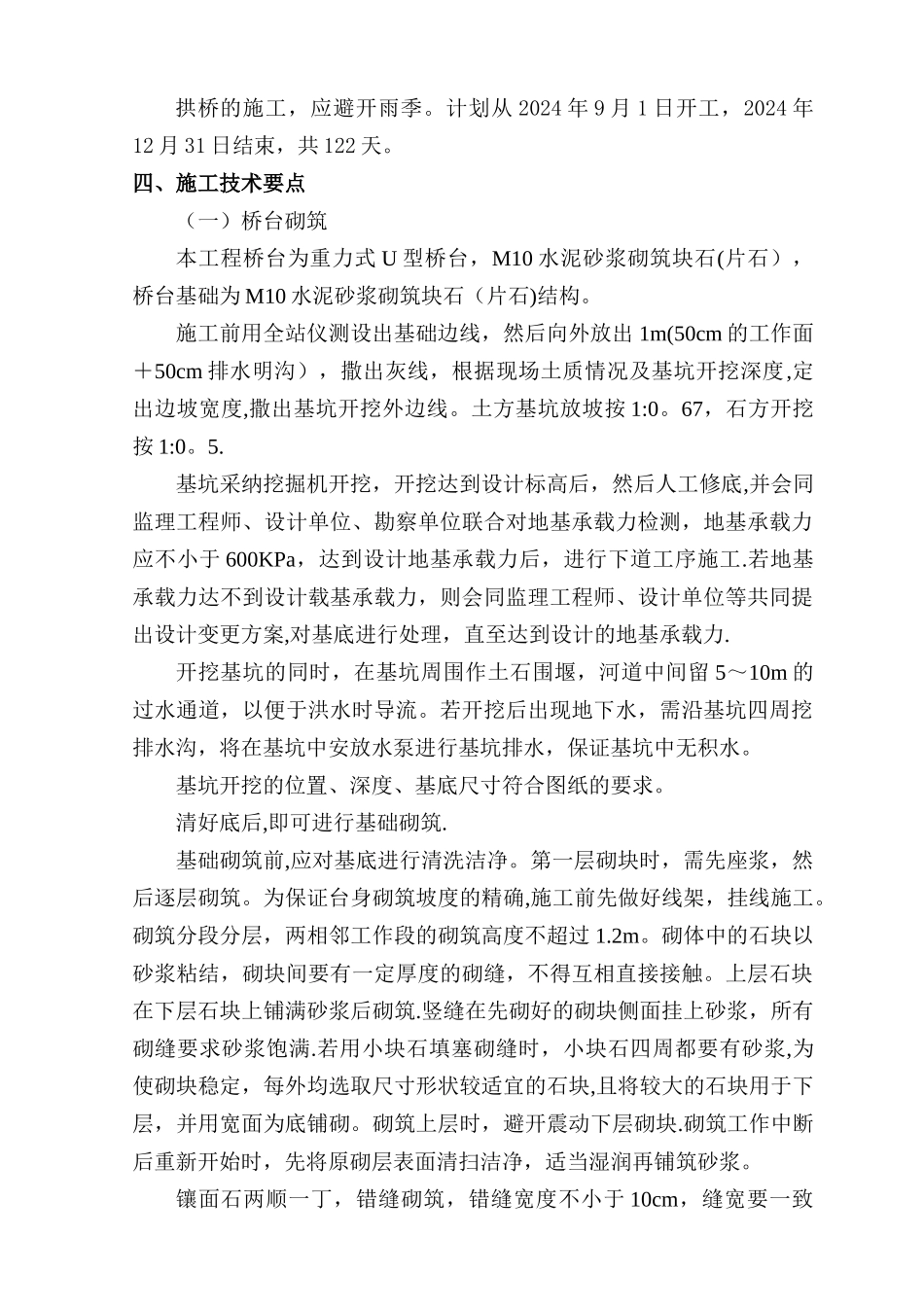

2、施工技术组织 根据设备需求
