目录一、编制依据及原则 11
1 编制依据 0 1
2 、编制原则 0 二、工程概况 0 2
1 、概述 0 2

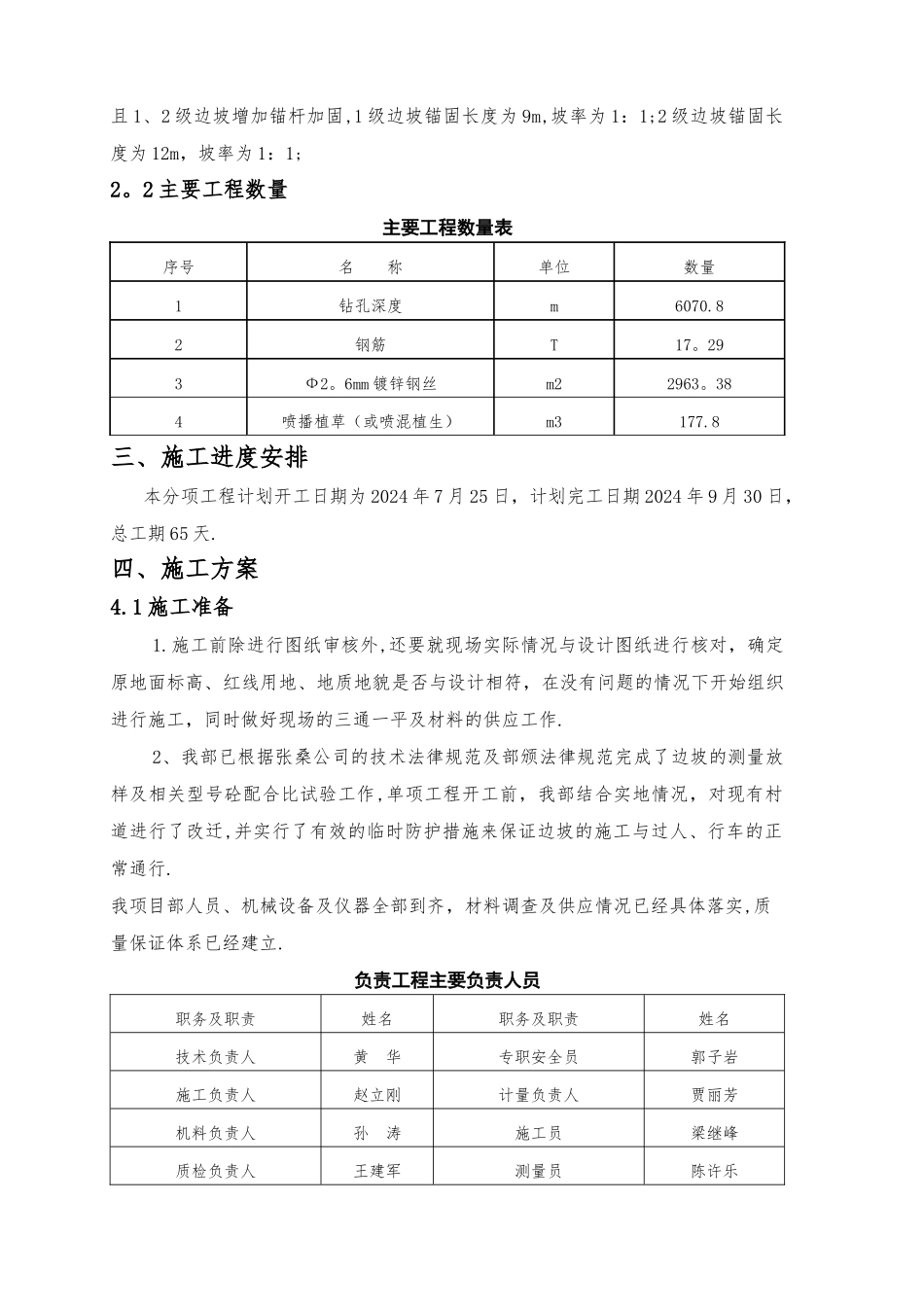

2 主要工程数量 1 三、施工进度安排 1 四、施工方案 1 4
1 施工准备 1 4
2 挂网植草护坡施工工艺及方法 2 4
1 搭设脚手架 2 4
2 边坡修整 3 4
3 锚杆钻孔 3 4
4 清孔、验孔 4 4
5 插入锚杆 4 4
6 锚杆孔灌注水泥砂浆 4 4
7 机编镀锌铁丝网绑扎固定 5 4
8 喷播植草 5 4
9 拆除脚手架 5 五、施工注意事项 6 六、质量控制 6 6
1 质量保证体系 6 6
2 保证工程质量的主要措施 7 6
3 建立工程质量保证制度 7 6
1 测量工作的质量保证措施 7 6
2 试验工作的质量保证措施 7 6
3 钢筋质量保证措施 7 6

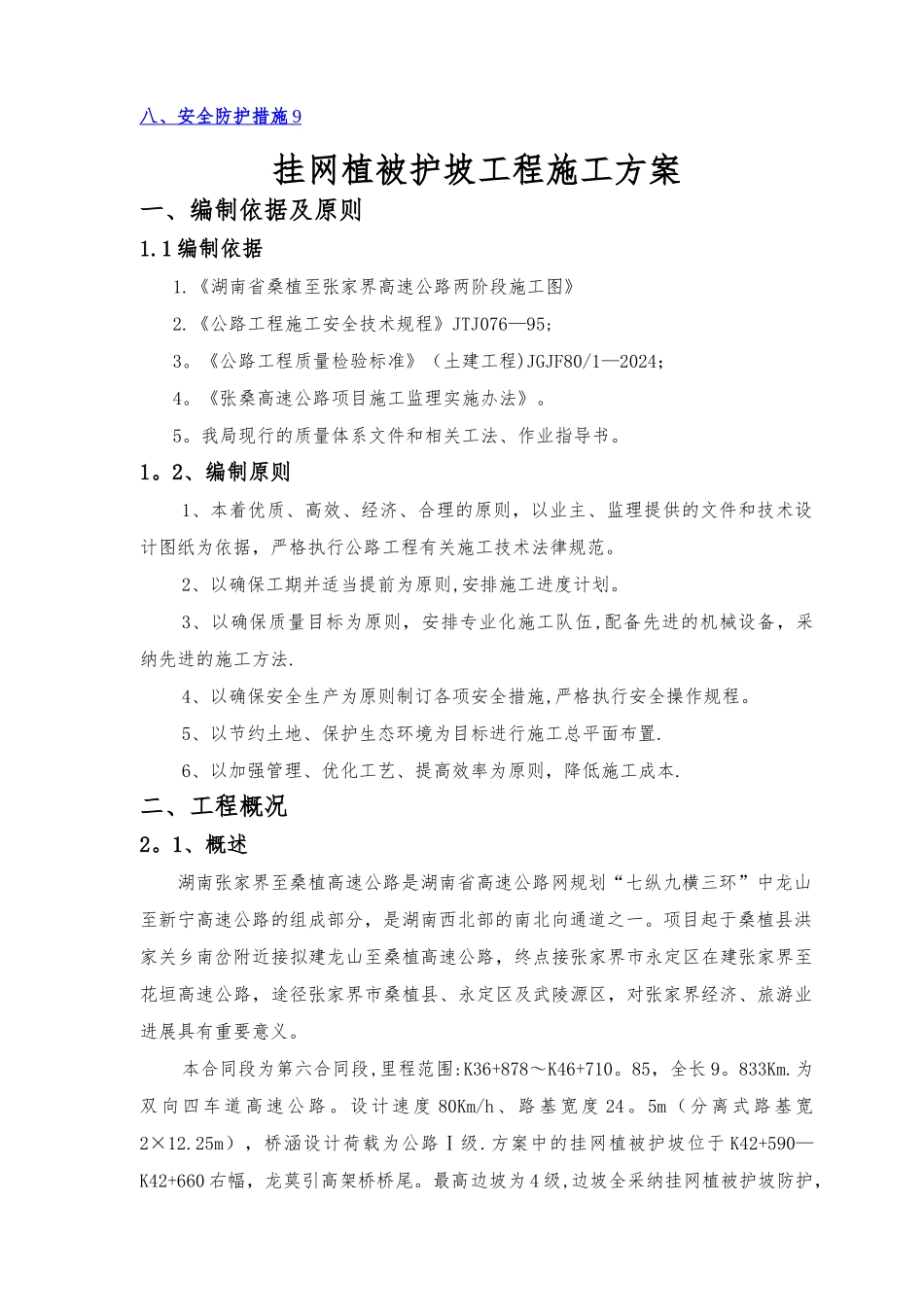

4 砼的质量保证措施 8 七、文明施工 8 八、安全防护措施 9 挂网植被护坡工程施工方案一、编制依据及原则1
1 编制依据1
《湖南省桑植至张家界高速公路两阶段施工图》2
《公路工程施工安全技术规程》JTJ076—95;3
《公路工程质量检验标准》(土建工程)JGJF80/1—2024;4
《张桑高速公路项目施工监理实施办法》
我局现行的质量体系文件和相关工法、作业指导书
2、编制原则1、本着优质、高效、经济、合理的原则,以业主、监理提供的文件和技术设计图纸为依据,严格执行公路工程有关施工技术法律规范
2、以确保工期并适当提前为原则,安排施工进度计划
3、以确保质量目标为原则,安排专业化施工队伍,配备先进的机械设备,采纳先进的施工方法
4、以确保安全生产为原则制订各项安全措施,严格执行安全操作规程
