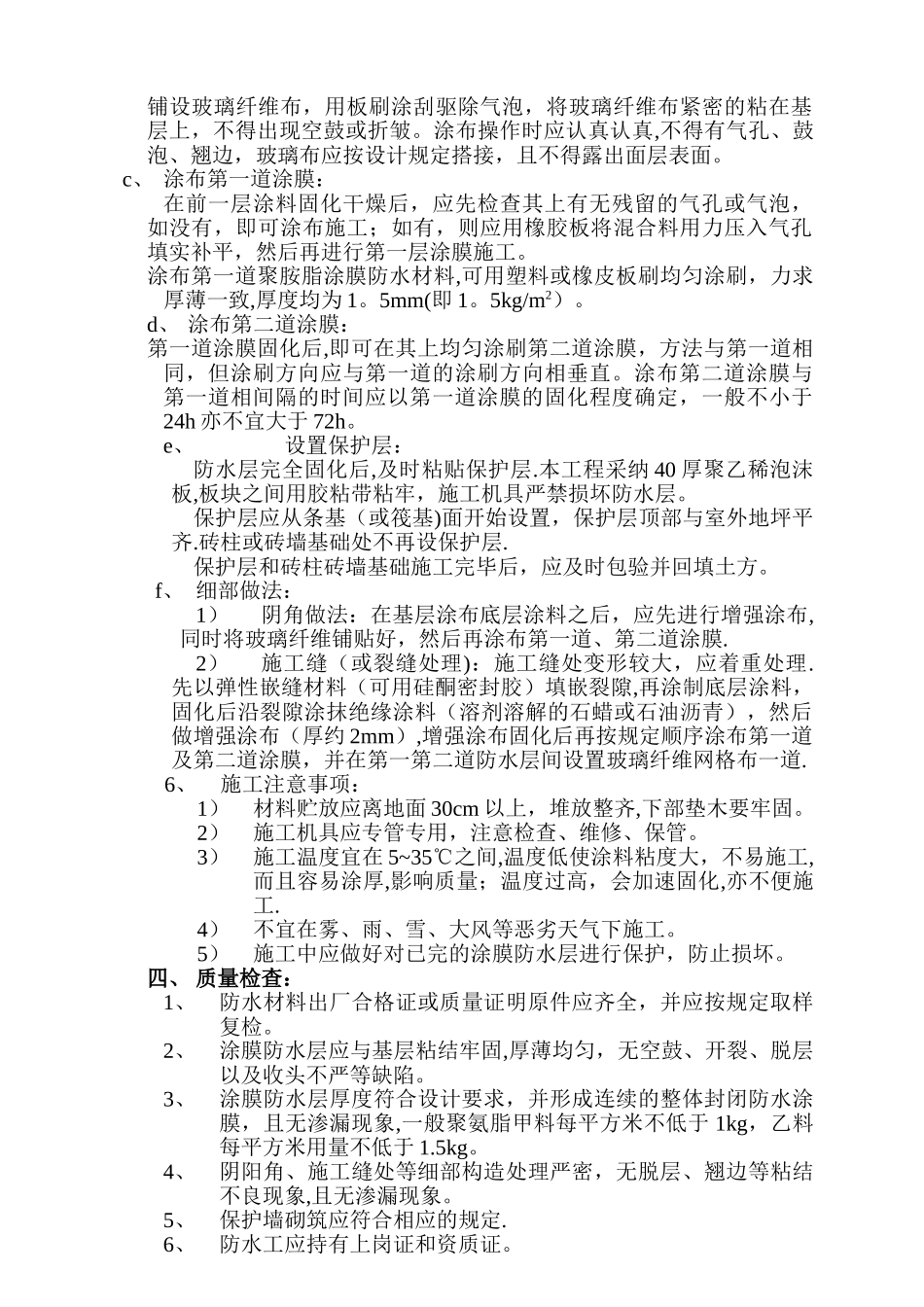

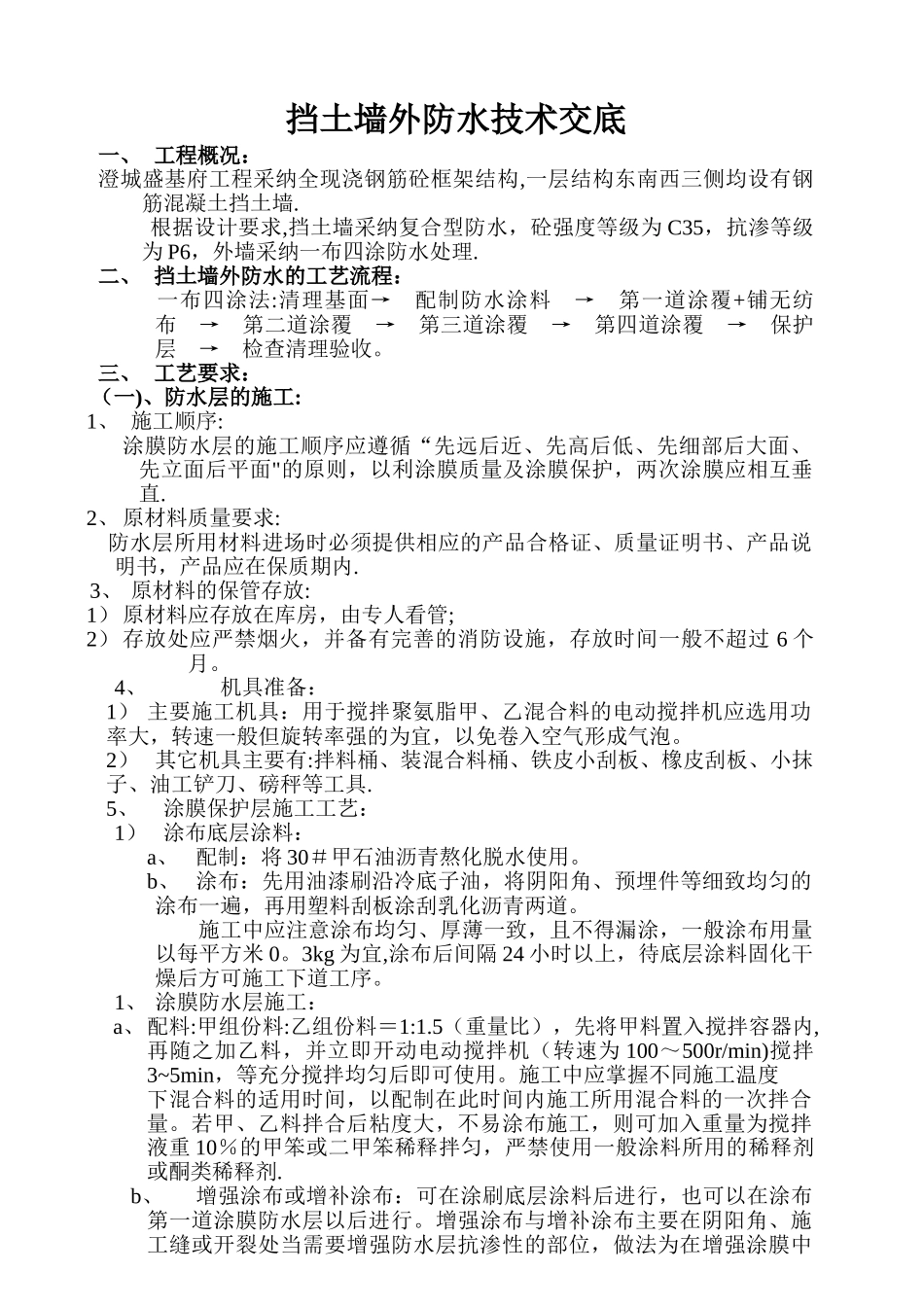

挡土墙外防水技术交底一、 工程概况:澄城盛基府工程采纳全现浇钢筋砼框架结构,一层结构东南西三侧均设有钢筋混凝土挡土墙. 根据设计要求,挡土墙采纳复合型防水,砼强度等级为 C35,抗渗等级为 P6,外墙采纳一布四涂防水处理.二、 挡土墙外防水的工艺流程: 一布四涂法:清理基面→ 配制防水涂料 → 第一道涂覆+铺无纺布 → 第二道涂覆 → 第三道涂覆 → 第四道涂覆 → 保护层 → 检查清理验收。三、 工艺要求: (一)、防水层的施工:1、 施工顺序:涂膜防水层的施工顺序应遵循“先远后近、先高后低、先细部后大面、先立面后平面"的原则,以利涂膜质量及涂膜保护,两次涂膜应相互垂直.2、 原材料质量要求:防水层所用材料进场时必须提供相应的产品合格证、质量证明书、产品说明书,产品应在保质期内.3、 原材料的保管存放:1) 原材料应存放在库房,由专人看管;2) 存放处应严禁烟火,并备有完善的消防设施,存放时间一般不超过 6 个月。4、机具准备:1) 主要施工机具:用于搅拌聚氨脂甲、乙混合料的电动搅拌机应选用功率大,转速一般但旋转率强的为宜,以免卷入空气形成气泡。2) 其它机具主要有:拌料桶、装混合料桶、铁皮小刮板、橡皮刮板、小抹子、油工铲刀、磅秤等工具.5、涂膜保护层施工工艺:1) 涂布底层涂料:a、配制:将 30#甲石油沥青熬化脱水使用。b、 涂布:先用油漆刷沿冷底子油,将阴阳角、预埋件等细致均匀的涂布一遍,再用塑料刮板涂刮乳化沥青两道。施工中应注意涂布均匀、厚薄一致,且不得漏涂,一般涂布用量以每平方米 0。3kg 为宜,涂布后间隔 24 小时以上,待底层涂料固化干燥后方可施工下道工序。1、 涂膜防水层施工:a、配料:甲组份料:乙组份料=1:1.5(重量比),先将甲料置入搅拌容器内,再随之加乙料,并立即开动电动搅拌机(转速为 100~500r/min)搅拌3~5min,等充分搅拌均匀后即可使用。施工中应掌握不同施工温度下混合料的适用时间,以配制在此时间内施工所用混合料的一次拌合量。若甲、乙料拌合后粘度大,不易涂布施工,则可加入重量为搅拌液重 10%的甲笨或二甲笨稀释拌匀,严禁使用一般涂料所用的稀释剂或酮类稀释剂.b、增强涂布或增补涂布:可在涂刷底层涂料后进行,也可以在涂布第一道涂膜防水层以后进行。增强涂布与增补涂布主要在阴阳角、施工缝或开裂处当需要增强防水层抗渗性的部位,做法为在增强涂膜中铺设玻璃纤维布,用板刷涂刮驱除气泡,将玻璃纤维布紧密的粘在基...
