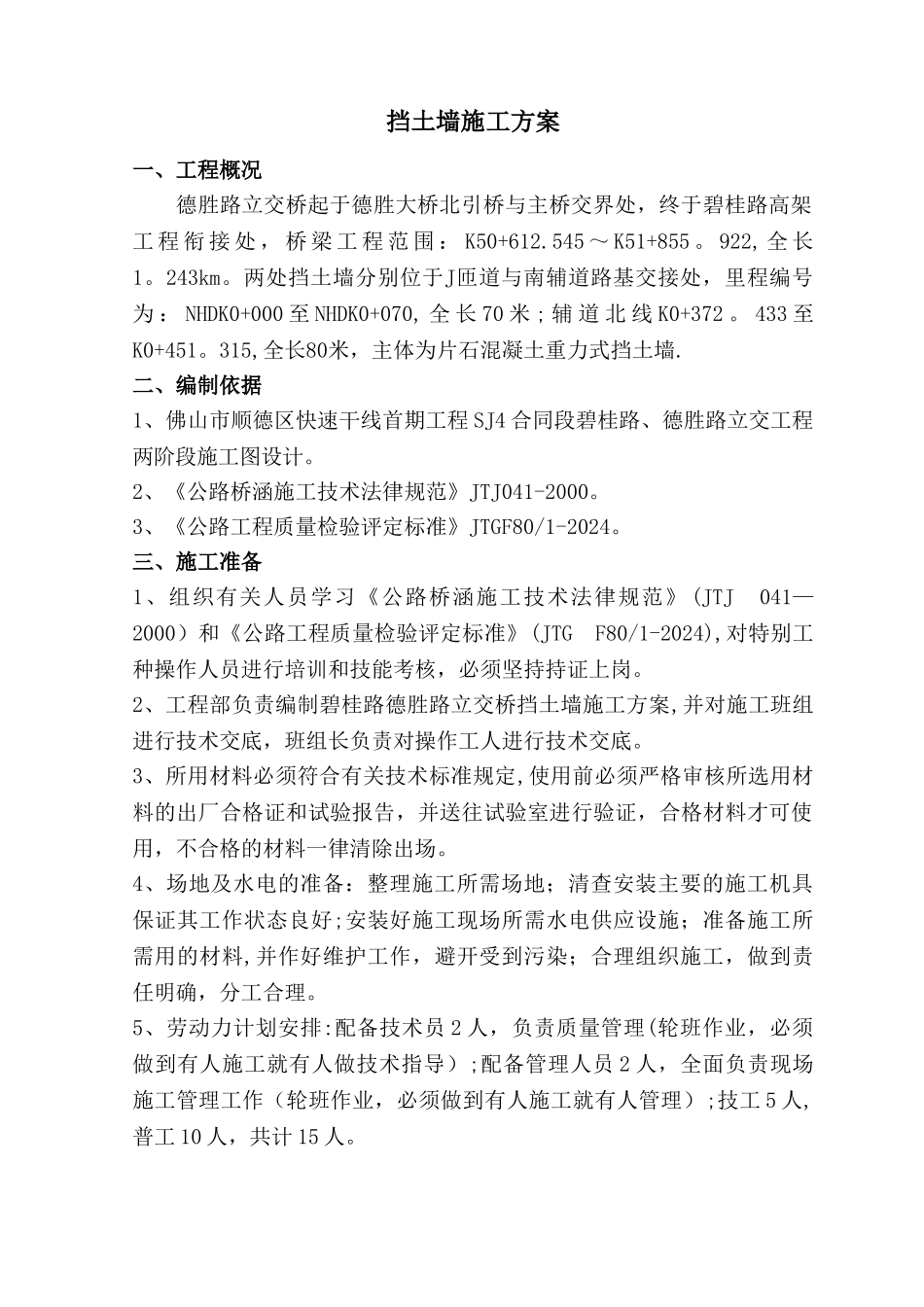

挡土墙施工方案一、工程概况德胜路立交桥起于德胜大桥北引桥与主桥交界处,终于碧桂路高架工 程 衔 接 处 , 桥 梁 工 程 范 围 : K50+612
545 ~ K51+855
922, 全 长1
两处挡土墙分别位于J匝道与南辅道路基交接处,里程编号为 : NHDK0+000 至 NHDK0+070, 全 长 70 米 ; 辅 道 北 线 K0+372
433 至K0+451
315,全长80米,主体为片石混凝土重力式挡土墙
二、编制依据1、佛山市顺德区快速干线首期工程 SJ4 合同段碧桂路、德胜路立交工程两阶段施工图设计
2、《公路桥涵施工技术法律规范》JTJ041-2000
3、《公路工程质量检验评定标准》JTGF80/1-2024
三、施工准备1、组织有关人员学习《公路桥涵施工技术法律规范》 (JTJ 041—2000)和《公路工程质量检验评定标准》(JTG F80/1-2024),对特别工种操作人员进行培训和技能考核,必须坚持持证上岗
2、工程部负责编制碧桂路德胜路立交桥挡土墙施工方案,并对施工班组进行技术交底,班组长负责对操作工人进行技术交底
3、所用材料必须符合有关技术标准规定,使用前必须严格审核所选用材料的出厂合格证和试验报告,并送往试验室进行验证,合格材料才可使用,不合格的材料一律清除出场
4、场地及水电的准备:整理施工所需场地;清查安装主要的施工机具保证其工作状态良好;安装好施工现场所需水电供应设施;准备施工所需用的材料,并作好维护工作,避开受到污染;合理组织施工,做到责任明确,分工合理
5、劳动力计划安排:配备技术员 2 人,负责质量管理(轮班作业,必须做到有人施工就有人做技术指导);配备管理人员 2 人,全面负责现场施工管理工作(轮班作业,必须做到有人施工就有人管理);技工 5 人,普工 10 人,共计 15 人
6、施工工期计划
