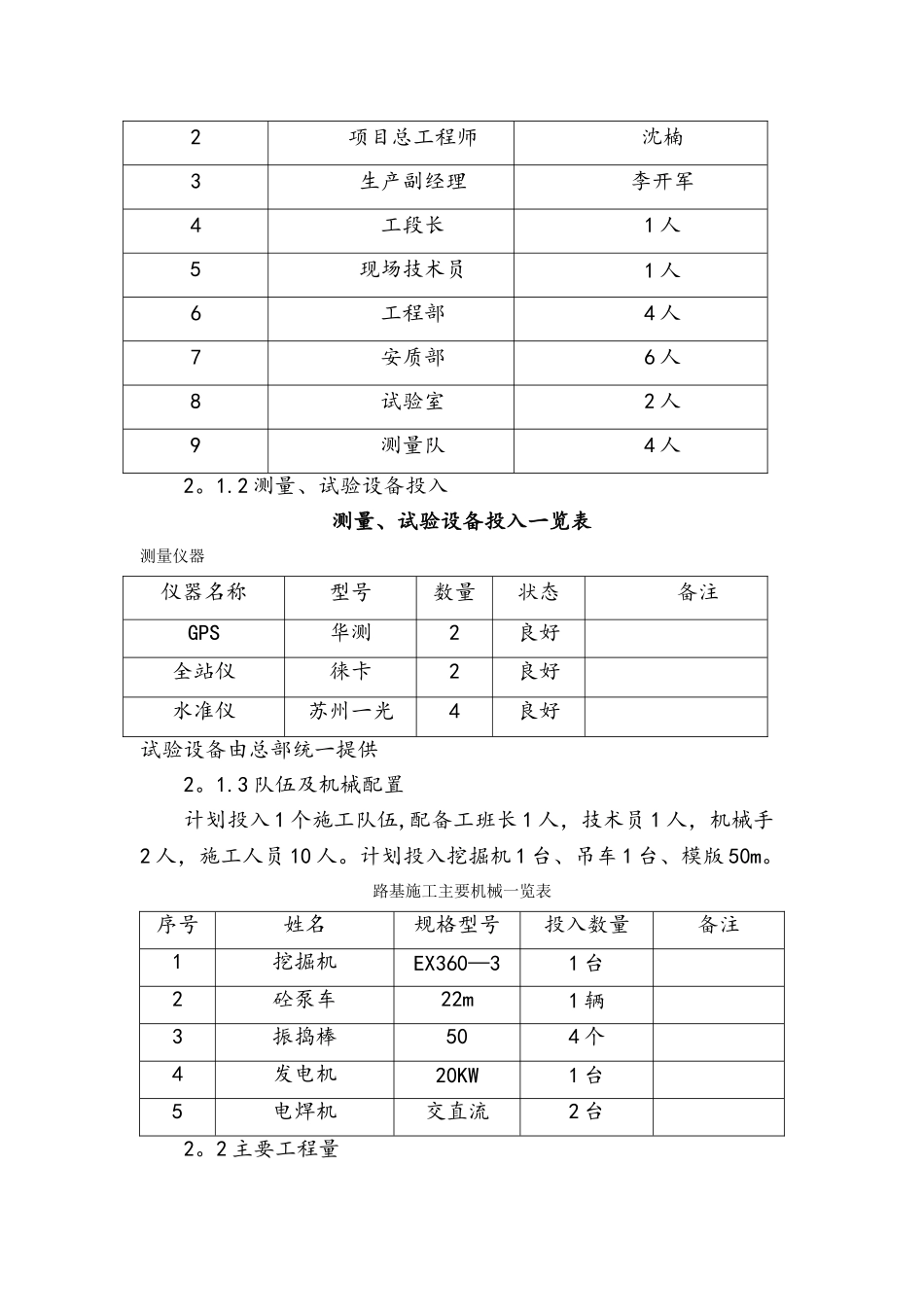

中公一交局乌鲁木齐东二环二标项目部挡土墙首件施工方案中交一公局路桥华祥国际工程有限公司二 O 一五年八月二十八日挡土墙首件施工方案1。编制依据及工程概况1。1 编制依据1。1.1 中华人民共和国行业标准《公路勘测法律规范》 JTG C10—20241.1.2 中华人民共和国国家标准《工程测量法律规范》GB50026—93 GBJ/T50107—2024 1。1.3 中华人民共和国行业标准《公路路基施工技术法律规范》JTG F10—20241.1。4 中华人民共和国行业标准《公路桥涵施工技术法律规范》JTGTF50-20241。1。5 中华人民共和国行业标准《公路工程质量检验评定标准》JTG F80/1—20241.1.6 新疆维吾尔自治区《新疆维吾尔自治区公路建设标准化管理手册》1。1.7《乌鲁木齐东二环道路工程第二合同段两阶段施工图设计》1。2 工程概况1。2。1 设计参数挡土墙首件桩号为 K21+109。87—K21+368。72,为钢筋混凝土挡土墙,挡墙形式为扶壁式+悬臂式,长度 258。85m,墙高 1。34~ 7。3m。当挡土墙的墙身高度在≤3m 时,采纳悬臂式挡土墙,当挡土墙的墙身高度在 3~5 时,采纳 B 型立板双面配筋型扶壁式挡土墙,当挡土墙的墙身高度在 5~7 时,采纳 B 型立板双面配筋型扶壁式挡土墙,当挡土墙的墙身高度在 7~9 时,采纳 C 型立板双面配筋型扶壁式挡土墙。1。2。2 地基承载力要求悬臂式挡土墙地基承载力不小于 120Kpa,A 型扶壁式挡土墙地基承载力不小于 160Kpa,B 型扶壁式挡土墙地基承载力不小于200Kpa,C 型扶壁式挡土墙地基承载力不小于 200Kpa.1.2.3 技术要求1。2。3。1 基础开挖时,对于杂填土,开挖坡度 i=1:1.25;当为其他土层且开挖深度≤8m 时,坡度 i=1:1;开挖深度大于 8m 时,坡度 i=1:1。25。1。2。3。2 挡土墙基底位入杂填土层时,采纳夯击能为1500KN。m 夯击处理,处理宽度方向两侧外各 5m 范围,处理后地基承载力不低于 160Kpa。1。2.3。3 挡墙分段之间设沉降缝一道,缝宽 2m。1。2。3。4 主筋净保护层厚度 5cm,箍筋净保护层厚度不小于3cm,挡墙断面得水平钢筋在伸缩缝和沉降缝处应断开.2。施工组织布置及规划2.1 资源配置2。1.1 项目部人员配置根据业主、总监办要求,并满足施工要求,我部针对施工生产设置项目经理、总工程师、生产副经理和相应的各个部门及工段。具体如下:路基工程施工人员一览表序号人员组成人员情况1项目经理瞿小锋2项目总工程师沈楠3生产副经理李开军4工段长1 人5现场技术员1 人6工程部4 ...
