目录1 施工概况 22 依据的图纸、文件、标准 1 3 作业准备和条件 1 3
1 对施工人员的资格和要求 1 3
2 作业所需的器具、仪器的要求和规格、数量 2 4 作业程序内容 2 4
1 土方开挖 3 4
2 基础垫层施工 3 4
3 钢筋施工 3 4
4 基础模板安装: 3 4
5 混凝土工程 4 1施工概况本工程换热水箱基础施工工程量为1个,为天然基础,换热水箱基础尺寸为12m*4
2m,混凝土等级强度为C30
钢筋采纳:HPB235级钢筋,HRB335级钢筋
2依据的图纸、文件、标准 技术文件、图纸 《火电机组达标投产考核标准(2024年版)及其条文解释》; 《工程建设标准强制性条文》电力工程部分2024年版; 《建筑施工手册》第四版; 《电力建设施工质量检验及评定标准》—DL/T5210
1—2024; 《混凝土结构工程施工质量验收法律规范》GB50204-2024; 《建筑工程施工质量验收统一标准》GB50300—2001; 《建筑地基基础工程施工质量验收法律规范》GB50202—2024; 《混凝土泵送施工技术规程》/JGJ/T10-95; 《电力建设安全工作规程》; 《电力建设安全管理规定》;3作业准备和条件3

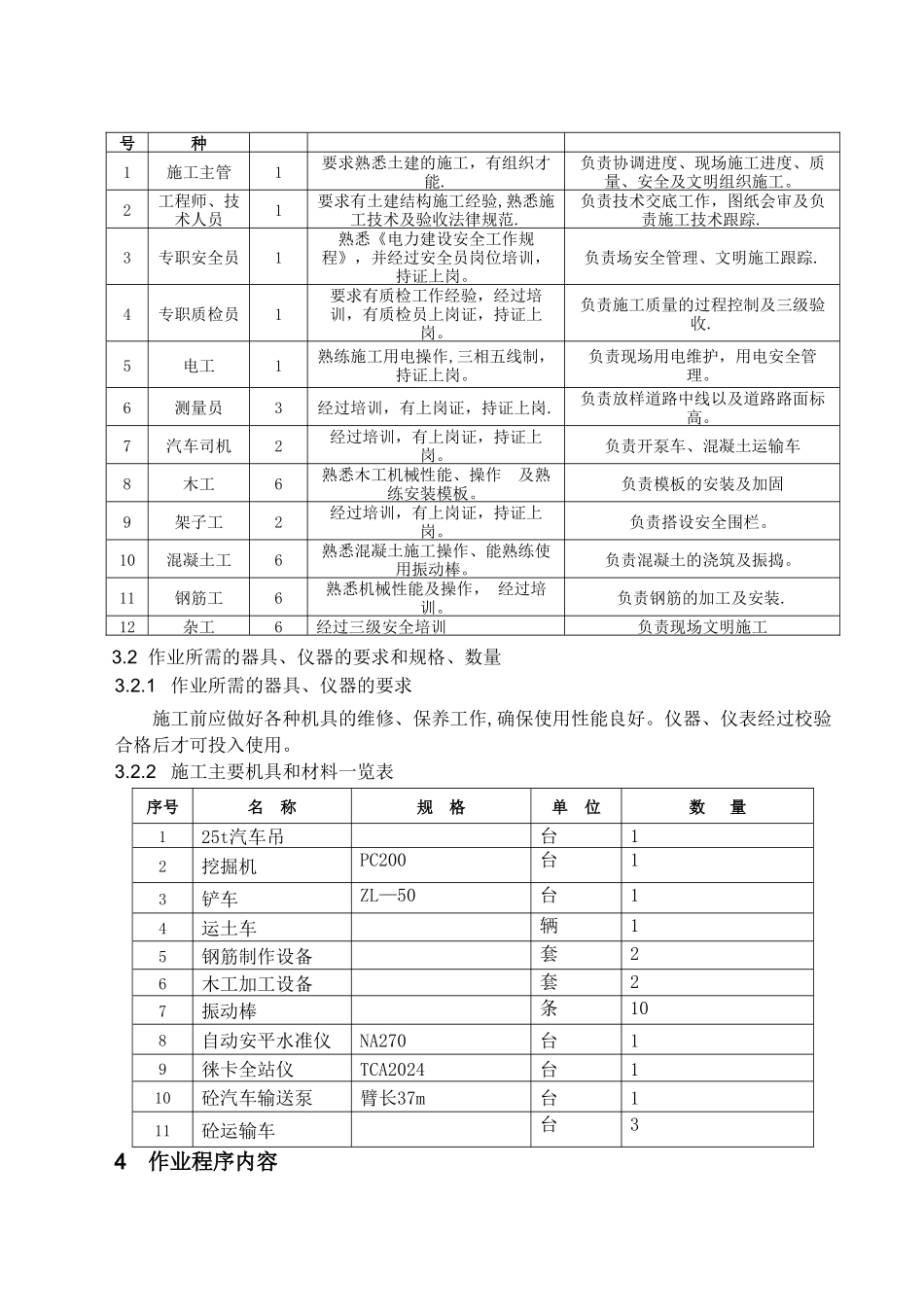

1 对施工人员的资格和要求序作业人员工人数人员资格责任号种1施工主管1要求熟悉土建的施工,有组织才能
负责协调进度、现场施工进度、质量、安全及文明组织施工
2工程师、技术人员1要求有土建结构施工经验,熟悉施工技术及验收法律规范
负责技术交底工作,图纸会审及负责施工技术跟踪
3专职安全员1熟悉《电力建设安全工作规程》,并经过安全员岗位培训,持证上岗
负责场安全管理、文明施工跟踪
4专职质检员1要求有质检工作经验,经过培训,有质检员上岗证,持证上岗
负责施工质量的过程控制及三级验收
5电工1熟练施工用电
