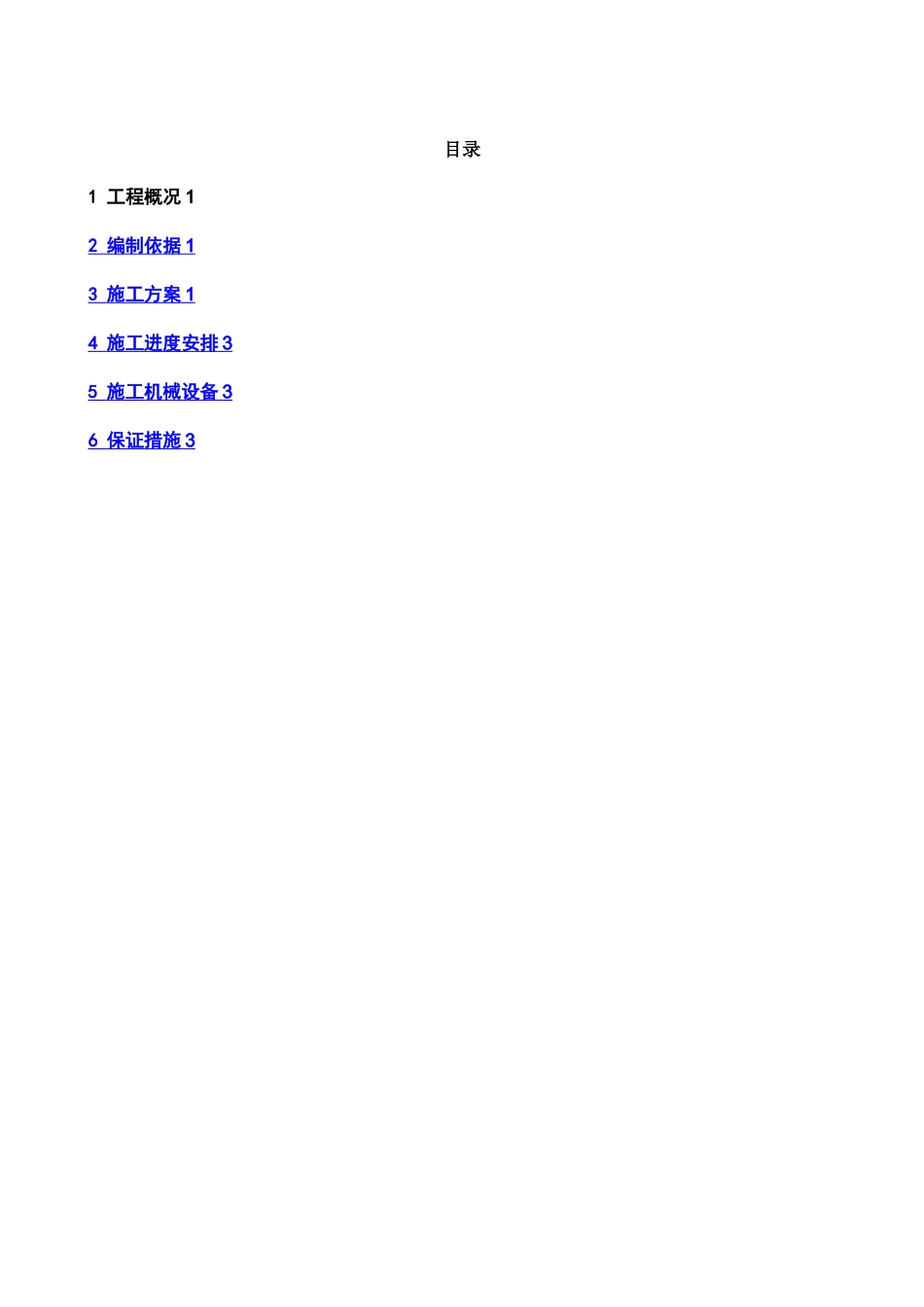

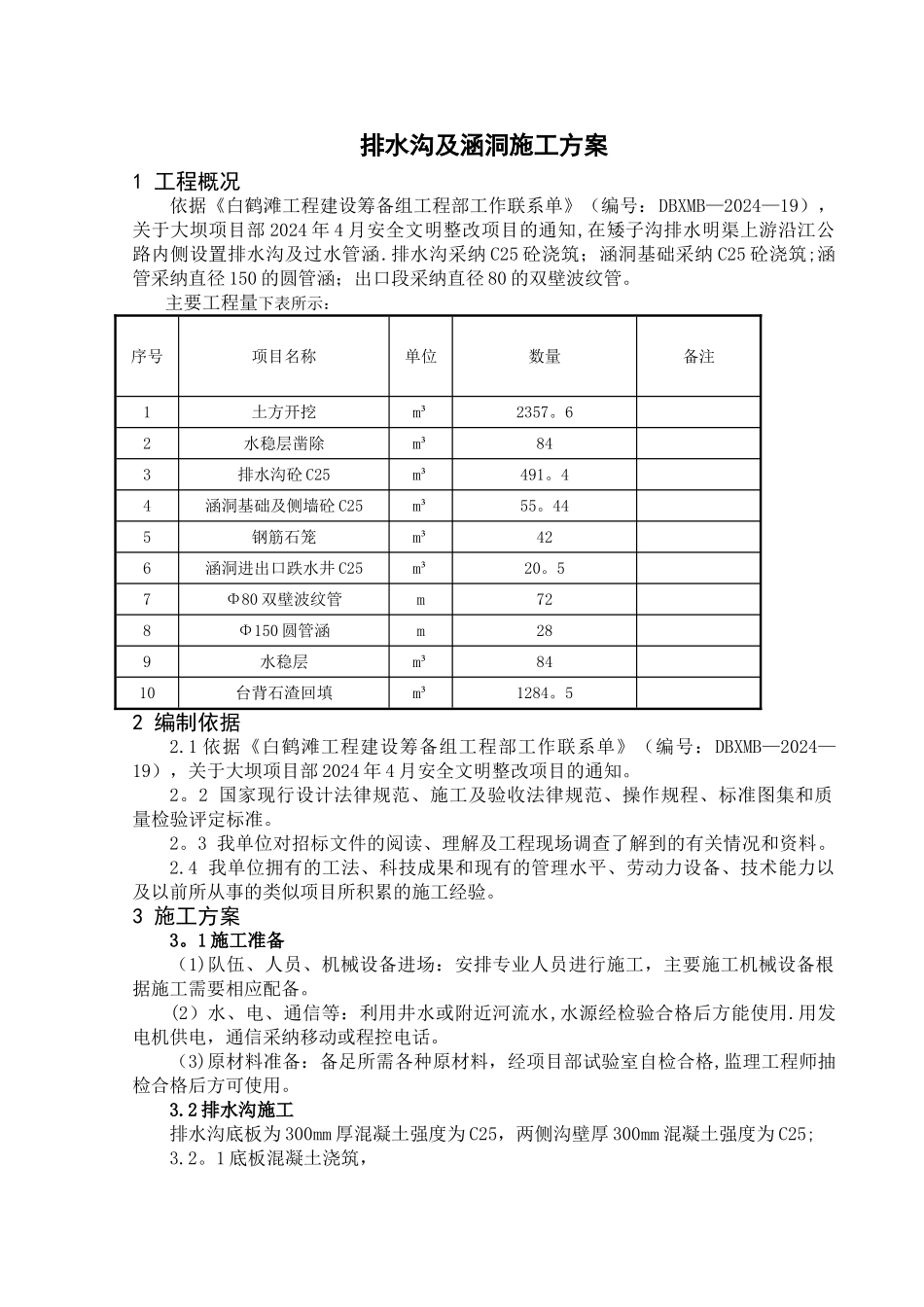

排水沟及涵洞施工方案编制:复核:审核:中铁十五局第一工程有限公司白鹤滩水电站项目经理部目录1 工程概况 12 编制依据 1 3 施工方案 1 4 施工进度安排 3 5 施工机械设备 3 6 保证措施 3 排水沟及涵洞施工方案1 工程概况依据《白鹤滩工程建设筹备组工程部工作联系单》(编号:DBXMB—2024—19),关于大坝项目部 2024 年 4 月安全文明整改项目的通知,在矮子沟排水明渠上游沿江公路内侧设置排水沟及过水管涵
排水沟采纳 C25 砼浇筑;涵洞基础采纳 C25 砼浇筑;涵管采纳直径 150 的圆管涵;出口段采纳直径 80 的双壁波纹管
主要工程量下表所示:序号项目名称单位数量备注1土方开挖m³2357
62水稳层凿除m³843排水沟砼 C25m³491
44涵洞基础及侧墙砼 C25m³55
445钢筋石笼m³426涵洞进出口跌水井 C25m³20
57Φ80 双壁波纹管m728Φ150 圆管涵m289水稳层m³8410台背石渣回填m³1284
52 编制依据2
1 依据《白鹤滩工程建设筹备组工程部工作联系单》(编号:DBXMB—2024—19),关于大坝项目部 2024 年 4 月安全文明整改项目的通知
2 国家现行设计法律规范、施工及验收法律规范、操作规程、标准图集和质量检验评定标准
3 我单位对招标文件的阅读、理解及工程现场调查了解到的有关情况和资料
4 我单位拥有的工法、科技成果和现有的管理水平、劳动力设备、技术能力以及以前所从事的类似项目所积累的施工经验
3 施工方案3
1 施工准备(1)队伍、人员、机械设备进场:安排专业人员进行施工,主要施工机械设备根据施工需要相应配备
(2)水、电、通信等:利用井水或附近河流水,水源经检验合格后方能使用
用发电机供电,通信采纳移动或程控电话
(3)原材料准备:备足所需各种原材料,经项目部试验室自检合格
