中冶交通建设集团有限公司国道 306 线林大段一分部砼搅拌站及预制梁场施工用电专项方案编制:审核:批准:中冶交通建设集团有限公司国道 306 线林大段一分部2016 年 4 月 22 日目 录1 编制依据及说明 11

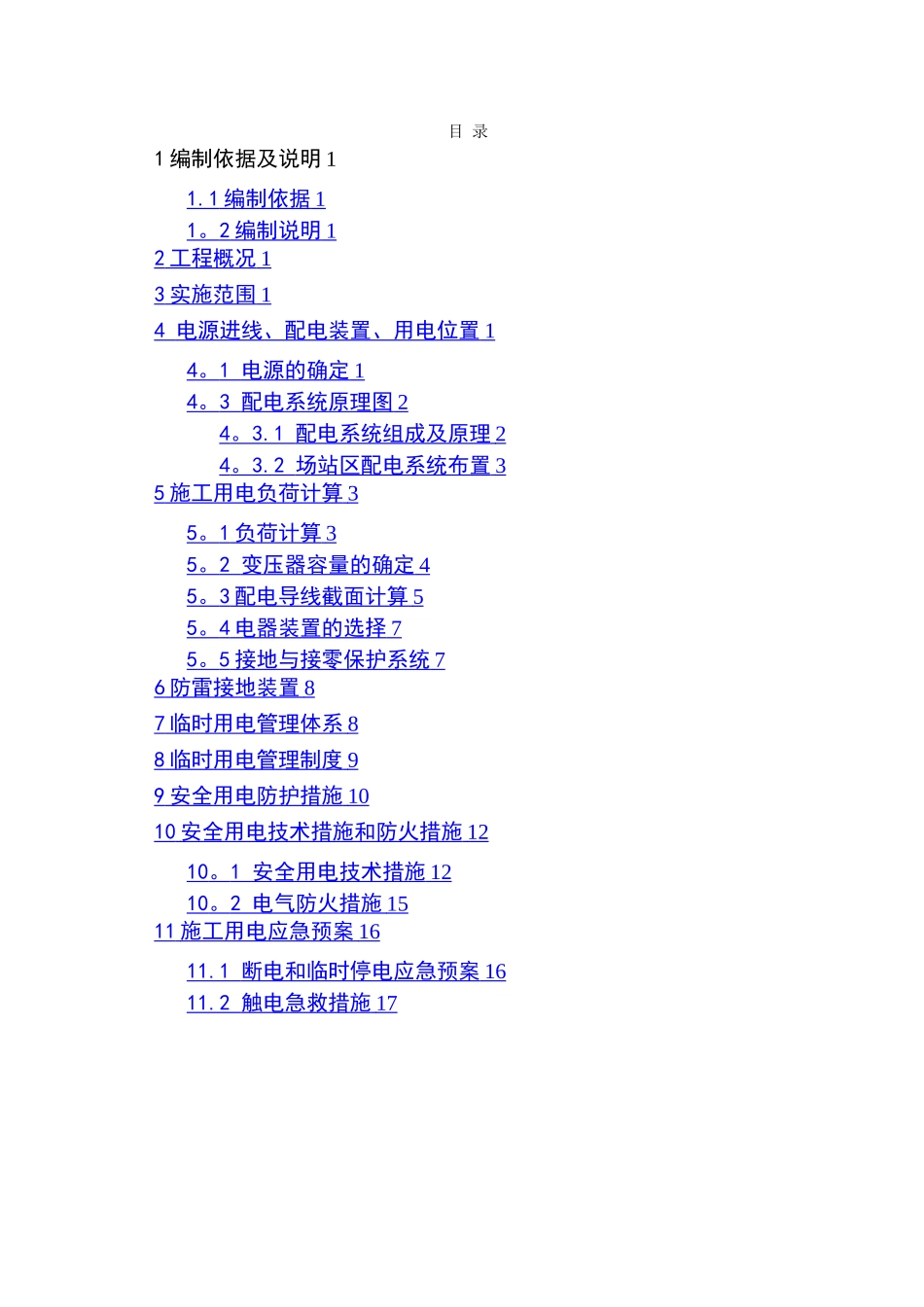

1 编制依据 1 1
2 编制说明 1 2 工程概况 1 3 实施范围 1 4 电源进线、配电装置、用电位置 1 4
1 电源的确定 1 4
3 配电系统原理图 2 4
1 配电系统组成及原理 2 4
2 场站区配电系统布置 3 5 施工用电负荷计算 3 5
1 负荷计算 3 5
2 变压器容量的确定 4 5
3 配电导线截面计算 5 5
4 电器装置的选择 7 5
5 接地与接零保护系统 7 6 防雷接地装置 8 7 临时用电管理体系 8 8 临时用电管理制度 9 9 安全用电防护措施 10 10 安全用电技术措施和防火措施 12 10
1 安全用电技术措施 12 10
2 电气防火措施 15 11 施工用电应急预案 16 11
1 断电和临时停电应急预案 16 11

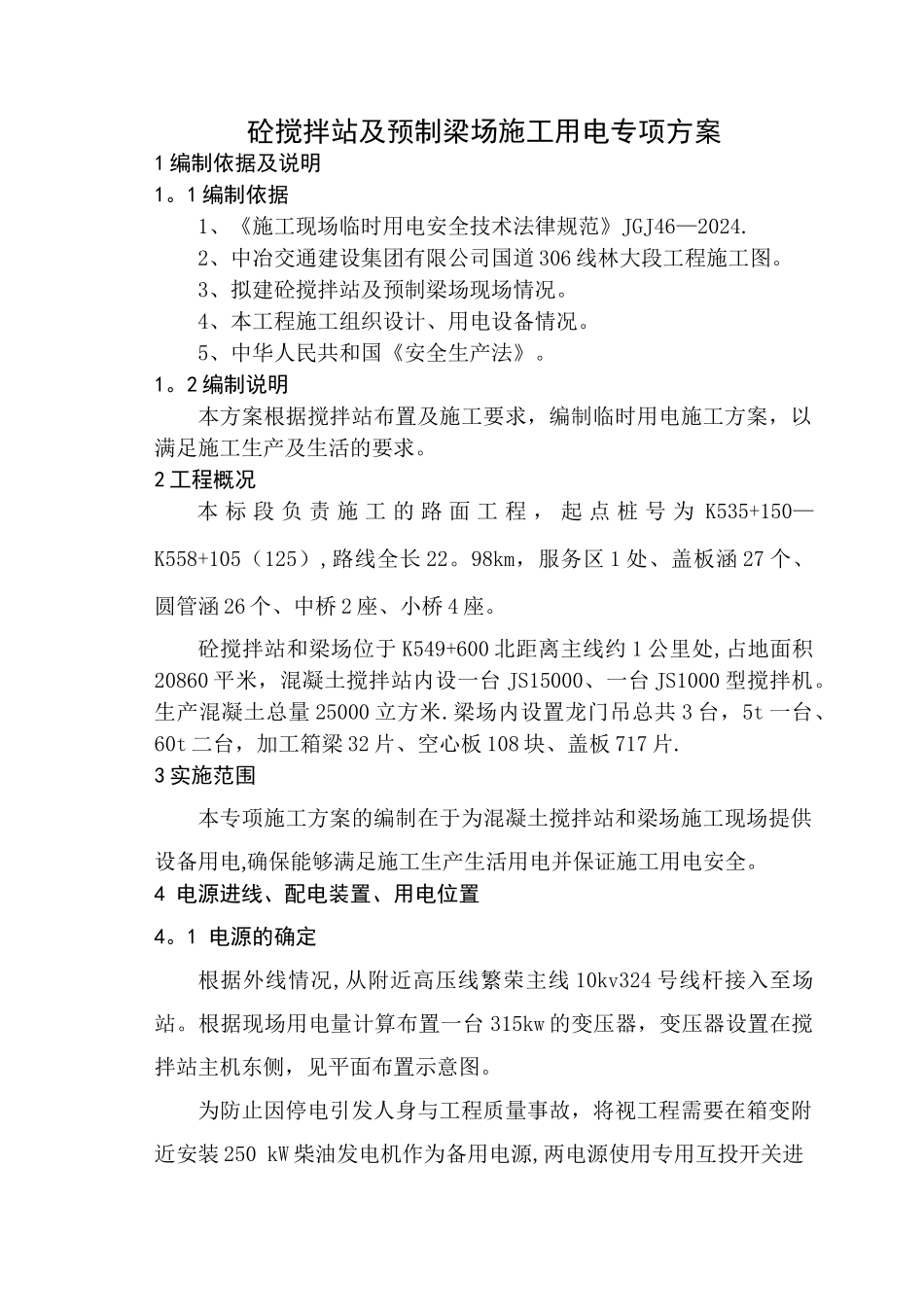

2 触电急救措施 17 砼搅拌站及预制梁场施工用电专项方案1 编制依据及说明1
1 编制依据1、《施工现场临时用电安全技术法律规范》JGJ46—2024
2、中冶交通建设集团有限公司国道 306 线林大段工程施工图
3、拟建砼搅拌站及预制梁场现场情况
4、本工程施工组织设计、用电设备情况
5、中华人民共和国《安全生产法》
2 编制说明本方案根据搅拌站布置及施工要求,编制临时用电施工方案,以满足施工生产及生活的要求
2 工程概况本 标 段 负 责 施 工 的 路 面 工 程 , 起 点 桩 号 为 K535+150—K558+105(125),路线全长 22
98km,服务区 1 处、盖板涵 27 个、圆管涵 26 个、中桥 2 座、小
