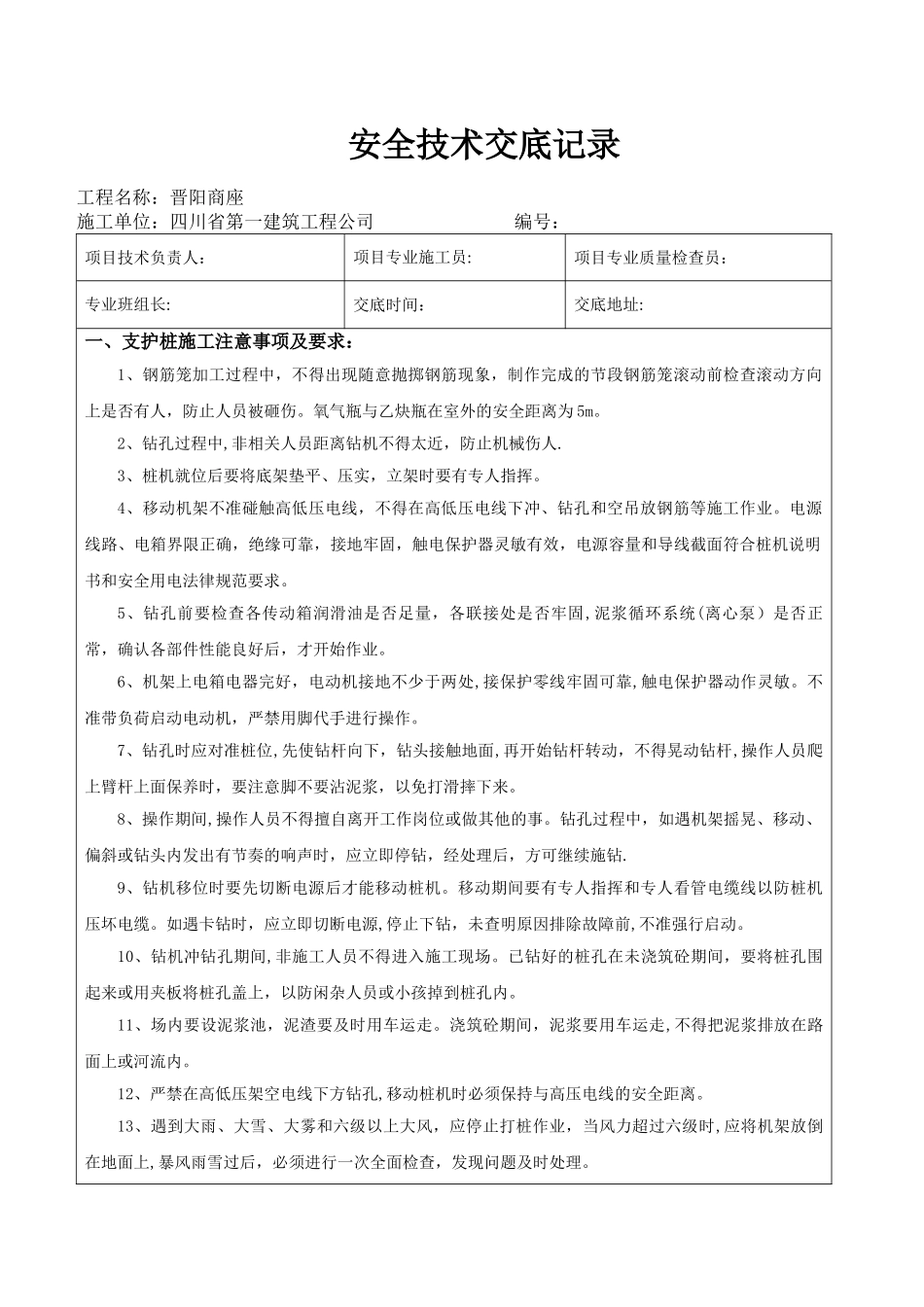

安全技术交底记录工程名称:晋阳商座施工单位:四川省第一建筑工程公司 编号:项目技术负责人: 项目专业施工员: 项目专业质量检查员: 专业班组长:交底时间:交底地址: 一、支护桩施工注意事项及要求: 1、钢筋笼加工过程中,不得出现随意抛掷钢筋现象,制作完成的节段钢筋笼滚动前检查滚动方向上是否有人,防止人员被砸伤。氧气瓶与乙炔瓶在室外的安全距离为 5m。 2、钻孔过程中,非相关人员距离钻机不得太近,防止机械伤人. 3、桩机就位后要将底架垫平、压实,立架时要有专人指挥。4、移动机架不准碰触高低压电线,不得在高低压电线下冲、钻孔和空吊放钢筋等施工作业。电源线路、电箱界限正确,绝缘可靠,接地牢固,触电保护器灵敏有效,电源容量和导线截面符合桩机说明书和安全用电法律规范要求。5、钻孔前要检查各传动箱润滑油是否足量,各联接处是否牢固,泥浆循环系统(离心泵)是否正常,确认各部件性能良好后,才开始作业。6、机架上电箱电器完好,电动机接地不少于两处,接保护零线牢固可靠,触电保护器动作灵敏。不准带负荷启动电动机,严禁用脚代手进行操作。7、钻孔时应对准桩位,先使钻杆向下,钻头接触地面,再开始钻杆转动,不得晃动钻杆,操作人员爬上臂杆上面保养时,要注意脚不要沾泥浆,以免打滑摔下来。8、操作期间,操作人员不得擅自离开工作岗位或做其他的事。钻孔过程中,如遇机架摇晃、移动、偏斜或钻头内发出有节奏的响声时,应立即停钻,经处理后,方可继续施钻.9、钻机移位时要先切断电源后才能移动桩机。移动期间要有专人指挥和专人看管电缆线以防桩机压坏电缆。如遇卡钻时,应立即切断电源,停止下钻,未查明原因排除故障前,不准强行启动。10、钻机冲钻孔期间,非施工人员不得进入施工现场。已钻好的桩孔在未浇筑砼期间,要将桩孔围起来或用夹板将桩孔盖上,以防闲杂人员或小孩掉到桩孔内。11、场内要设泥浆池,泥渣要及时用车运走。浇筑砼期间,泥浆要用车运走,不得把泥浆排放在路面上或河流内。12、严禁在高低压架空电线下方钻孔,移动桩机时必须保持与高压电线的安全距离。13、遇到大雨、大雪、大雾和六级以上大风,应停止打桩作业,当风力超过六级时,应将机架放倒在地面上,暴风雨雪过后,必须进行一次全面检查,发现问题及时处理。14、操作人员要遵守桩机冲、钻孔的安全操作规程,严禁违章作业。15、钢筋笼安装过程中必须注意:焊接或者机械连接完毕,必须检查脚是否缩回,防止钢筋笼下放时将脚扭伤甚至将人带入孔中...
