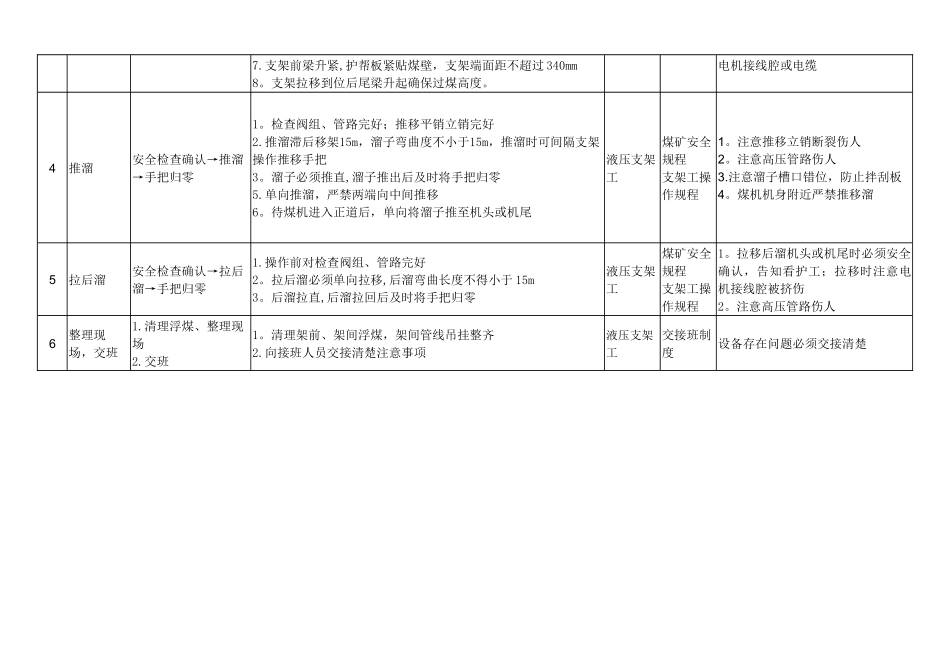

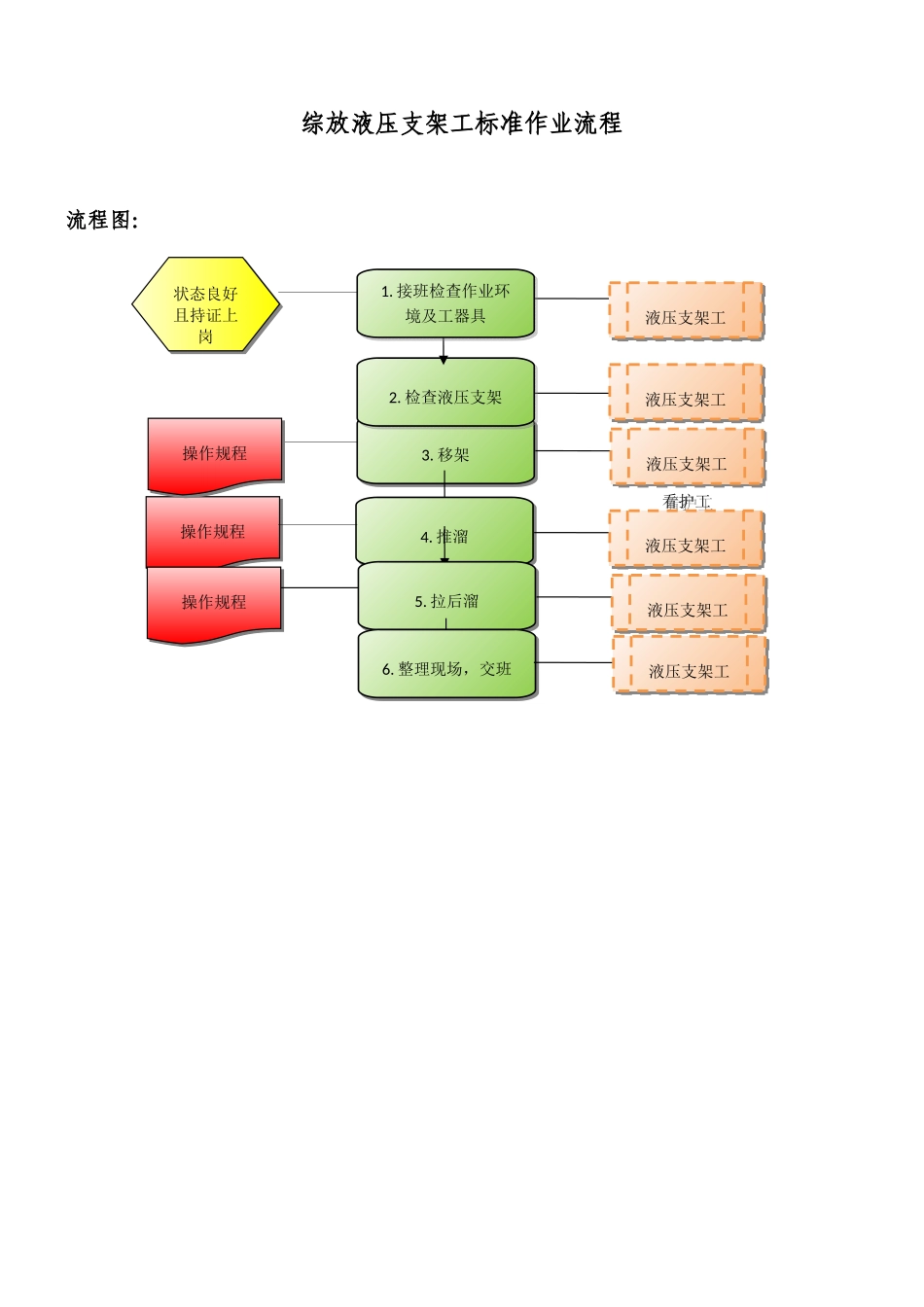

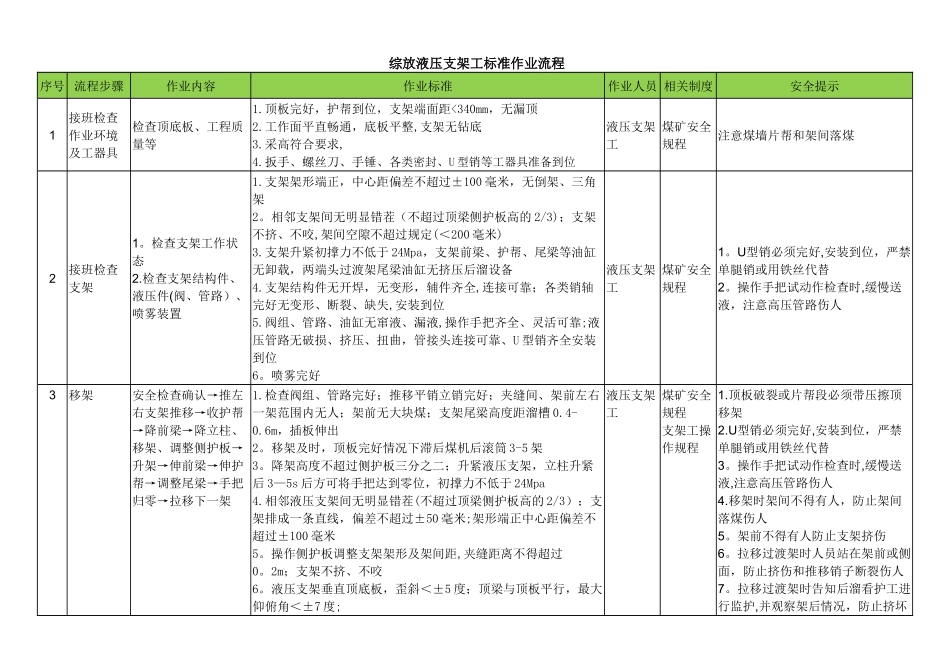

综放液压支架工标准作业流程流程图:状态良好且持证上岗状态良好且持证上岗液压支架工液压支架工3. 移架3. 移架液压支架工看护工机尾液压支架工看护工机尾2. 检查液压支架2. 检查液压支架液压支架工液压支架工1. 接班检查作业环境及工器具1. 接班检查作业环境及工器具4. 推溜4. 推溜液压支架工液压支架工5. 拉后溜5. 拉后溜液压支架工液压支架工操作规程操作规程6. 整理现场,交班6. 整理现场,交班液压支架工液压支架工操作规程操作规程操作规程操作规程综放液压支架工标准作业流程序号 流程步骤作业内容作业标准作业人员 相关制度安全提示1接班检查作业环境及工器具检查顶底板、工程质量等1.顶板完好,护帮到位,支架端面距<340mm,无漏顶2.工作面平直畅通,底板平整,支架无钻底3.采高符合要求,4.扳手、螺丝刀、手锤、各类密封、U 型销等工器具准备到位液压支架工煤矿安全规程注意煤墙片帮和架间落煤2接班检查支架1。检查支架工作状态2.检查支架结构件、液压件(阀、管路)、喷雾装置1.支架架形端正,中心距偏差不超过±100 毫米,无倒架、三角架2。相邻支架间无明显错茬(不超过顶梁侧护板高的 2/3);支架不挤、不咬,架间空隙不超过规定(<200 毫米)3.支架升紧初撑力不低于 24Mpa,支架前梁、护帮、尾梁等油缸无卸载,两端头过渡架尾梁油缸无挤压后溜设备4.支架结构件无开焊,无变形,辅件齐全,连接可靠;各类销轴完好无变形、断裂、缺失,安装到位5.阀组、管路、油缸无窜液、漏液,操作手把齐全、灵活可靠;液压管路无破损、挤压、扭曲,管接头连接可靠、U 型销齐全安装到位6。喷雾完好液压支架工煤矿安全规程1。U型销必须完好,安装到位,严禁单腿销或用铁丝代替2。操作手把试动作检查时,缓慢送液,注意高压管路伤人3移架安全检查确认→推左右支架推移→收护帮→降前梁→降立柱、移架、调整侧护板→升架→伸前梁→伸护帮→调整尾梁→手把归零→拉移下一架1.检查阀组、管路完好;推移平销立销完好;夹缝间、架前左右一架范围内无人;架前无大块煤;支架尾梁高度距溜槽 0.4-0.6m,插板伸出2。移架及时,顶板完好情况下滞后煤机后滚筒 3-5 架3。降架高度不超过侧护板三分之二;升紧液压支架,立柱升紧后 3—5s 后方可将手把达到零位,初撑力不低于 24Mpa4.相邻液压支架间无明显错茬(不超过顶梁侧护板高的 2/3);支架排成一条直线,偏差不超过±50 毫米;架形端正中心距偏差不超过±100 毫米5。操作侧护板调整支架架形及...
