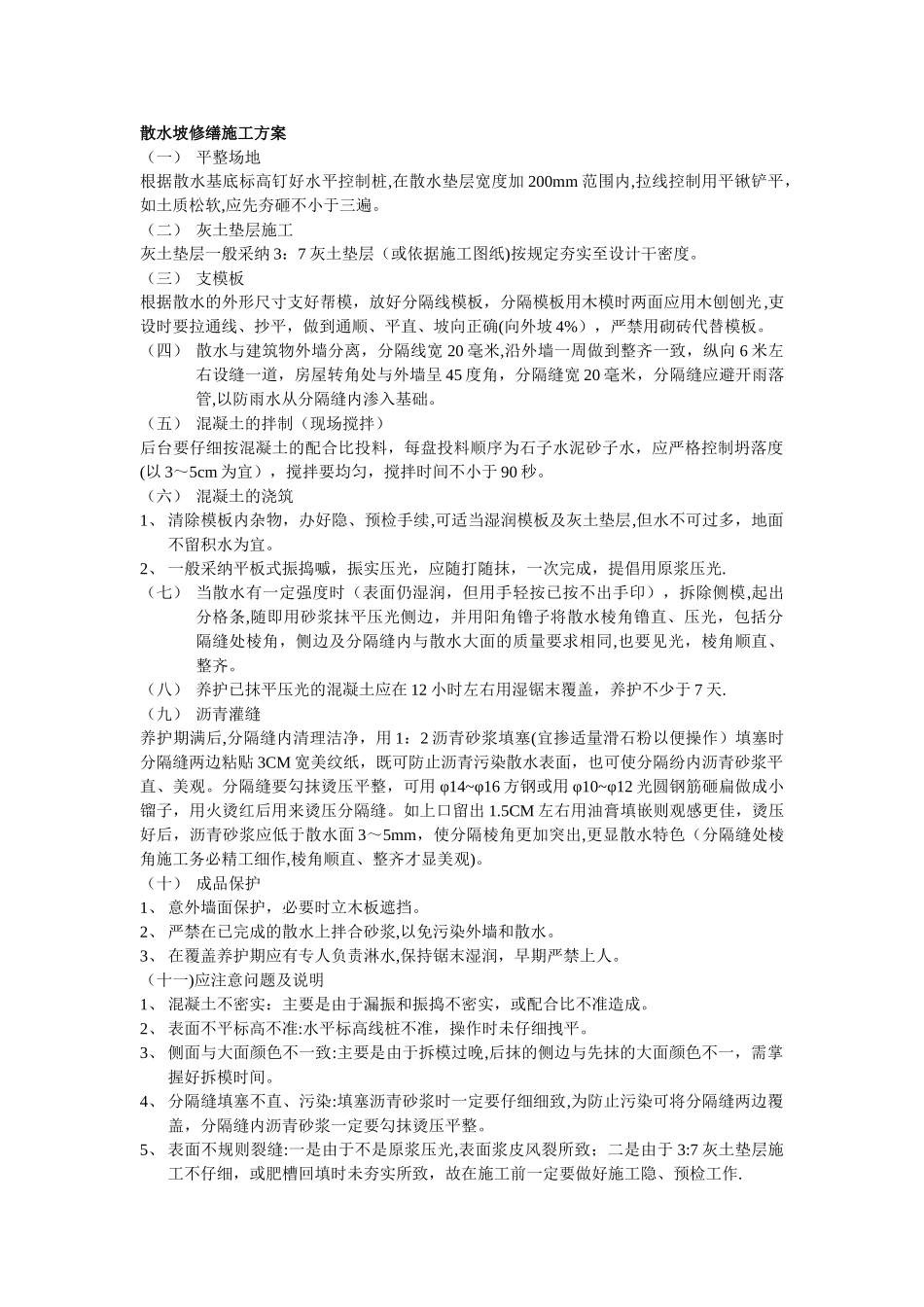

散水坡修缮施工方案(一) 平整场地根据散水基底标高钉好水平控制桩,在散水垫层宽度加 200mm 范围内,拉线控制用平锹铲平,如土质松软,应先夯砸不小于三遍。(二) 灰土垫层施工灰土垫层一般采纳 3:7 灰土垫层(或依据施工图纸)按规定夯实至设计干密度。(三) 支模板根据散水的外形尺寸支好帮模,放好分隔线模板,分隔模板用木模时两面应用木刨刨光,吏设时要拉通线、抄平,做到通顺、平直、坡向正确(向外坡 4%),严禁用砌砖代替模板。(四) 散水与建筑物外墙分离,分隔线宽 20 毫米,沿外墙一周做到整齐一致,纵向 6 米左右设缝一道,房屋转角处与外墙呈 45 度角,分隔缝宽 20 毫米,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。(五) 混凝土的拌制(现场搅拌)后台要仔细按混凝土的配合比投料,每盘投料顺序为石子水泥砂子水,应严格控制坍落度(以 3~5cm 为宜),搅拌要均匀,搅拌时间不小于 90 秒。(六) 混凝土的浇筑1、 清除模板内杂物,办好隐、预检手续,可适当湿润模板及灰土垫层,但水不可过多,地面不留积水为宜。2、 一般采纳平板式振捣嘁,振实压光,应随打随抹,一次完成,提倡用原浆压光.(七) 当散水有一定强度时(表面仍湿润,但用手轻按已按不出手印),拆除侧模,起出分格条,随即用砂浆抹平压光侧边,并用阳角镥子将散水棱角镥直、压光,包括分隔缝处棱角,侧边及分隔缝内与散水大面的质量要求相同,也要见光,棱角顺直、整齐。(八) 养护已抹平压光的混凝土应在 12 小时左右用湿锯末覆盖,养护不少于 7 天.(九) 沥青灌缝养护期满后,分隔缝内清理洁净,用 1:2 沥青砂浆填塞(宜掺适量滑石粉以便操作)填塞时分隔缝两边粘贴 3CM 宽美纹纸,既可防止沥青污染散水表面,也可使分隔纷内沥青砂浆平直、美观。分隔缝要勾抹烫压平整,可用 φ14~φ16 方钢或用 φ10~φ12 光圆钢筋砸扁做成小镏子,用火烫红后用来烫压分隔缝。如上口留出 1.5CM 左右用油膏填嵌则观感更佳,烫压好后,沥青砂浆应低于散水面 3~5mm,使分隔棱角更加突出,更显散水特色(分隔缝处棱角施工务必精工细作,棱角顺直、整齐才显美观)。(十) 成品保护1、 意外墙面保护,必要时立木板遮挡。2、 严禁在已完成的散水上拌合砂浆,以免污染外墙和散水。3、 在覆盖养护期应有专人负责淋水,保持锯末湿润,早期严禁上人。(十一)应注意问题及说明1、 混凝土不密实:主要是由于漏振和振捣不密实,或配合比不准造成...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

散水坡修缮施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
