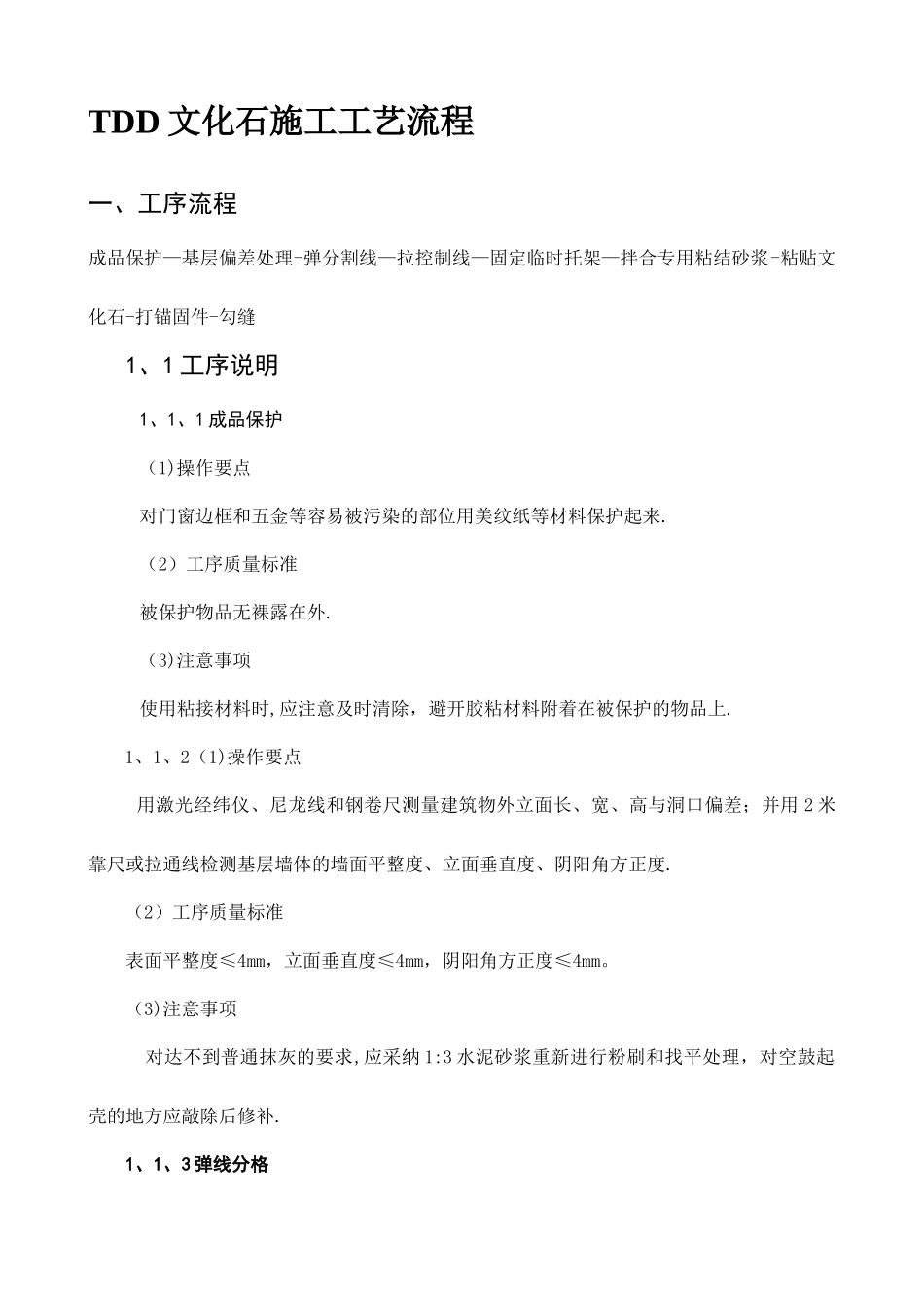

TDD 文化石施工工艺流程一、工序流程成品保护—基层偏差处理-弹分割线—拉控制线—固定临时托架—拌合专用粘结砂浆-粘贴文化石-打锚固件-勾缝 1、1 工序说明1、1、1 成品保护(1)操作要点对门窗边框和五金等容易被污染的部位用美纹纸等材料保护起来
(2)工序质量标准被保护物品无裸露在外
(3)注意事项使用粘接材料时,应注意及时清除,避开胶粘材料附着在被保护的物品上
1、1、2(1)操作要点 用激光经纬仪、尼龙线和钢卷尺测量建筑物外立面长、宽、高与洞口偏差;并用 2 米靠尺或拉通线检测基层墙体的墙面平整度、立面垂直度、阴阳角方正度
(2)工序质量标准表面平整度≤4mm,立面垂直度≤4mm,阴阳角方正度≤4mm
(3)注意事项 对达不到普通抹灰的要求,应采纳 1:3 水泥砂浆重新进行粉刷和找平处理,对空鼓起壳的地方应敲除后修补

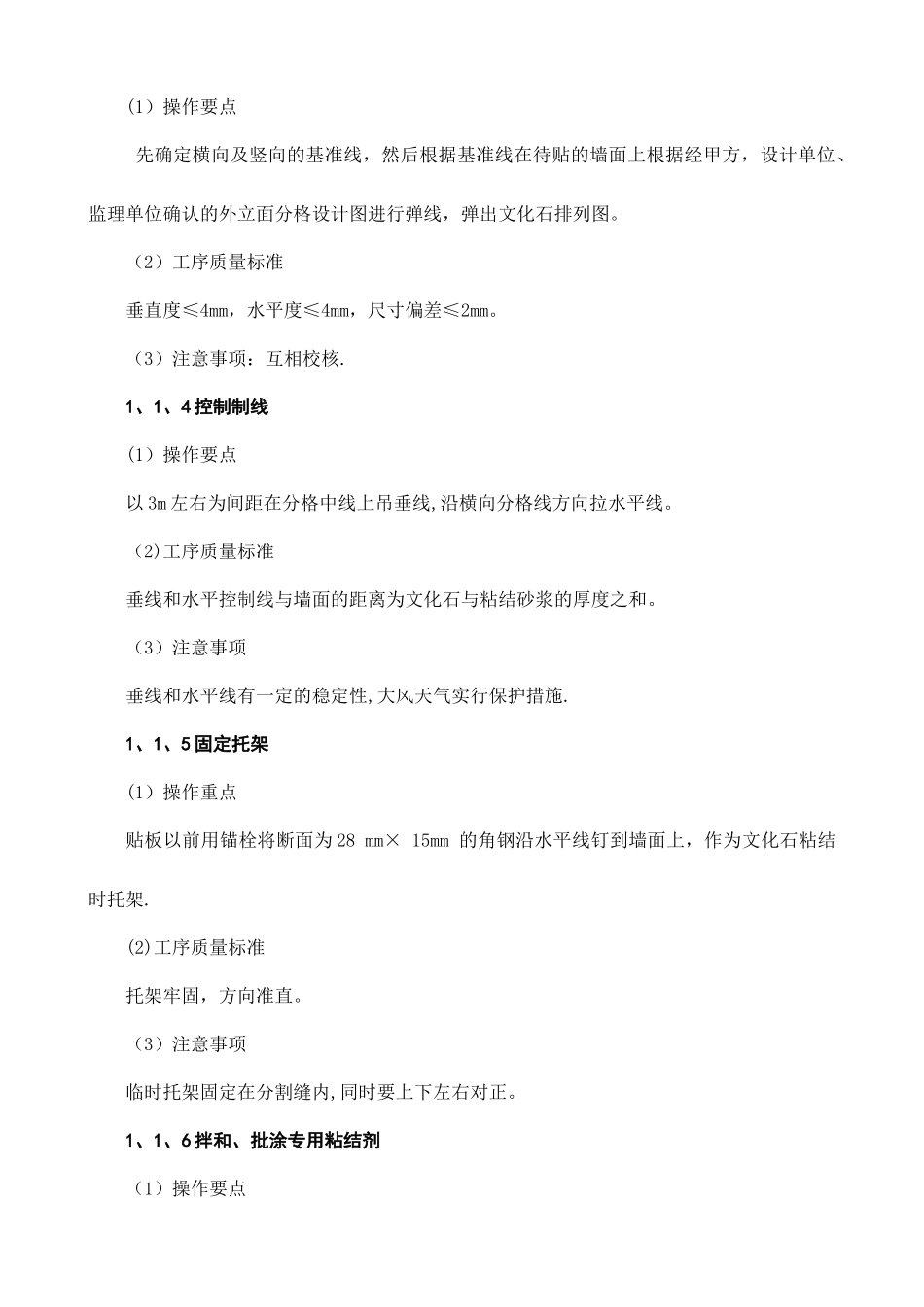

1、1、3 弹线分格(1)操作要点 先确定横向及竖向的基准线,然后根据基准线在待贴的墙面上根据经甲方,设计单位、监理单位确认的外立面分格设计图进行弹线,弹出文化石排列图
(2)工序质量标准垂直度≤4mm,水平度≤4mm,尺寸偏差≤2mm
(3)注意事项:互相校核
1、1、4 控制制线(1)操作要点以 3m 左右为间距在分格中线上吊垂线,沿横向分格线方向拉水平线
(2)工序质量标准垂线和水平控制线与墙面的距离为文化石与粘结砂浆的厚度之和
(3)注意事项垂线和水平线有一定的稳定性,大风天气实行保护措施
1、1、5 固定托架(1)操作重点贴板以前用锚栓将断面为 28 mm× 15mm 的角钢沿水平线钉到墙面上,作为文化石粘结时托架
(2)工序质量标准托架牢固,方向准直
(3)注意事项临时托架固定在分割缝内,同时要上下左右对正

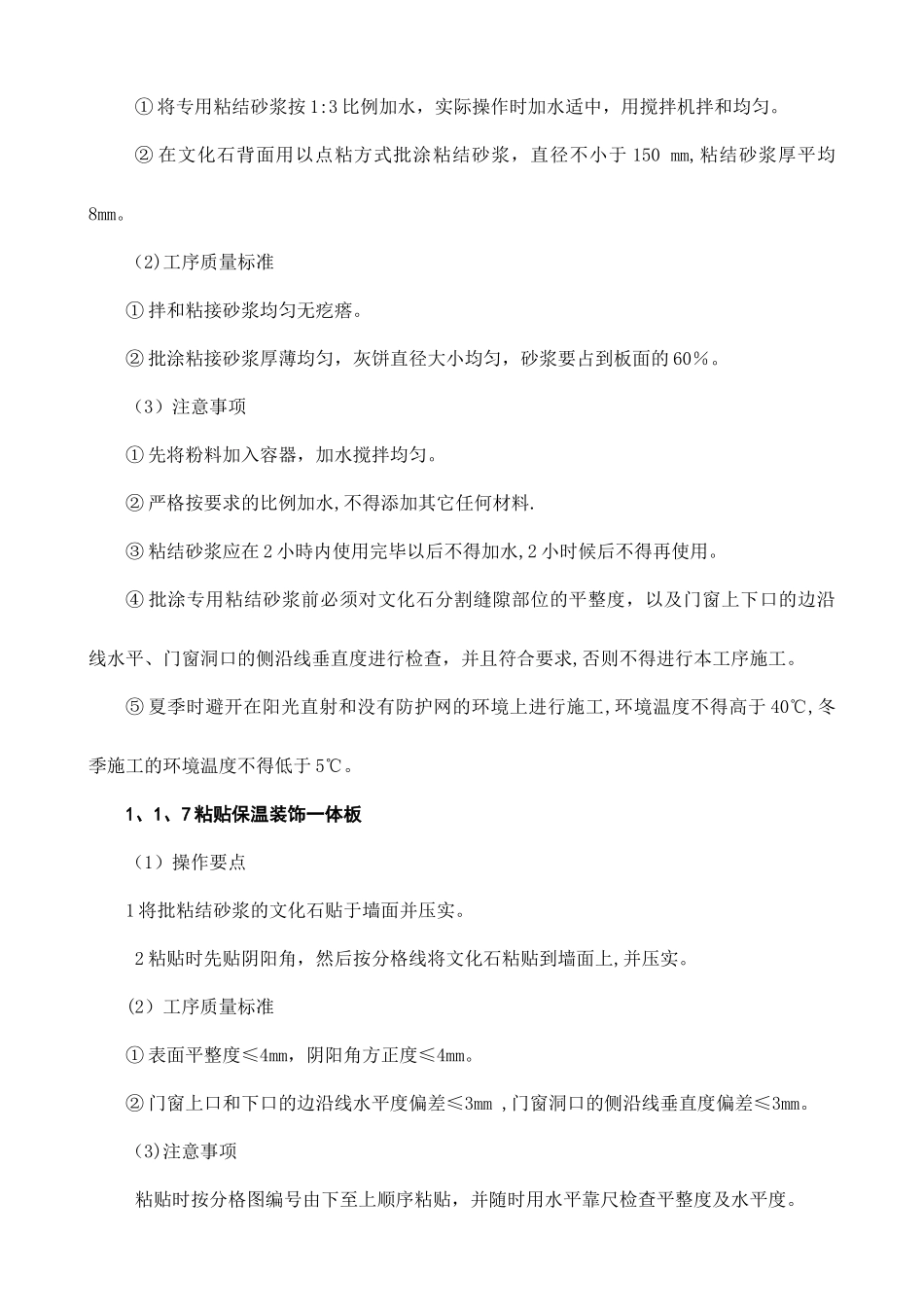

1、1、6 拌和、批涂专用粘结剂(1)操作要点① 将专用粘结砂浆按 1:3 比例加水,实际操作时加水适中,用搅拌机拌和均匀
