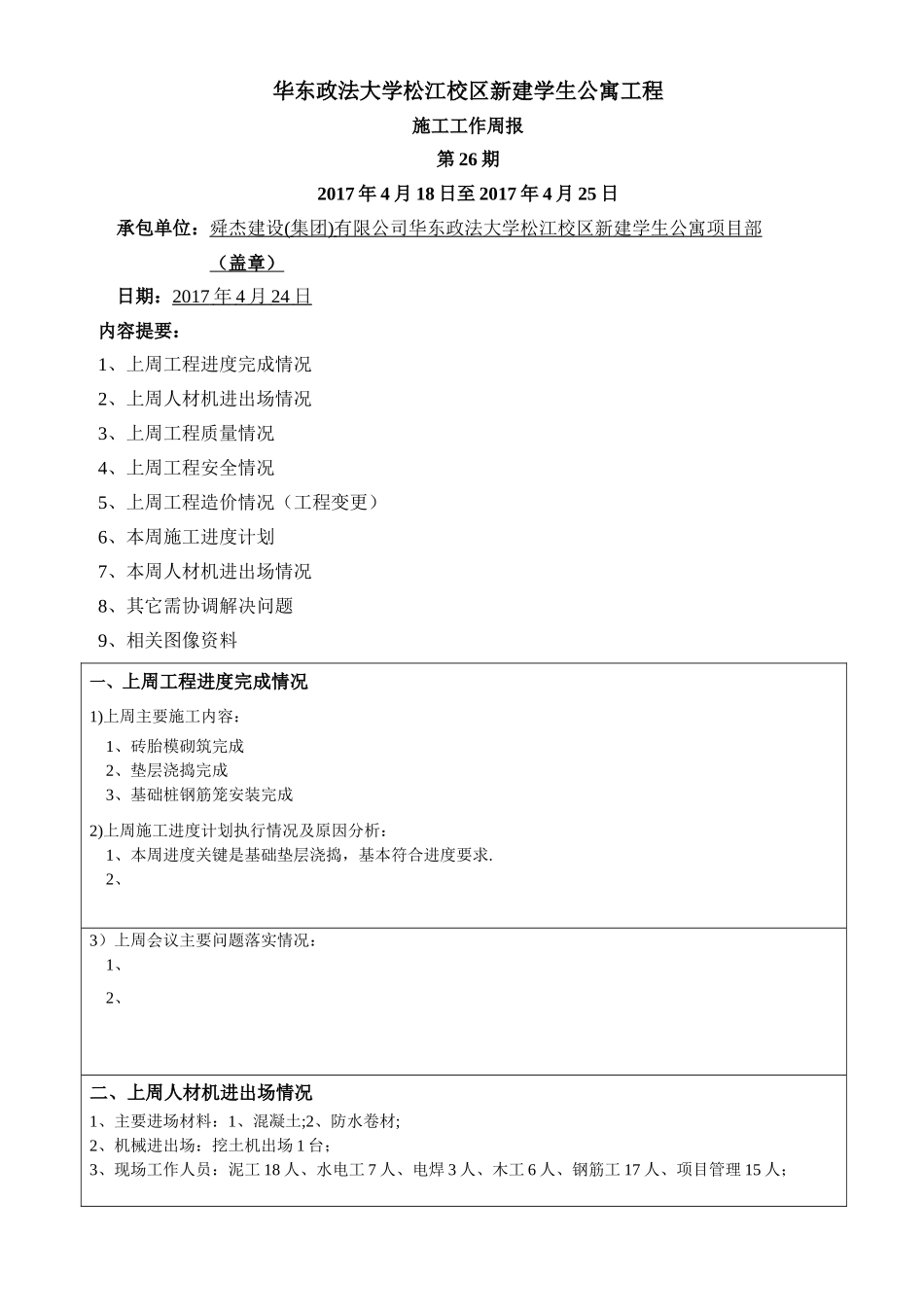

华东政法大学松江校区新建学生公寓工程施工工作周报第 26 期2017 年 4 月 18 日至 2017 年 4 月 25 日承包单位:舜杰建设 ( 集团 ) 有限公司华东政法大学松江校区新建学生公寓项目部 (盖章)日期:2017 年 4 月 24 日 内容提要:1、上周工程进度完成情况2、上周人材机进出场情况3、上周工程质量情况4、上周工程安全情况5、上周工程造价情况(工程变更)6、本周施工进度计划7、本周人材机进出场情况8、其它需协调解决问题9、相关图像资料一、上周工程进度完成情况1)上周主要施工内容:1、砖胎模砌筑完成2、垫层浇捣完成3、基础桩钢筋笼安装完成2)上周施工进度计划执行情况及原因分析:1、本周进度关键是基础垫层浇捣,基本符合进度要求.2、3)上周会议主要问题落实情况:1、2、二、上周人材机进出场情况1、主要进场材料:1、混凝土;2、防水卷材; 2、机械进出场:挖土机出场 1 台;3、现场工作人员:泥工 18 人、水电工 7 人、电焊 3 人、木工 6 人、钢筋工 17 人、项目管理 15 人;三、上周质量情况1、收到低应变动测初步报告 2 份,检测结果合格;2、收到单桩竖向静载荷试验初步报告 1 份,检测结果合格;3、收到水泥土搅拌桩钻孔取芯简报 1 份,检测结果合格;四、上周安全、文明施工情况1、继续做好人员及车辆进出的登记和管理;2、落实每天安全晨会和班前交底工作;3、完成新进场人员安全交底教育和培训五、上周工程变更情况无六、本周施工进度计划1、七、本周主要人、机、材料进出场计划
