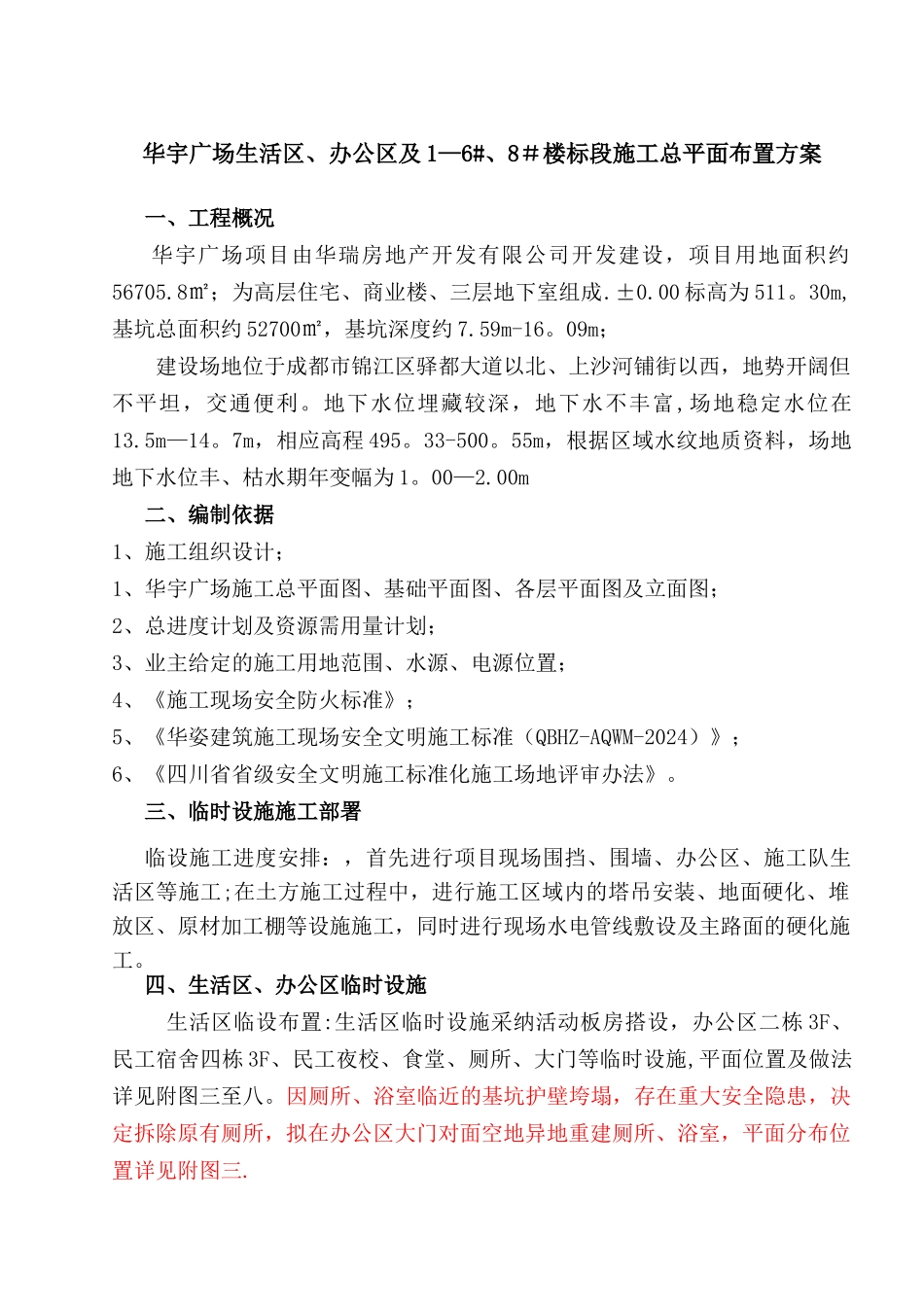

华宇广场项目部总平方案编 制 人:审 核 人:审 批 人:编制日期:QR—XM—06华宇广场工程总平布置施工方案施工单位重庆华姿建筑工程有限公司项目部审查意见:公司技术、质量、安全相关部门审查意见:审查意见:总工程师年 月 日(注:分包(专业)施工方案会审用。)目 录一、 工程概况 1 二、 编制依据 1 三、 临时设施施工部署 1 四、 生活区、办公区临时设施 1 五、 施工区平面图布置原则 3 六、 材料存放及管理 4 七、 场地围护及现场文明施工 5 八、 附图及说明 5 华宇广场生活区、办公区及 1—6#、8#楼标段施工总平面布置方案一、工程概况 华宇广场项目由华瑞房地产开发有限公司开发建设,项目用地面积约56705.8㎡;为高层住宅、商业楼、三层地下室组成.±0.00 标高为 511。30m,基坑总面积约 52700㎡,基坑深度约 7.59m-16。09m;建设场地位于成都市锦江区驿都大道以北、上沙河铺街以西,地势开阔但不平坦,交通便利。地下水位埋藏较深,地下水不丰富,场地稳定水位在13.5m—14。7m,相应高程 495。33-500。55m,根据区域水纹地质资料,场地地下水位丰、枯水期年变幅为 1。00—2.00m二、编制依据1、施工组织设计;1、华宇广场施工总平面图、基础平面图、各层平面图及立面图;2、总进度计划及资源需用量计划;3、业主给定的施工用地范围、水源、电源位置;4、《施工现场安全防火标准》;5、《华姿建筑施工现场安全文明施工标准(QBHZ-AQWM-2024)》; 6、《四川省省级安全文明施工标准化施工场地评审办法》。三、临时设施施工部署临设施工进度安排:,首先进行项目现场围挡、围墙、办公区、施工队生活区等施工;在土方施工过程中,进行施工区域内的塔吊安装、地面硬化、堆放区、原材加工棚等设施施工,同时进行现场水电管线敷设及主路面的硬化施工。四、生活区、办公区临时设施生活区临设布置:生活区临时设施采纳活动板房搭设,办公区二栋 3F、民工宿舍四栋 3F、民工夜校、食堂、厕所、大门等临时设施,平面位置及做法详见附图三至八。因厕所、浴室临近的基坑护壁垮塌,存在重大安全隐患,决定拆除原有厕所,拟在办公区大门对面空地异地重建厕所、浴室,平面分布位置详见附图三.1、生活区场地(1)生活区大门按《华姿建筑施工现场安全文明施工标准( QBHZ—AQWM-2024)》制作安装.在大门外侧设置“七牌二图”(工程概况牌、现场出入制度牌、管理人员及监督电话牌、安全生产牌、消防保卫牌、文明施工牌...
