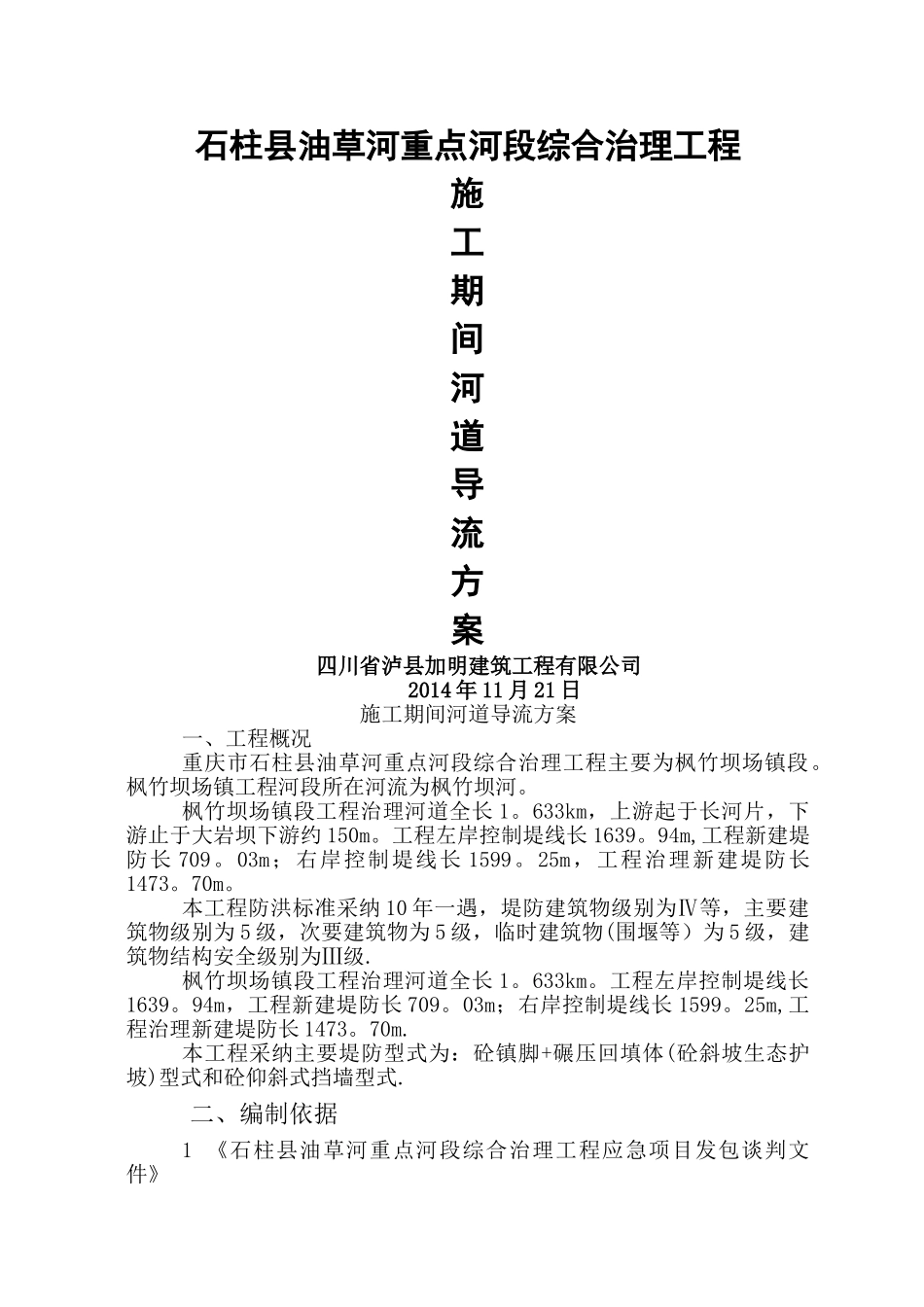

石柱县油草河重点河段综合治理工程施工期间河道导流方案 四川省泸县加明建筑工程有限公司2014 年 11 月 21 日施工期间河道导流方案一、工程概况重庆市石柱县油草河重点河段综合治理工程主要为枫竹坝场镇段
枫竹坝场镇工程河段所在河流为枫竹坝河
枫竹坝场镇段工程治理河道全长 1
633km,上游起于长河片,下游止于大岩坝下游约 150m
工程左岸控制堤线长 1639
94m,工程新建堤防长 709
03m;右岸控制堤线长 1599
25m,工程治理新建堤防长1473
本工程防洪标准采纳 10 年一遇,堤防建筑物级别为Ⅳ等,主要建筑物级别为 5 级,次要建筑物为 5 级,临时建筑物(围堰等)为 5 级,建筑物结构安全级别为Ⅲ级
枫竹坝场镇段工程治理河道全长 1
工程左岸控制堤线长1639
94m,工程新建堤防长 709
03m;右岸控制堤线长 1599
25m,工程治理新建堤防长 1473
本工程采纳主要堤防型式为:砼镇脚+碾压回填体(砼斜坡生态护坡)型式和砼仰斜式挡墙型式
二、编制依据1 《石柱县油草河重点河段综合治理工程应急项目发包谈判文件》2《石柱县油草河重点河段综合治理工程设计图纸》3《石柱县油草河重点河段综合治理工程施工组织设计》4《石柱县油草河重点河段综合治理工程施工总计划》5 河道往年冬季水流情况三、编制原则根据本工程设计要求和现场情况及工程特点,并结合往年冬季油草河河水流量,合理安排作业面和进度,做好导流施工
四、具体安排根据现场实际情况,挡墙砌筑期间拟在原有河道内采纳导流渠进行导流施工
局部节点实行导流渠加围堰方式进行导流
导流渠施工前与河道管理部门协调,核对导流渠施工时的河水断面流量、流速,以防河流断面被压缩后,水流对导流渠的冲击,保证导流渠稳定
1、镇脚及挡墙砌筑期间导流河道内水下部分施工主要为两岸第一道挡墙施工,根据目前设计图
