施工现场临时用水、电施工方案一、临时用电施工方案(一)工程概述本工程为山海和湾住宅小区工程
工程地点位于:万宁市山根镇
建筑规模:新建 7 幢,总建筑面积为 41139
82㎡,其中 2 号楼地上二层、建筑面积 3978
7㎡;3 号楼地上二层、建筑面积 2576
3㎡;4 号楼地上八层、建筑面积 6877
22㎡;5、6 号楼地上十一层、建筑面积 12560
22㎡,8、9 号楼地上十一层、建筑面积 15147
2、3 号楼为商铺,结构类型为框架结构,4、5、6、8、9 号楼为住宅楼,结构类型为剪力墙结构
本工程室内外高差 300mm

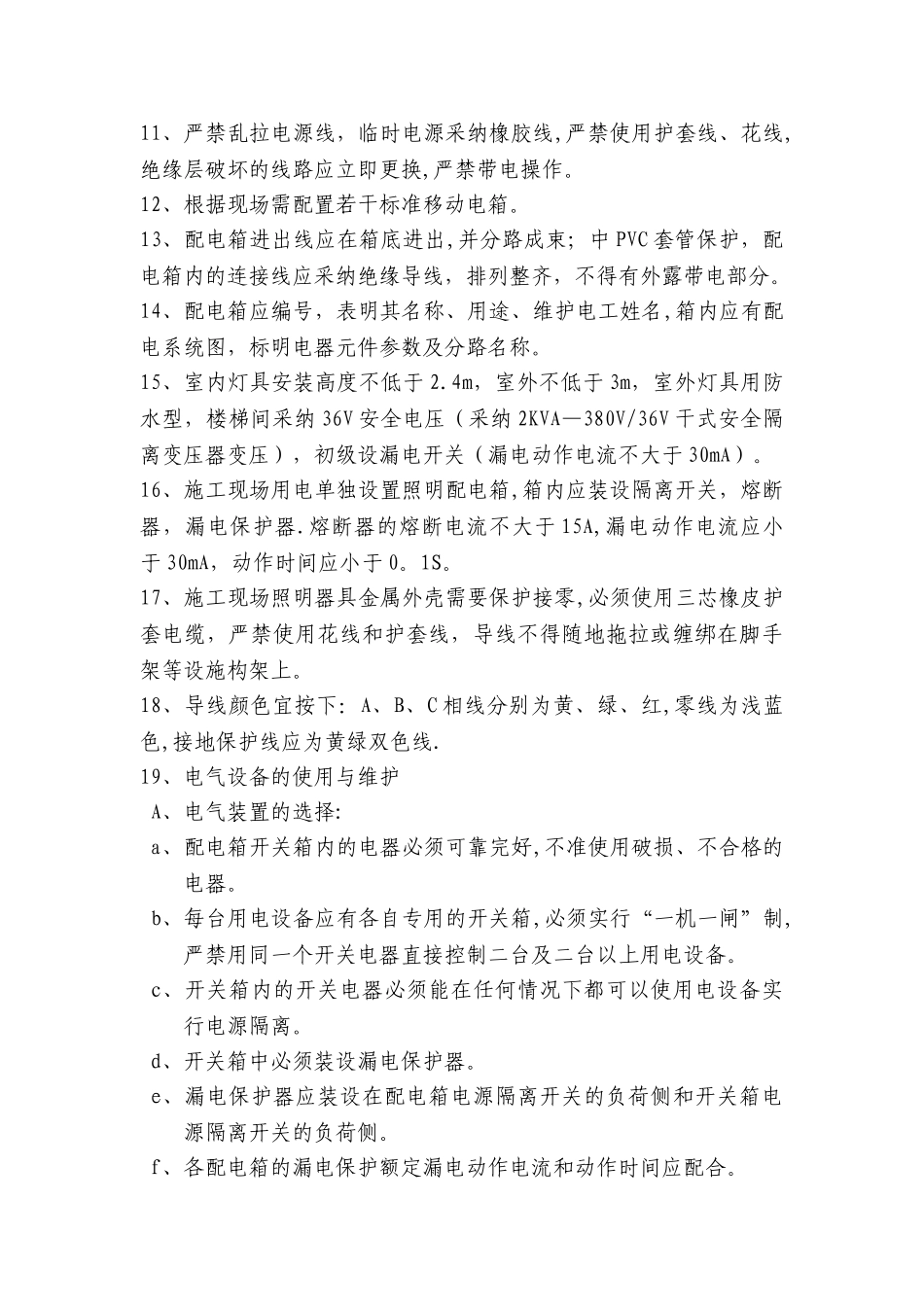

(二)编制依据本工程临时用电组织设计根据《建筑施工安全检查标准》(JGJ59-99)、《施工现场临时用电安全技术法律规范》(JGJ46—88)、《建筑电气设计手册》、施工现场用电机械平面布置图、施工机械一览表编制
4 施工用电:⑴ 用电计算:根据主要施工机具计划,按高峰期机械使用情况(见附扣机具计划表)
算出:ΣP1=454KW,ΣP2=289KVA根据生产进度计划,取系数 K1=0
6,K2=0
6 系数 Cosφ 取0
75 照明用电按动力用电 10%来考虑
05(K1ΣP1/ Cosφ+ K2ΣP2)则:P 总=1
6×454/0
6×289)×1
1=620KVA现场需设置 630KVA 电源
按用电总量选用 SL7-630/10 三相降压变压器,其主要技术数据为:额定容量 630KVA,高压额定线电压 10KVA,低压额定线电压为0
4KVA 作 Y 接使用
现场按 A1、A2地块两路供电

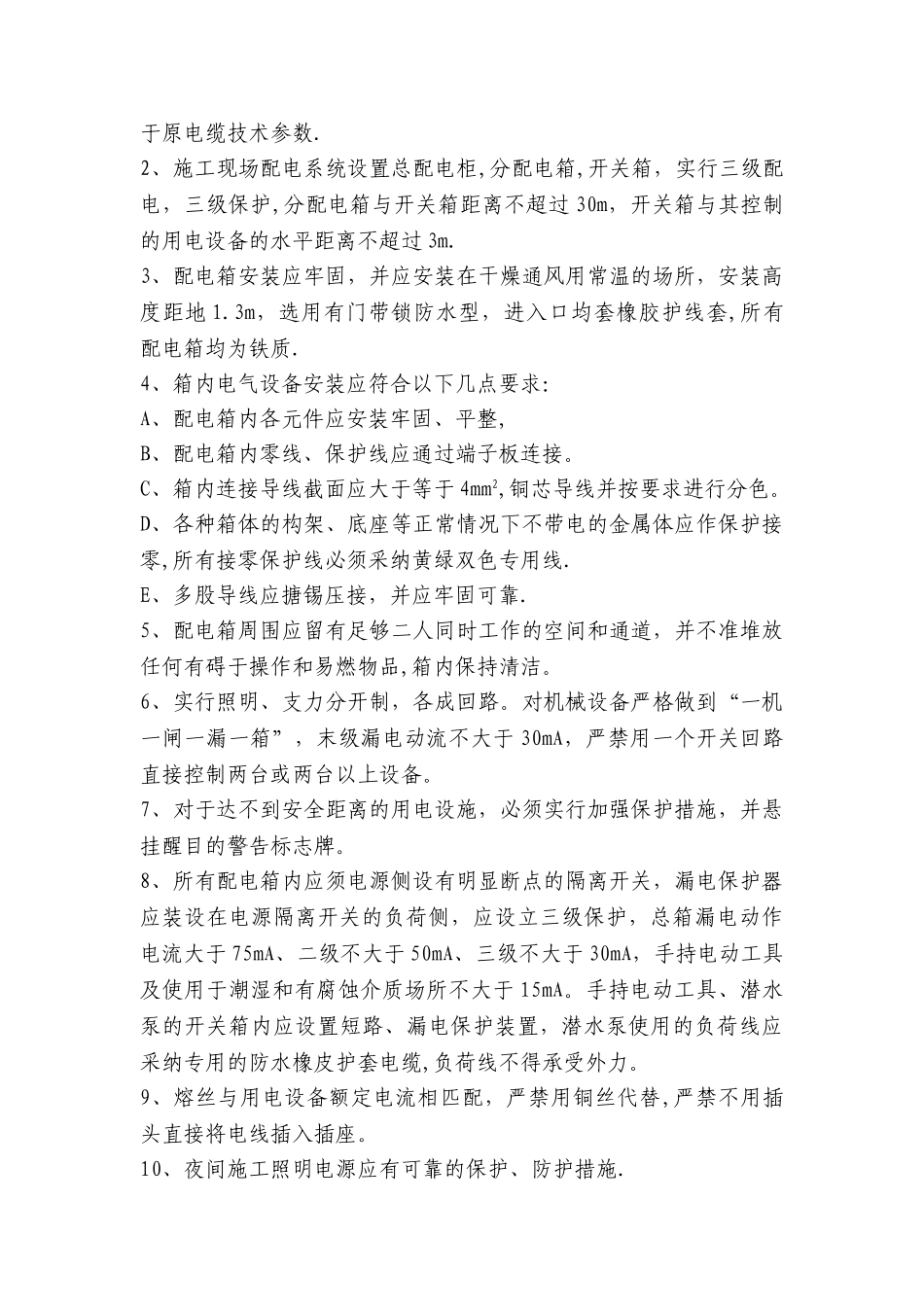

⑵ 用电布置:在 9#北侧搭一配电房,由变电所引电源,供第一、第二施工区域用电,2#~3#楼施工用电由原变电所低压柜直接引线供电,为保证施工连续进行,小区备用 150KW 柴油发电机一台,以用于停电
