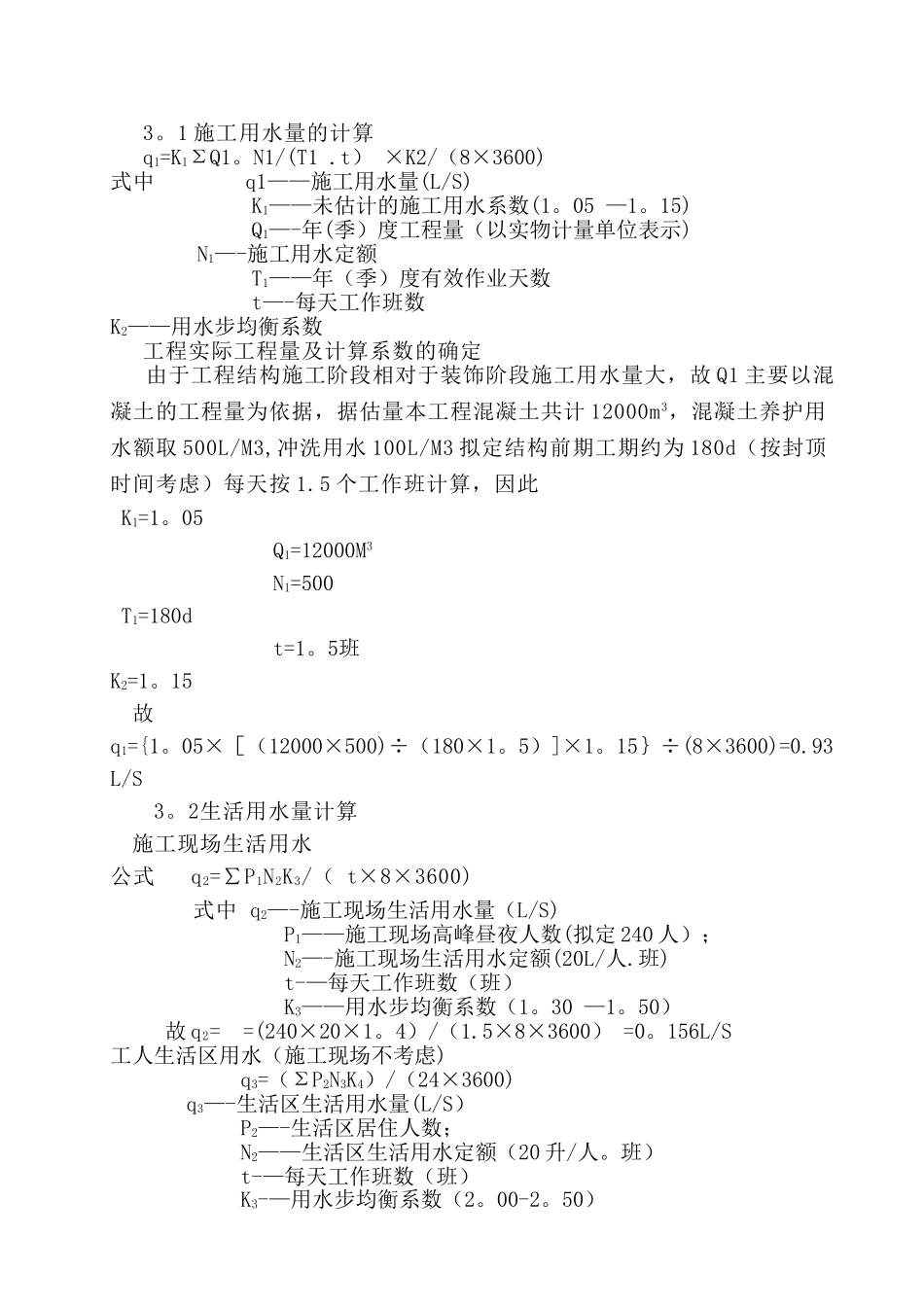

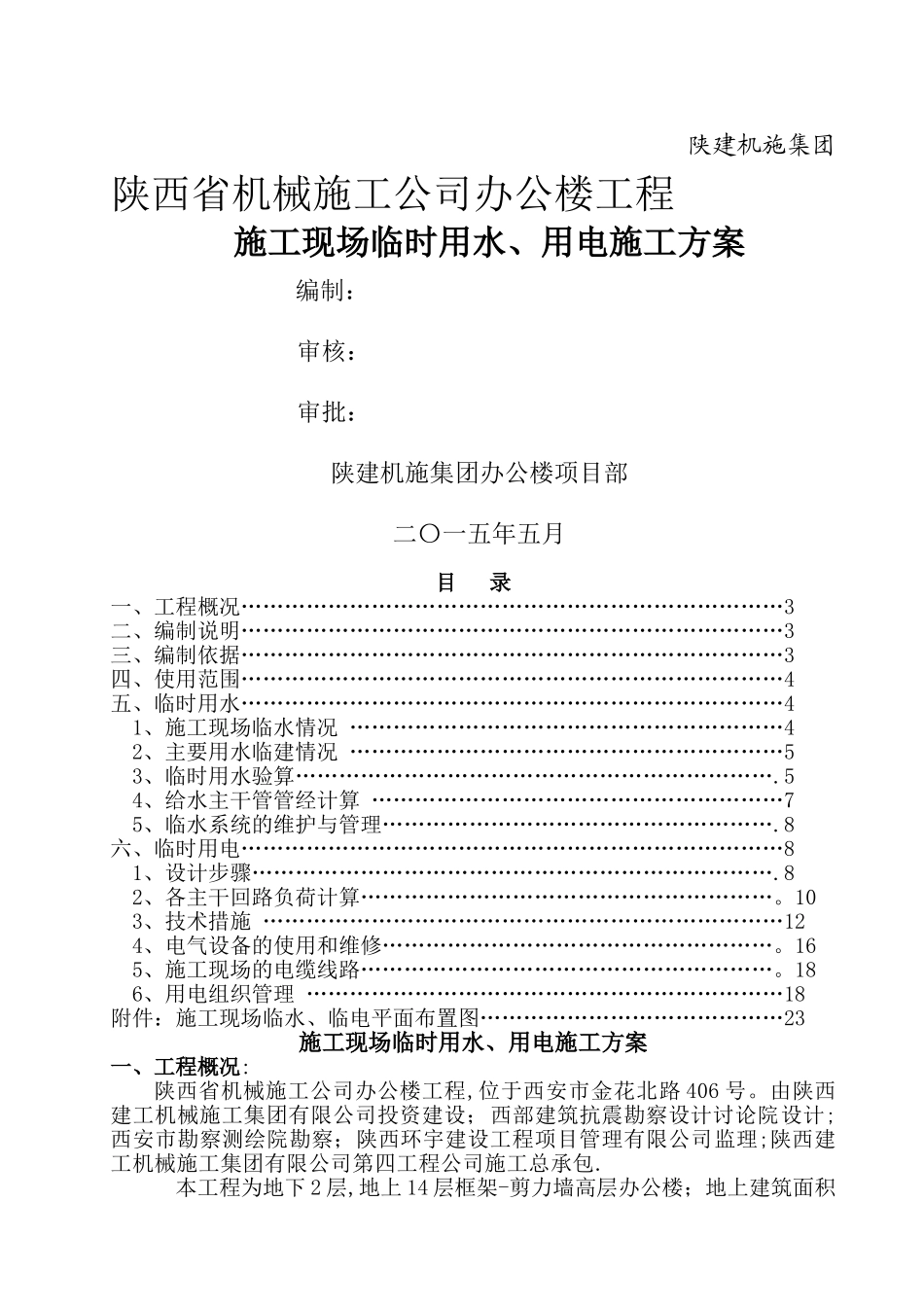

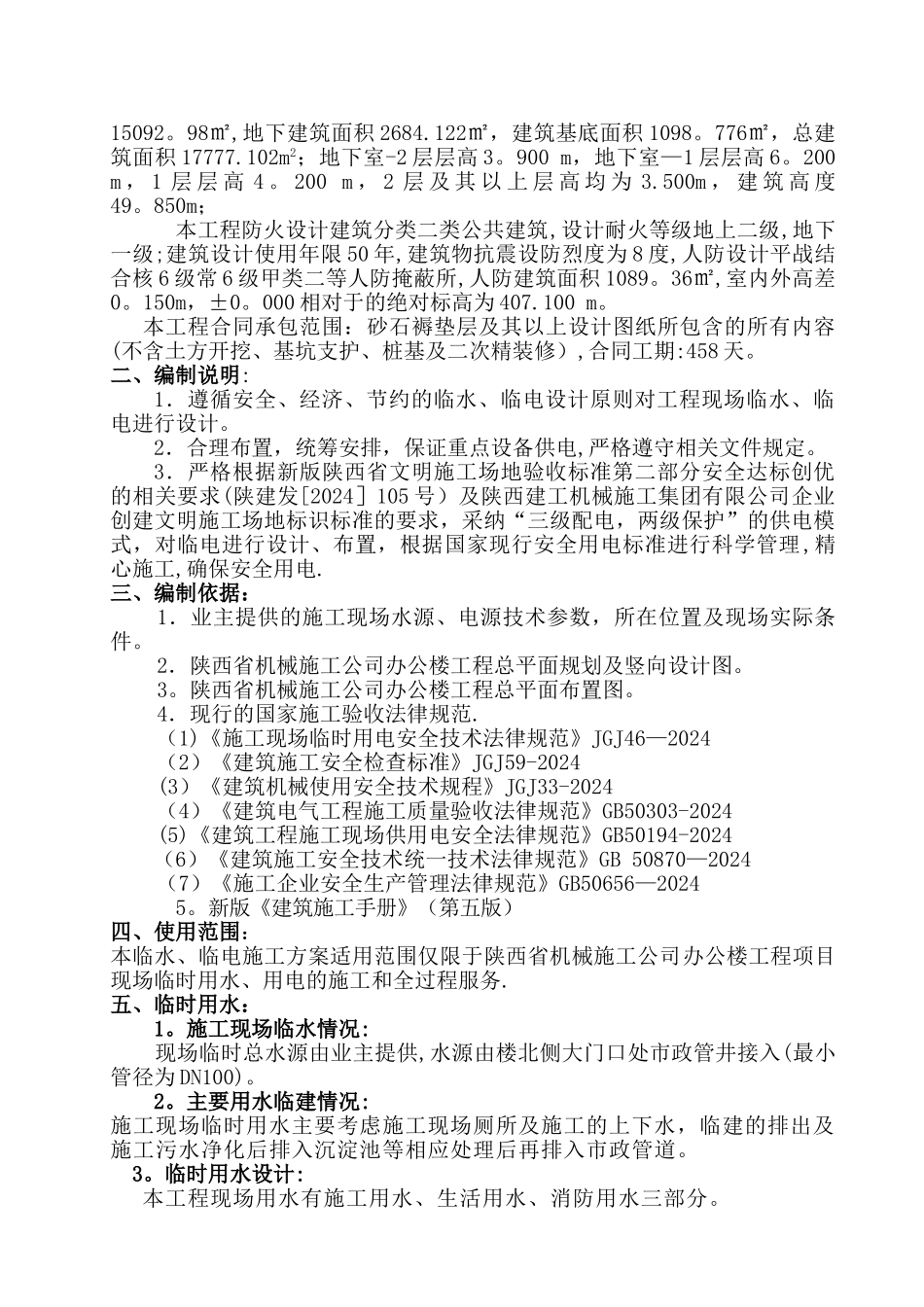

陕建机施集团陕西省机械施工公司办公楼工程施工现场临时用水、用电施工方案编制:审核:审批:陕建机施集团办公楼项目部二〇一五年五月目 录一、工程概况…………………………………………………………………3二、编制说明…………………………………………………………………3三、编制依据…………………………………………………………………3四、使用范围…………………………………………………………………4五、临时用水…………………………………………………………………4 1、施工现场临水情况 ……………………………………………………4 2、主要用水临建情况 ……………………………………………………5 3、临时用水验算………………………………………………………….5 4、给水主干管管经计算 …………………………………………………7 5、临水系统的维护与管理……………………………………………….8六、临时用电…………………………………………………………………8 1、设计步骤……………………………………………………………….8 2、各主干回路负荷计算…………………………………………………。10 3、技术措施 ………………………………………………………………12 4、电气设备的使用和维修………………………………………………。16 5、施工现场的电缆线路…………………………………………………。18 6、用电组织管理 …………………………………………………………18附件:施工现场临水、临电平面布置图……………………………………23施工现场临时用水、用电施工方案一、工程概况:陕西省机械施工公司办公楼工程,位于西安市金花北路 406 号。由陕西建工机械施工集团有限公司投资建设;西部建筑抗震勘察设计讨论院设计;西安市勘察测绘院勘察;陕西环宇建设工程项目管理有限公司监理;陕西建工机械施工集团有限公司第四工程公司施工总承包.本工程为地下 2 层,地上 14 层框架-剪力墙高层办公楼;地上建筑面积15092。98㎡,地下建筑面积 2684.122㎡,建筑基底面积 1098。776㎡,总建筑面积 17777.102m2;地下室-2 层层高 3。900 m,地下室—1 层层高 6。200 m , 1 层 层 高 4 。 200 m , 2 层 及 其 以 上 层 高 均 为 3.500m , 建 筑 高 度49。850m;本工程防火设计建筑分类二类公共建筑,设计耐火等级地上二级,地下一级;建筑设计使用年限 50 年,建筑物抗震设防烈...
