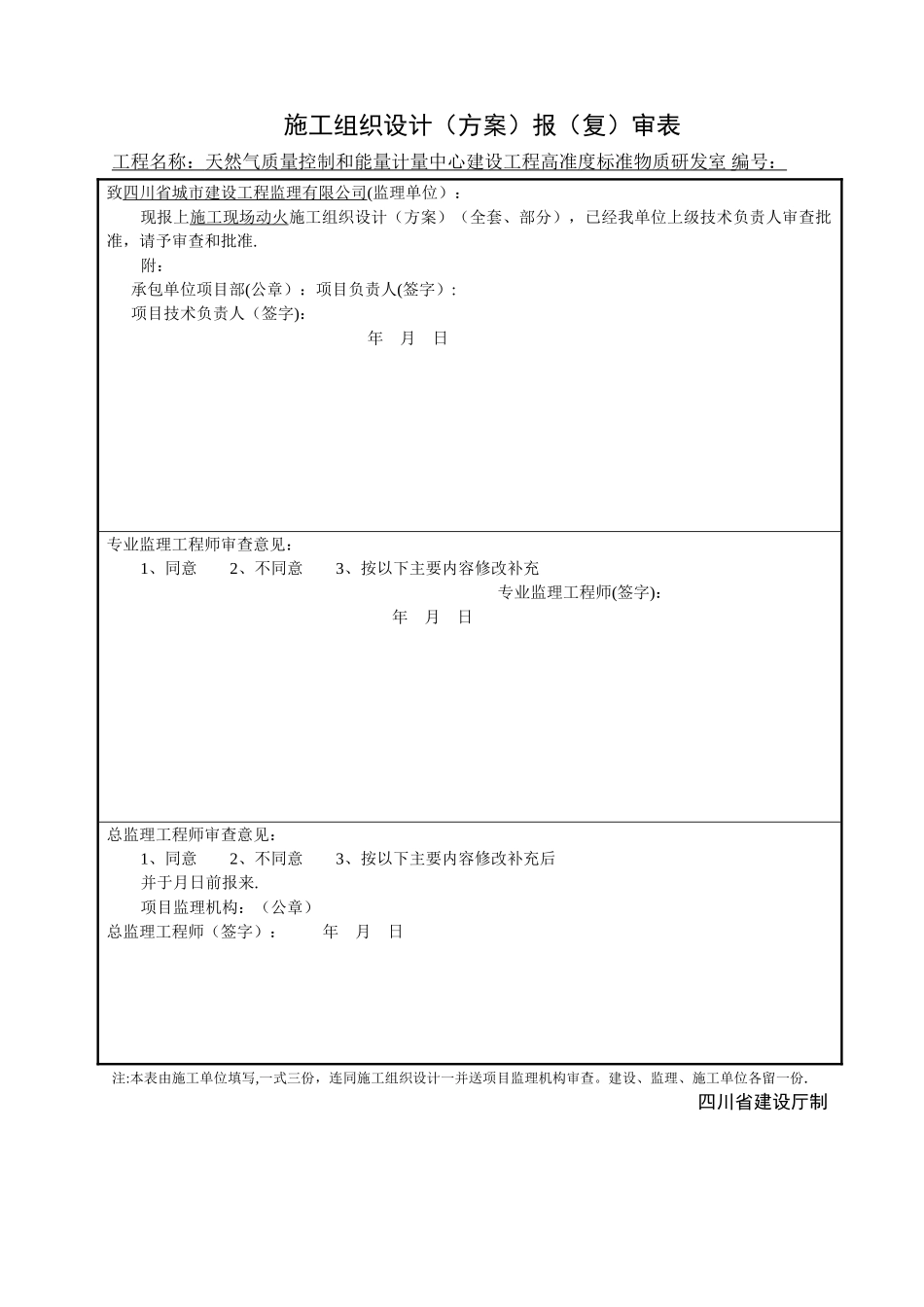

施工组织设计(方案)报(复)审表工程名称: 天然气质量控制和能量计量中心建设工程高准度标准物质研发室 编号: 致四川省城市建设工程监理有限公司(监理单位):现报上施工现场动火施工组织设计(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准
附: 承包单位项目部(公章):项目负责人(签字):项目技术负责人(签字): 年 月 日专业监理工程师审查意见:1、同意 2、不同意 3、按以下主要内容修改补充专业监理工程师(签字): 年 月 日总监理工程师审查意见:1、同意 2、不同意 3、按以下主要内容修改补充后并于月日前报来
项目监理机构:(公章)总监理工程师(签字): 年 月 日注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查
建设、监理、施工单位各留一份

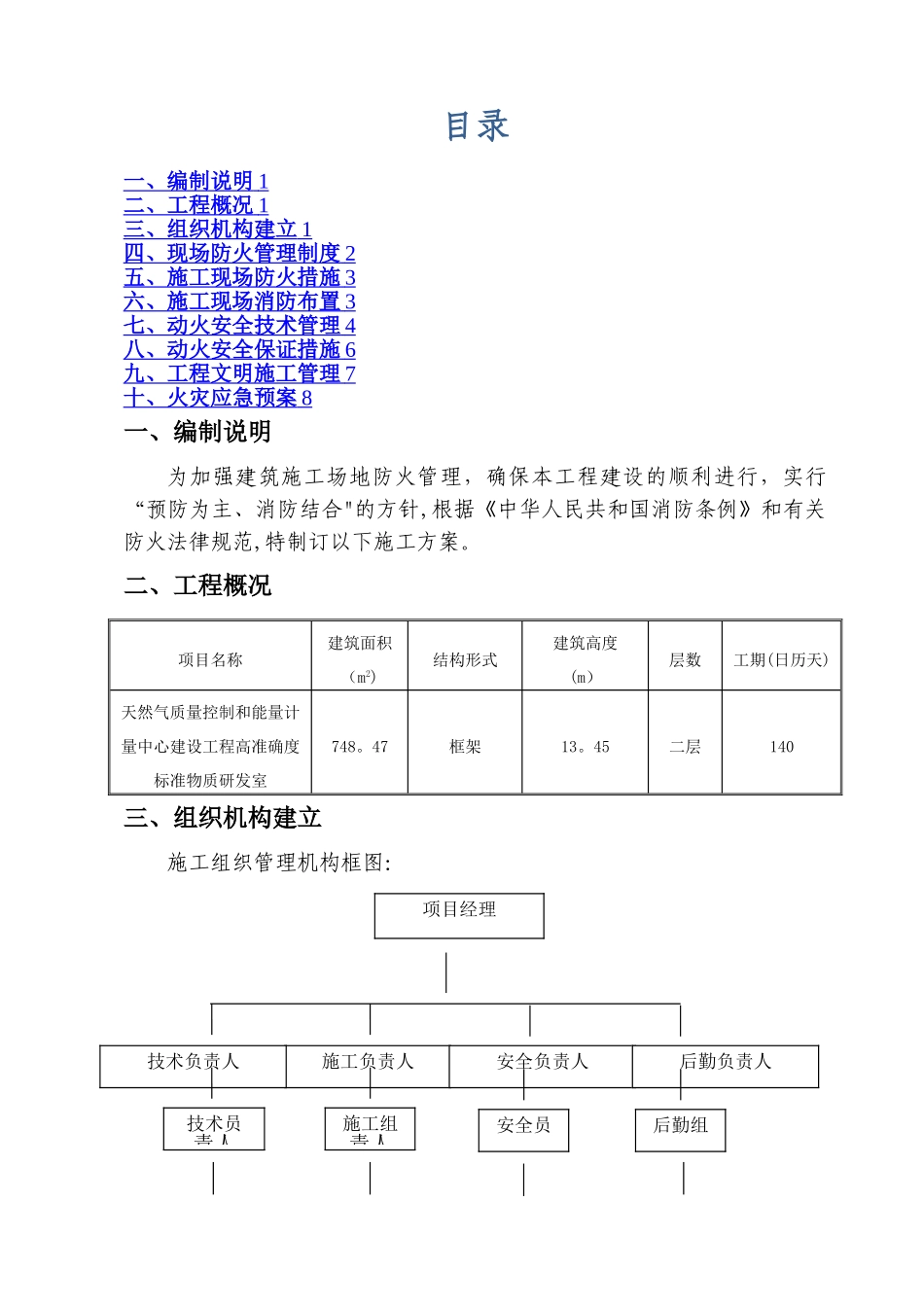

四川省建设厅制天然气质量控制和能量计量中心建设工程高准确度标准物质研发室施工现场动火方案中船第九设计讨论院工程有限公司项目经理目录一、编制说明 1 二、工程概况 1 三、组织机构建立 1 四、现场防火管理制度 2 五、施工现场防火措施 3 六、施工现场消防布置 3 七、动火安全技术管理 4 八、动火安全保证措施 6 九、工程文明施工管理 7 十、火灾应急预案 8 一、编制说明为加强建筑施工场地防火管理,确保本工程建设的顺利进行,实行“预防为主、消防结合"的方针,根据《中华人民共和国消防条例》和有关防火法律规范,特制订以下施工方案
二、工程概况项目名称建筑面积(m2)结构形式建筑高度(m)层数工期(日历天)天然气质量控制和能量计量中心建设工程高准确度标准物质研发室748
47框架13
45二层140三、组织机构建立施工组织管理机构框图:施工负责人技术负责人安全负责人后勤负责人施工组责人技术员责人安全员后勤组主要职责如下:项目经理:负责工程全面指挥、协调和管理工作
技术负责人:负责工程操作
