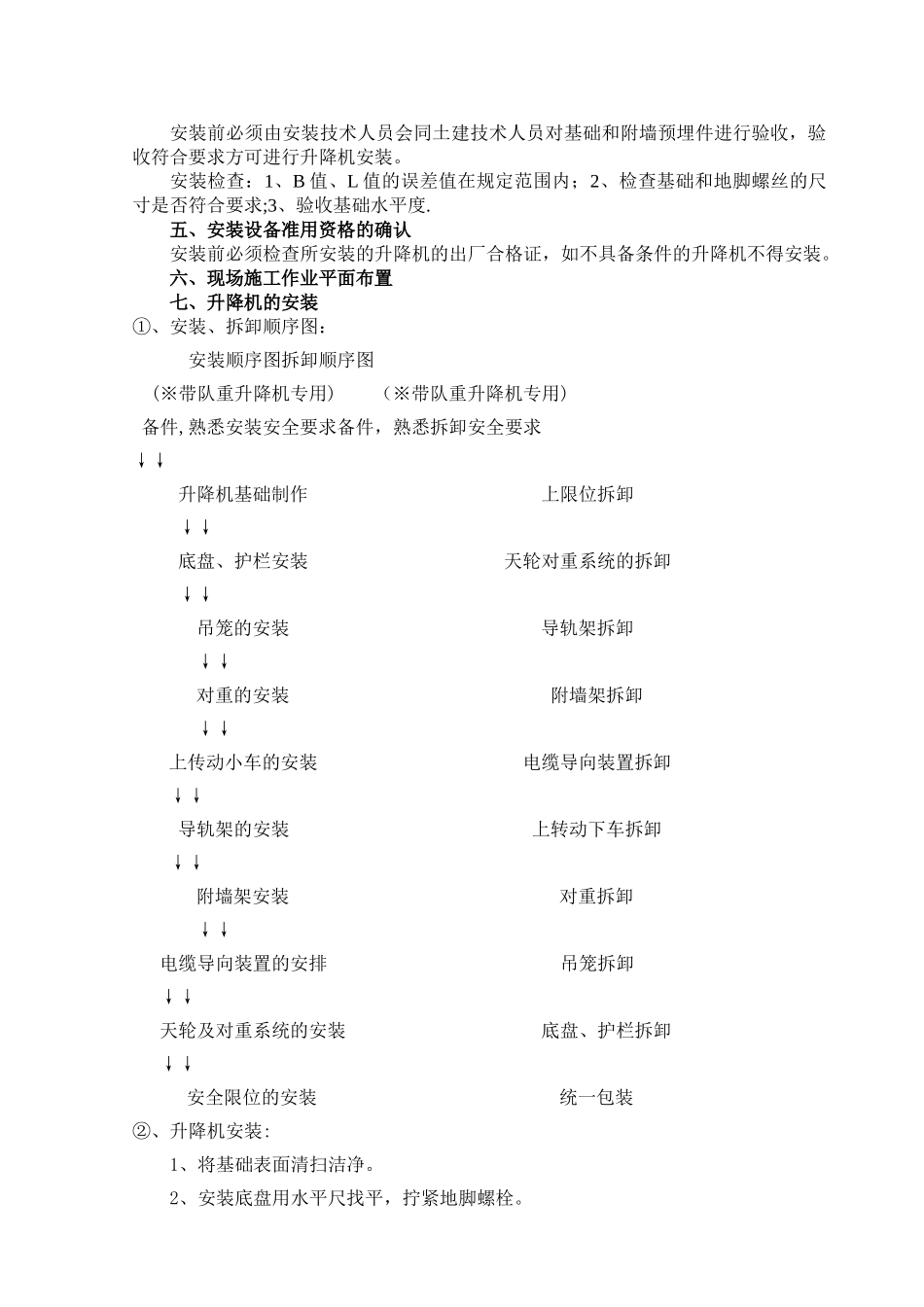

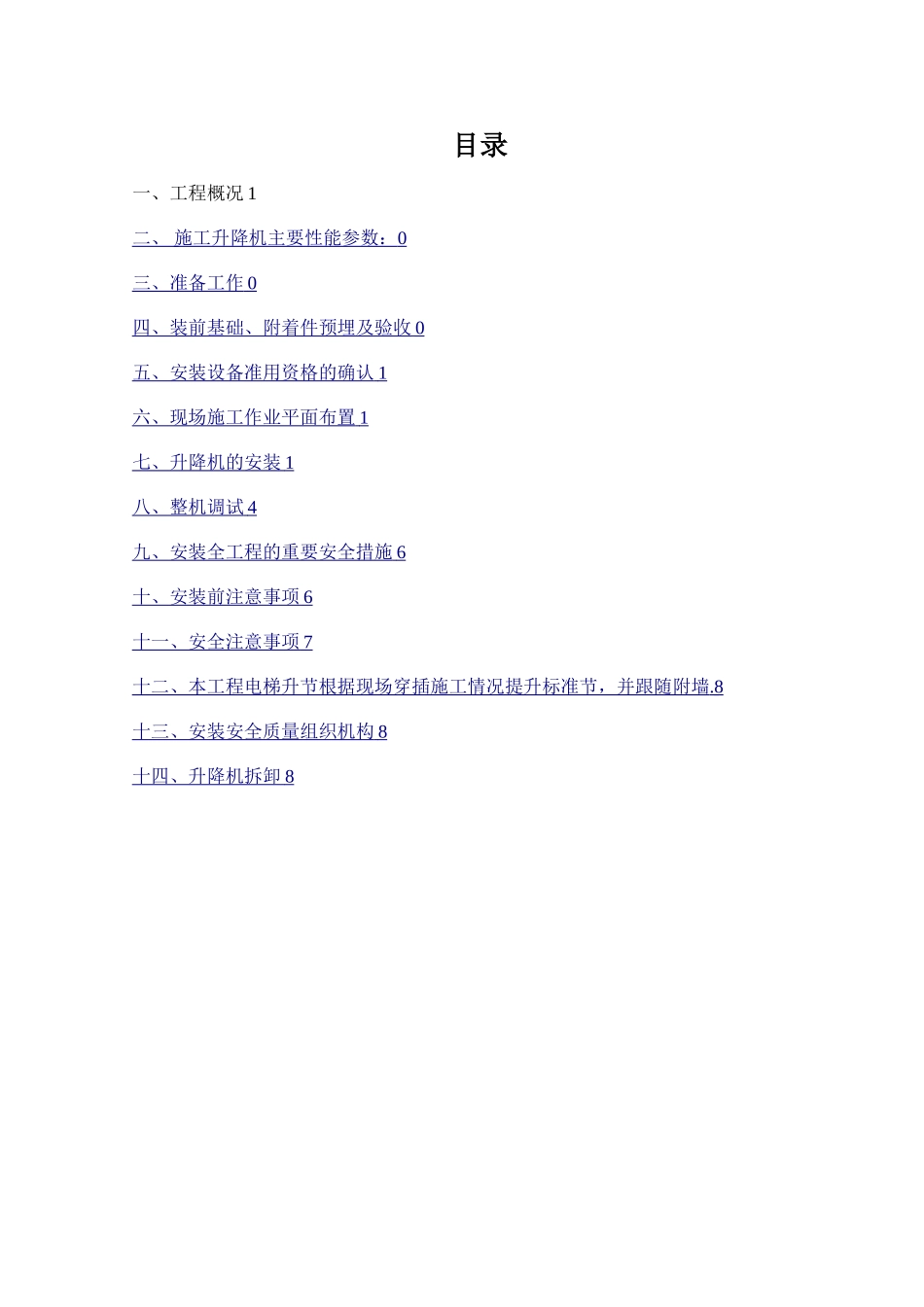

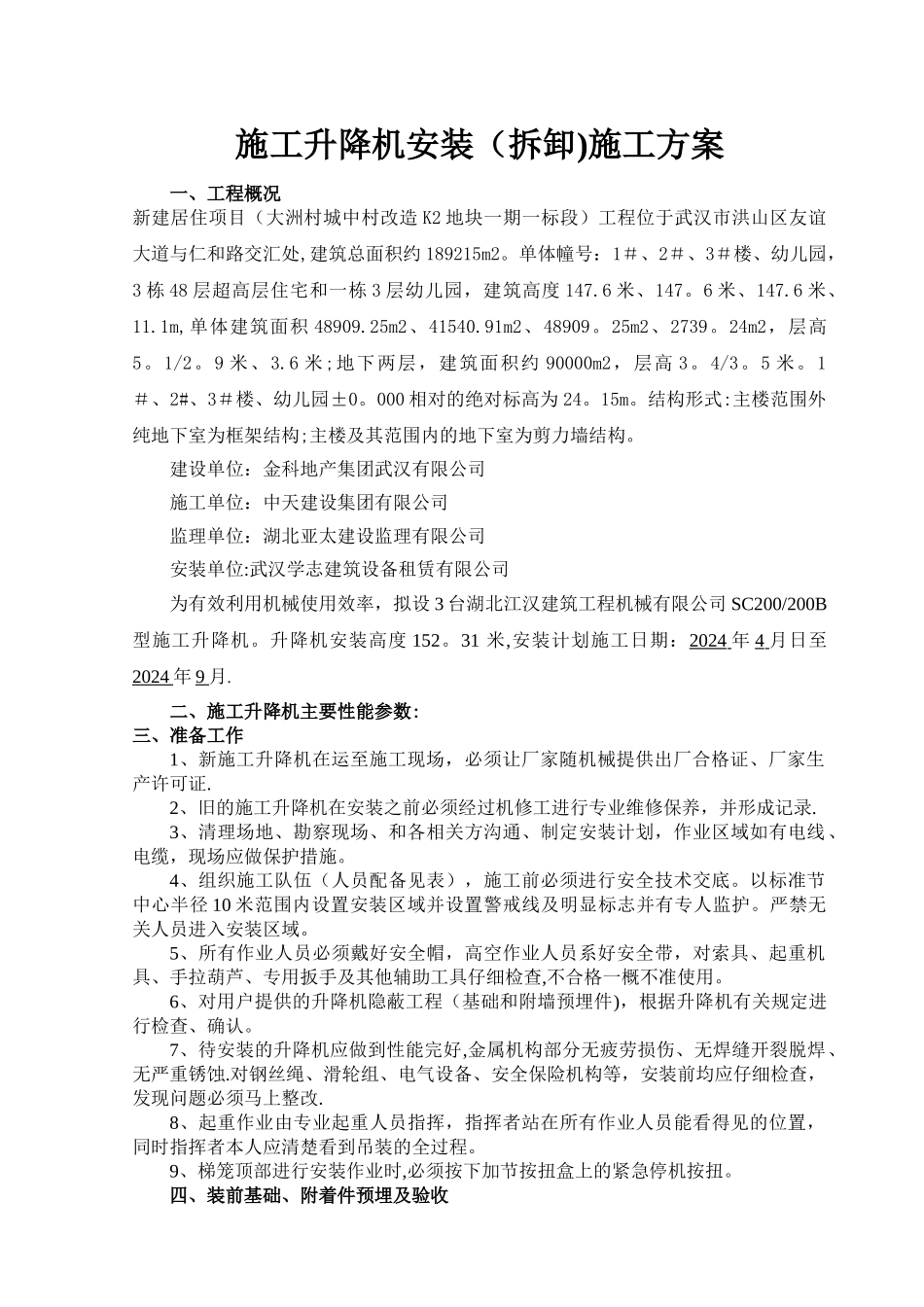

目录一、工程概况 1二、 施工升降机主要性能参数: 0 三、准备工作 0 四、装前基础、附着件预埋及验收 0 五、安装设备准用资格的确认 1 六、现场施工作业平面布置 1 七、升降机的安装 1 八、整机调试 4 九、安装全工程的重要安全措施 6 十、安装前注意事项 6 十一、安全注意事项 7 十二、本工程电梯升节根据现场穿插施工情况提升标准节,并跟随附墙 . 8 十三、安装安全质量组织机构 8 十四、升降机拆卸 8 施工升降机安装(拆卸)施工方案一、工程概况新建居住项目(大洲村城中村改造 K2 地块一期一标段)工程位于武汉市洪山区友谊大道与仁和路交汇处,建筑总面积约 189215m2。单体幢号:1#、2#、3#楼、幼儿园,3 栋 48 层超高层住宅和一栋 3 层幼儿园,建筑高度 147.6 米、147。6 米、147.6 米、11.1m,单体建筑面积 48909.25m2、41540.91m2、48909。25m2、2739。24m2,层高5。1/2。9 米、3.6 米;地下两层,建筑面积约 90000m2,层高 3。4/3。5 米。1#、2#、3#楼、幼儿园±0。000 相对的绝对标高为 24。15m。结构形式:主楼范围外纯地下室为框架结构;主楼及其范围内的地下室为剪力墙结构。建设单位:金科地产集团武汉有限公司施工单位:中天建设集团有限公司监理单位:湖北亚太建设监理有限公司安装单位:武汉学志建筑设备租赁有限公司为有效利用机械使用效率,拟设 3 台湖北江汉建筑工程机械有限公司 SC200/200B型施工升降机。升降机安装高度 152。31 米,安装计划施工日期:2024 年 4 月日至2024 年 9 月.二、施工升降机主要性能参数:三、准备工作1、新施工升降机在运至施工现场,必须让厂家随机械提供出厂合格证、厂家生产许可证.2、旧的施工升降机在安装之前必须经过机修工进行专业维修保养,并形成记录.3、清理场地、勘察现场、和各相关方沟通、制定安装计划,作业区域如有电线、电缆,现场应做保护措施。4、组织施工队伍(人员配备见表),施工前必须进行安全技术交底。以标准节中心半径 10 米范围内设置安装区域并设置警戒线及明显标志并有专人监护。严禁无关人员进入安装区域。5、所有作业人员必须戴好安全帽,高空作业人员系好安全带,对索具、起重机具、手拉葫芦、专用扳手及其他辅助工具仔细检查,不合格一概不准使用。6、对用户提供的升降机隐蔽工程(基础和附墙预埋件),根据升降机有关规定进行检查、确认。7、待安装的升降机应做到性能完好,金属机构部分无疲劳损伤、无...
