施工组织设计编制审批规定

施工组织设计编制审批规定_第1页
1/4
施工组织设计编制审批规定_第2页
2/4
施工组织设计编制审批规定_第3页
3/4

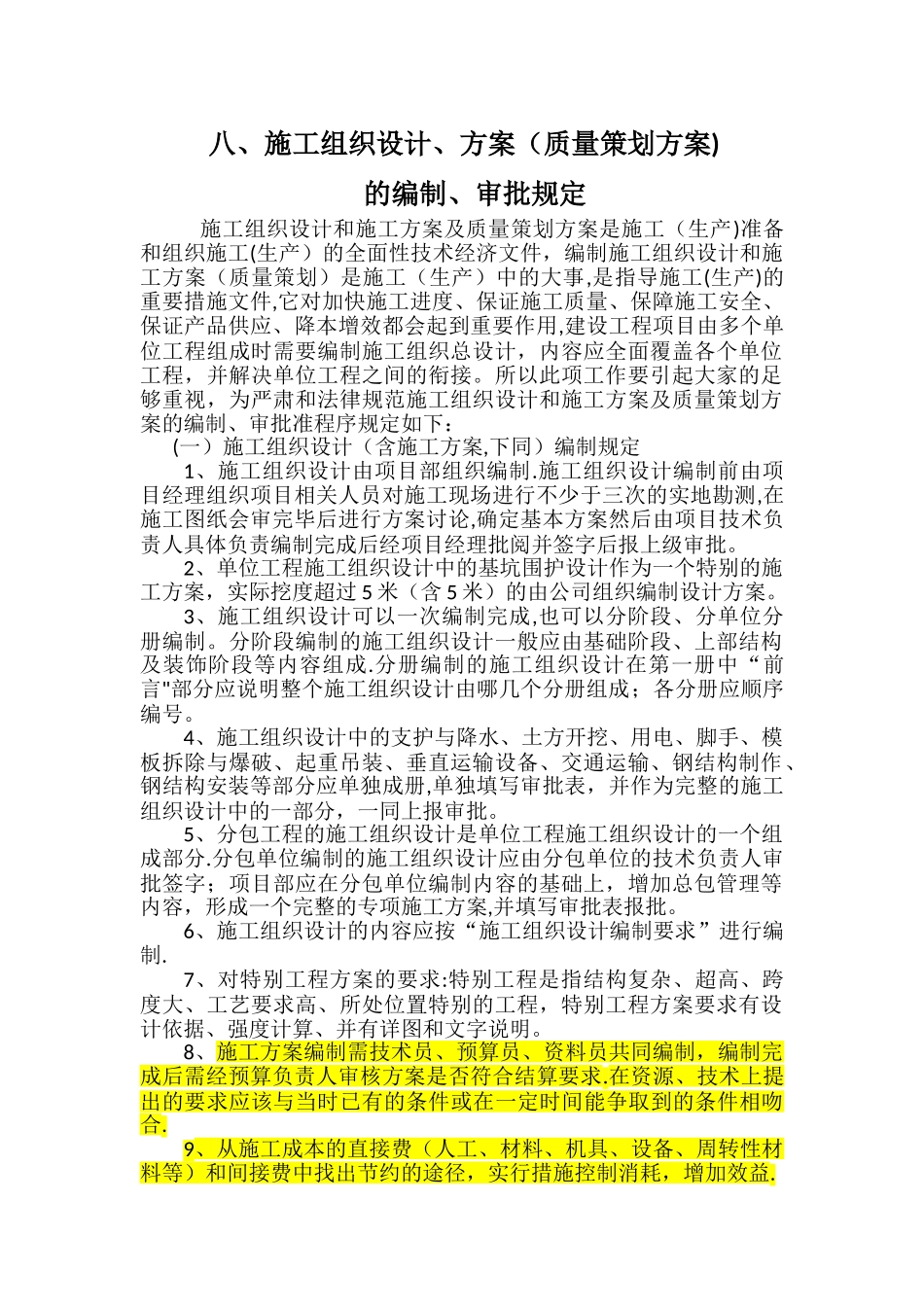

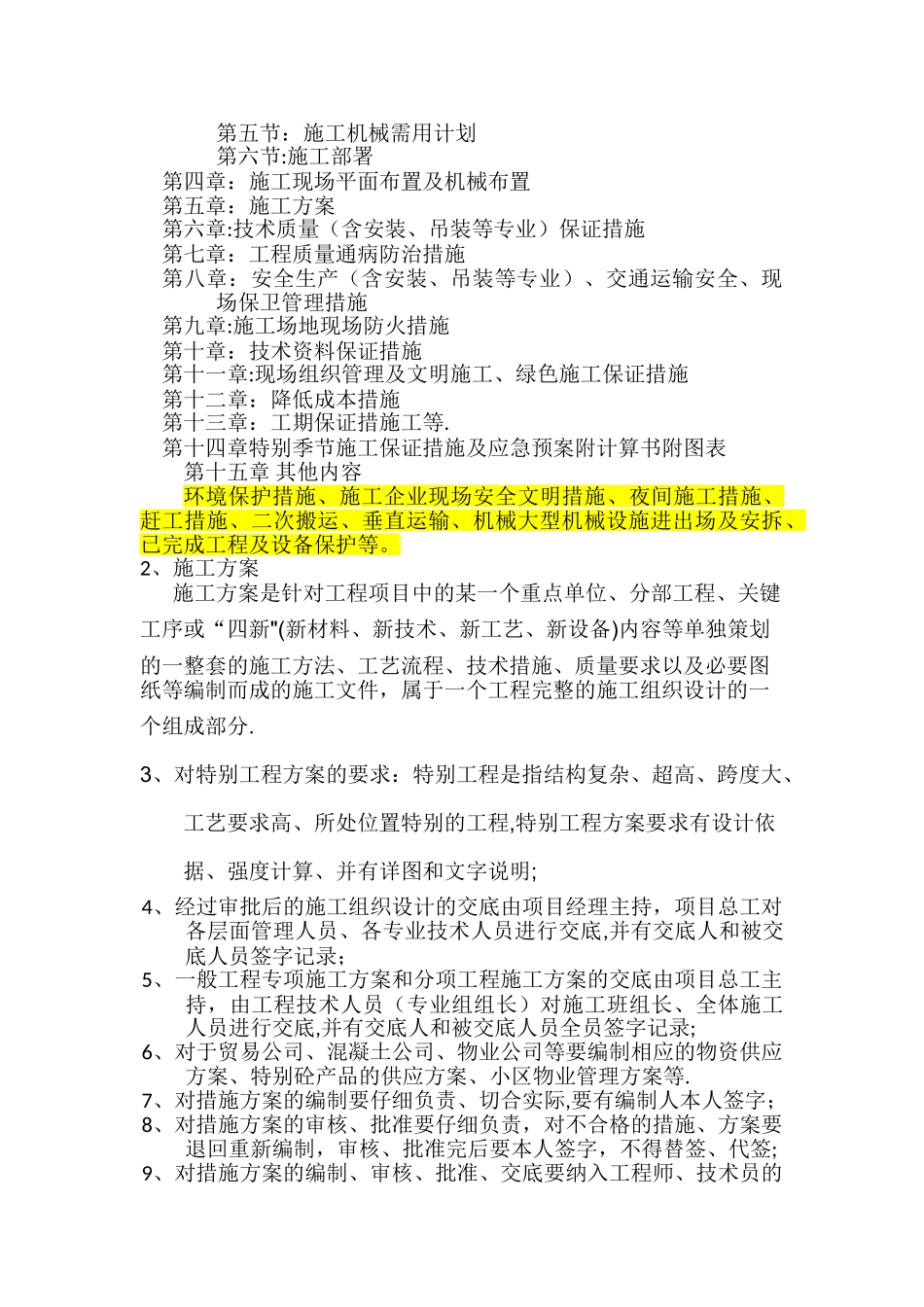

八、施工组织设计、方案(质量策划方案)的编制、审批规定 施工组织设计和施工方案及质量策划方案是施工(生产)准备和组织施工(生产)的全面性技术经济文件,编制施工组织设计和施工方案(质量策划)是施工(生产)中的大事,是指导施工(生产)的重要措施文件,它对加快施工进度、保证施工质量、保障施工安全、保证产品供应、降本增效都会起到重要作用,建设工程项目由多个单位工程组成时需要编制施工组织总设计,内容应全面覆盖各个单位工程,并解决单位工程之间的衔接。所以此项工作要引起大家的足够重视,为严肃和法律规范施工组织设计和施工方案及质量策划方案的编制、审批准程序规定如下:(一)施工组织设计(含施工方案,下同)编制规定1、施工组织设计由项目部组织编制.施工组织设计编制前由项目经理组织项目相关人员对施工现场进行不少于三次的实地勘测,在施工图纸会审完毕后进行方案讨论,确定基本方案然后由项目技术负责人具体负责编制完成后经项目经理批阅并签字后报上级审批。2、单位工程施工组织设计中的基坑围护设计作为一个特别的施工方案,实际挖度超过 5 米(含 5 米)的由公司组织编制设计方案。3、施工组织设计可以一次编制完成,也可以分阶段、分单位分册编制。分阶段编制的施工组织设计一般应由基础阶段、上部结构及装饰阶段等内容组成.分册编制的施工组织设计在第一册中“前言"部分应说明整个施工组织设计由哪几个分册组成;各分册应顺序编号。4、施工组织设计中的支护与降水、土方开挖、用电、脚手、模板拆除与爆破、起重吊装、垂直运输设备、交通运输、钢结构制作、钢结构安装等部分应单独成册,单独填写审批表,并作为完整的施工组织设计中的一部分,一同上报审批。5、分包工程的施工组织设计是单位工程施工组织设计的一个组成部分.分包单位编制的施工组织设计应由分包单位的技术负责人审批签字;项目部应在分包单位编制内容的基础上,增加总包管理等内容,形成一个完整的专项施工方案,并填写审批表报批。6、施工组织设计的内容应按“施工组织设计编制要求”进行编制.7、对特别工程方案的要求:特别工程是指结构复杂、超高、跨度大、工艺要求高、所处位置特别的工程,特别工程方案要求有设计依据、强度计算、并有详图和文字说明。8、施工方案编制需技术员、预算员、资料员共同编制,编制完成后需经预算负责人审核方案是否符合结算要求.在资源、技术上提出的要求应该与当时已有的条件或在一定时间能争取到的条件相吻合.9、从施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工组织设计编制审批规定

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
