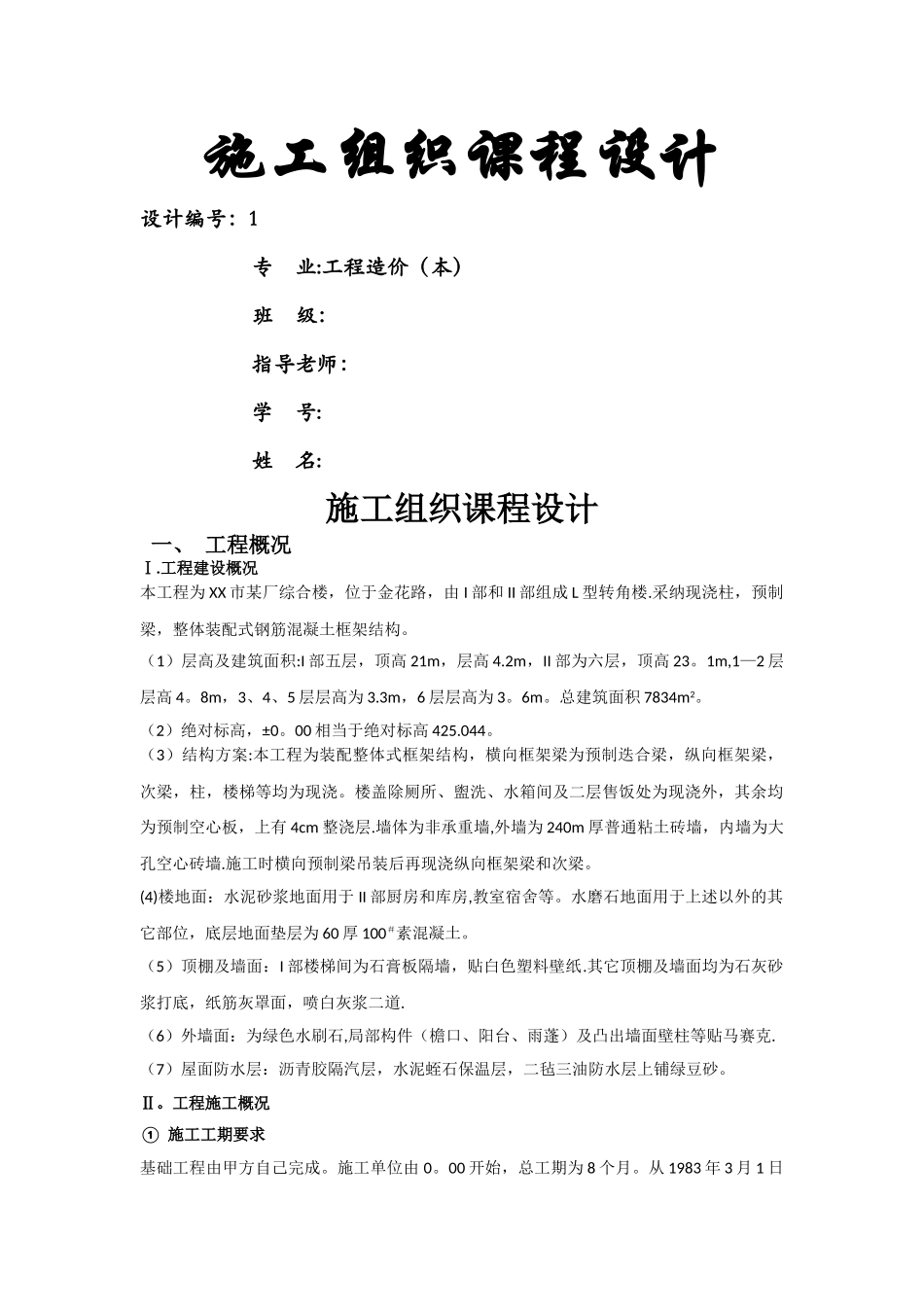

施工组织课程设计设计编号:1专 业:工程造价(本)班 级:指导老师:学 号:姓 名:施工组织课程设计一、 工程概况Ⅰ

工程建设概况本工程为 XX 市某厂综合楼,位于金花路,由 I 部和 II 部组成 L 型转角楼
采纳现浇柱,预制梁,整体装配式钢筋混凝土框架结构
(1)层高及建筑面积:I 部五层,顶高 21m,层高 4
2m,II 部为六层,顶高 23
1m,1—2 层层高 4
8m,3、4、5 层层高为 3
3m,6 层层高为 3
总建筑面积 7834m2
(2)绝对标高,±0
00 相当于绝对标高 425
(3)结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇
楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有 4cm 整浇层
墙体为非承重墙,外墙为 240m 厚普通粘土砖墙,内墙为大孔空心砖墙
施工时横向预制梁吊装后再现浇纵向框架梁和次梁
(4)楼地面:水泥砂浆地面用于 II 部厨房和库房,教室宿舍等
水磨石地面用于上述以外的其它部位,底层地面垫层为 60 厚 100#素混凝土
(5)顶棚及墙面:I 部楼梯间为石膏板隔墙,贴白色塑料壁纸
其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道
(6)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克
(7)屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂
工程施工概况① 施工工期要求基础工程由甲方自己完成
施工单位由 0
00 开始,总工期为 8 个月
从 1983 年 3 月 1 日至同年 10 月 30 竣工
② 地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为 15T/m2,地下水位在地表下 6—7m
建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为金花路(见总平
