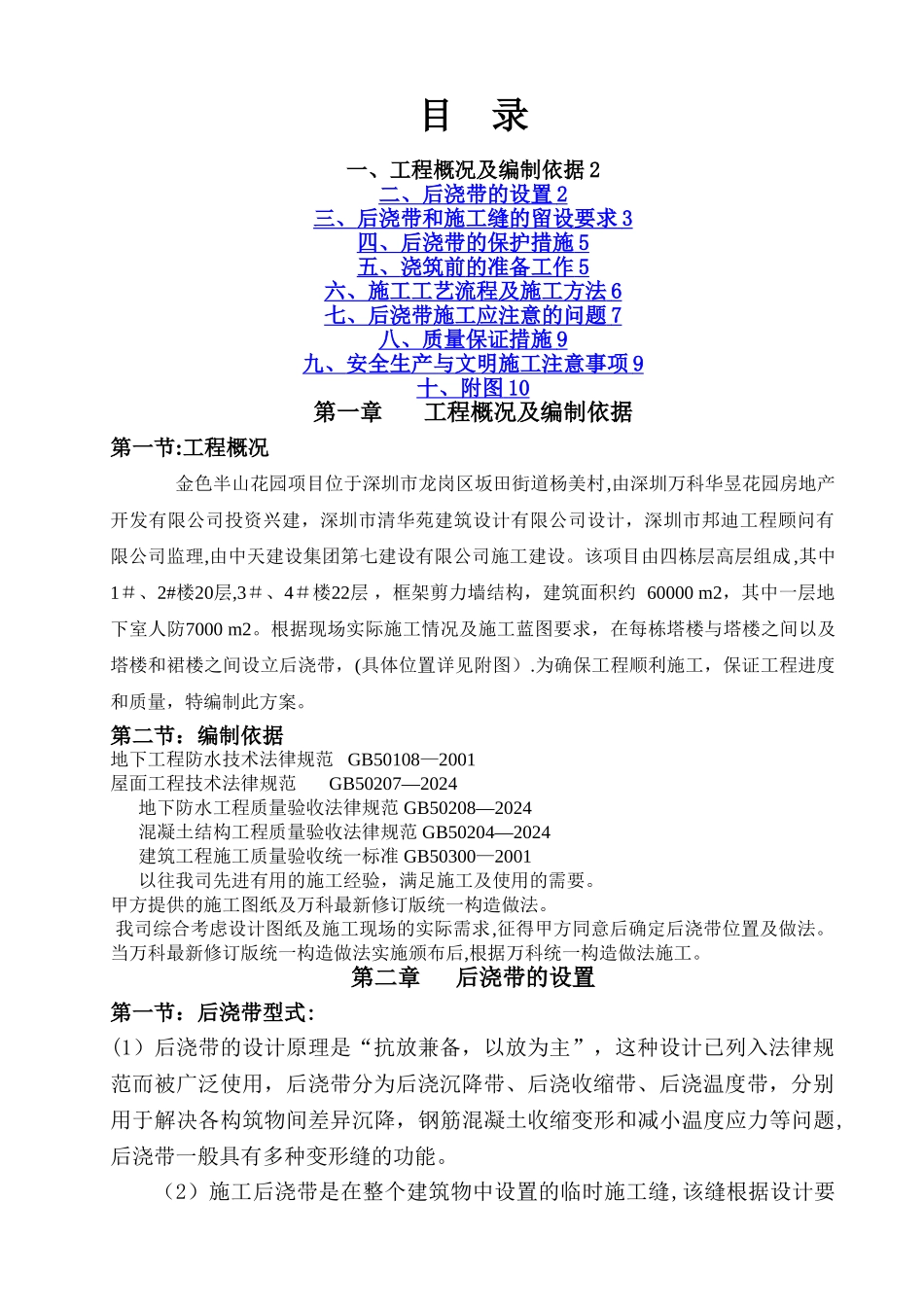

目 录一、工程概况及编制依据 2二、后浇带的设置 2 三、 后浇带和施工缝的留设要求 3 四、后浇带的保护措施 5 五、 浇筑前 的准备工作 5 六、施工工艺流程及施工方法 6 七、 后浇带施工应注意的问题 7 八、 质量保证措施 9 九、 安全生产与文明施工注意事项 9 十、 附图 10 第一章工程概况及编制依据第一节:工程概况金色半山花园项目位于深圳市龙岗区坂田街道杨美村,由深圳万科华昱花园房地产开发有限公司投资兴建,深圳市清华苑建筑设计有限公司设计,深圳市邦迪工程顾问有限公司监理,由中天建设集团第七建设有限公司施工建设
该项目由四栋层高层组成 ,其中1#、2#楼20层,3#、4#楼22层 ,框架剪力墙结构,建筑面积约 60000 m2,其中一层地下室人防7000 m2
根据现场实际施工情况及施工蓝图要求,在每栋塔楼与塔楼之间以及塔楼和裙楼之间设立后浇带,(具体位置详见附图)
为确保工程顺利施工,保证工程进度和质量,特编制此方案
第二节:编制依据地下工程防水技术法律规范 GB50108—2001 屋面工程技术法律规范 GB50207—2024 地下防水工程质量验收法律规范 GB50208—2024 混凝土结构工程质量验收法律规范 GB50204—2024 建筑工程施工质量验收统一标准 GB50300—2001 以往我司先进有用的施工经验,满足施工及使用的需要
甲方提供的施工图纸及万科最新修订版统一构造做法
我司综合考虑设计图纸及施工现场的实际需求,征得甲方同意后确定后浇带位置及做法
当万科最新修订版统一构造做法实施颁布后,根据万科统一构造做法施工

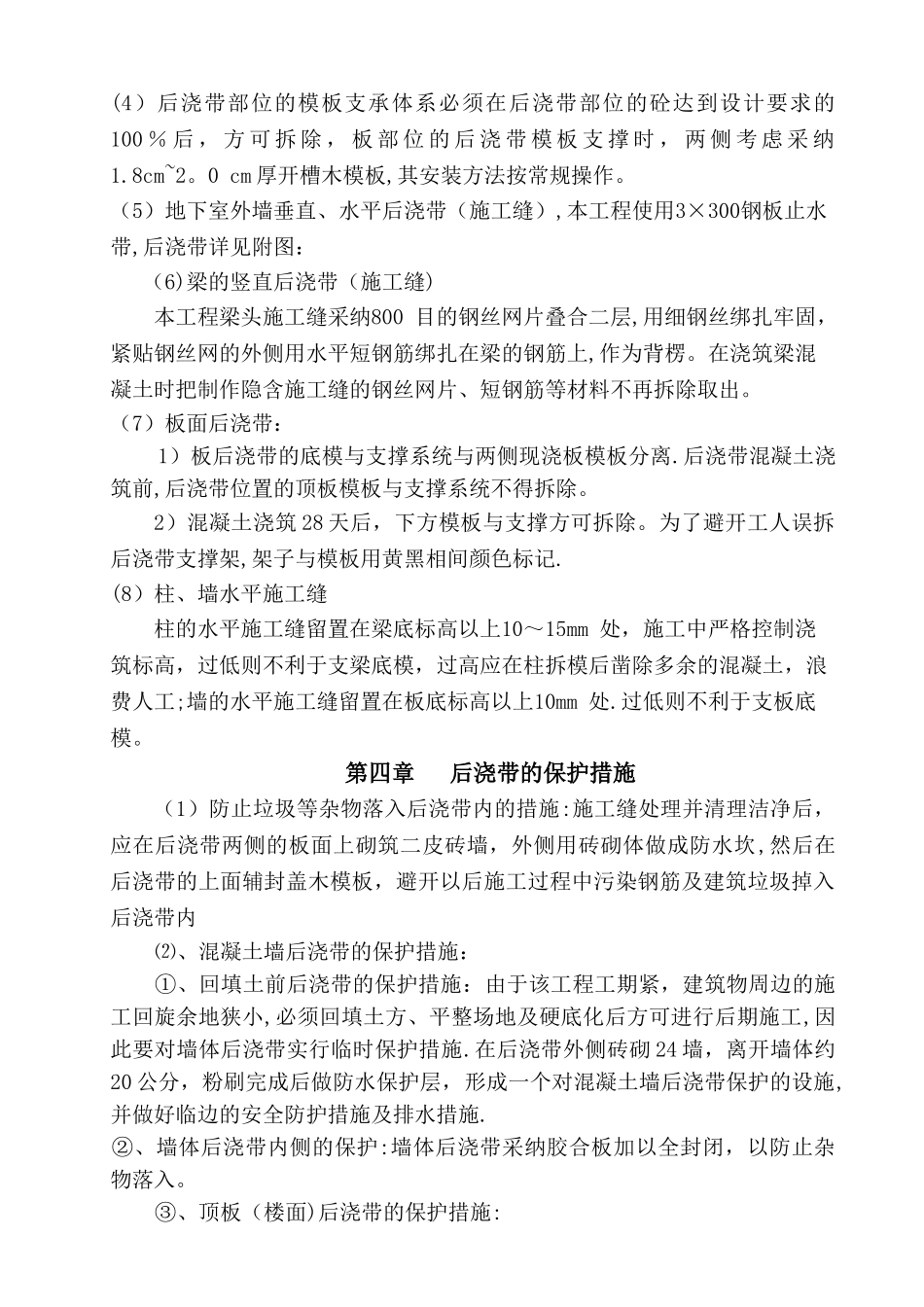

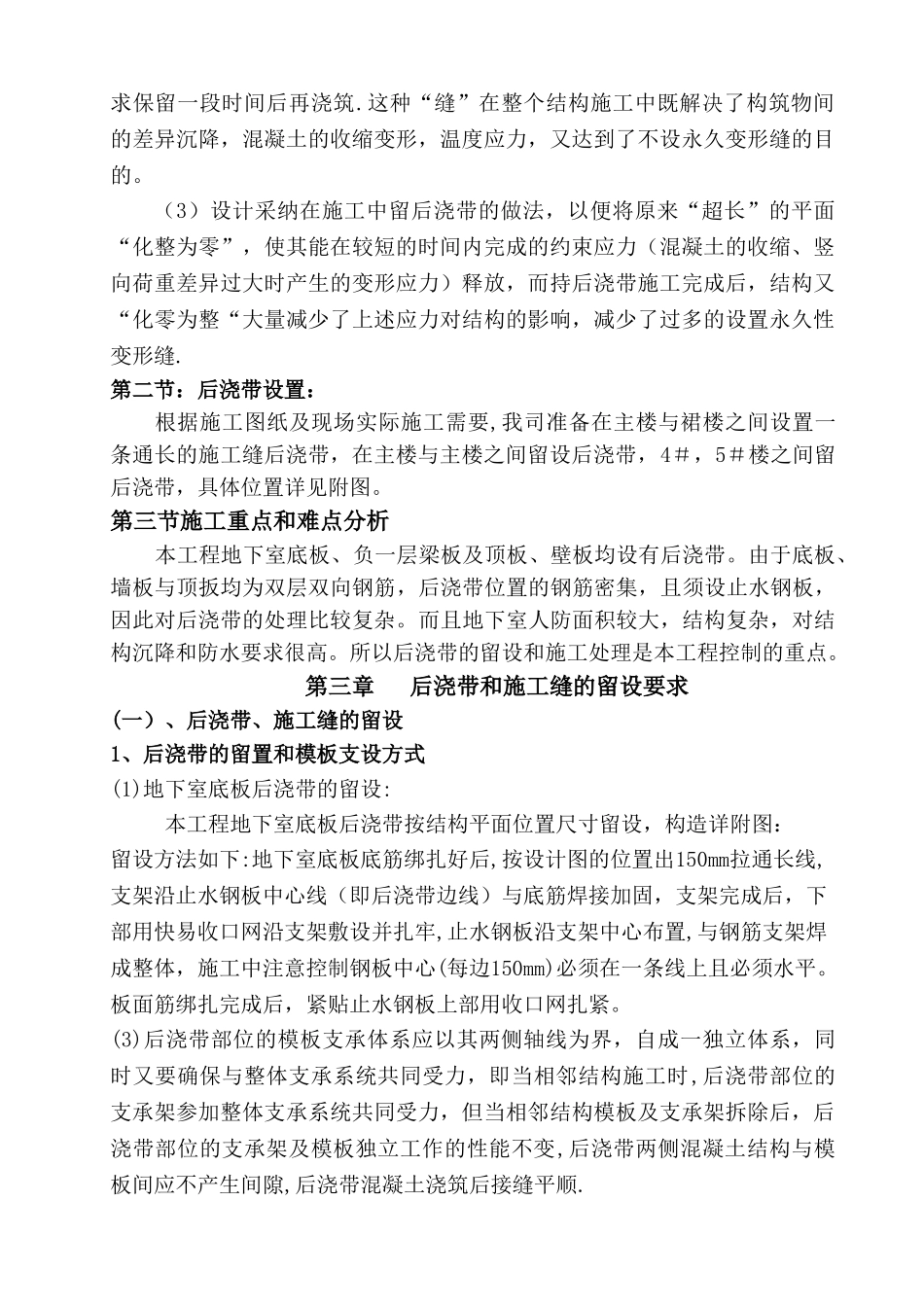

第二章 后浇带的设置第一节:后浇带型式:(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入法律规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减
