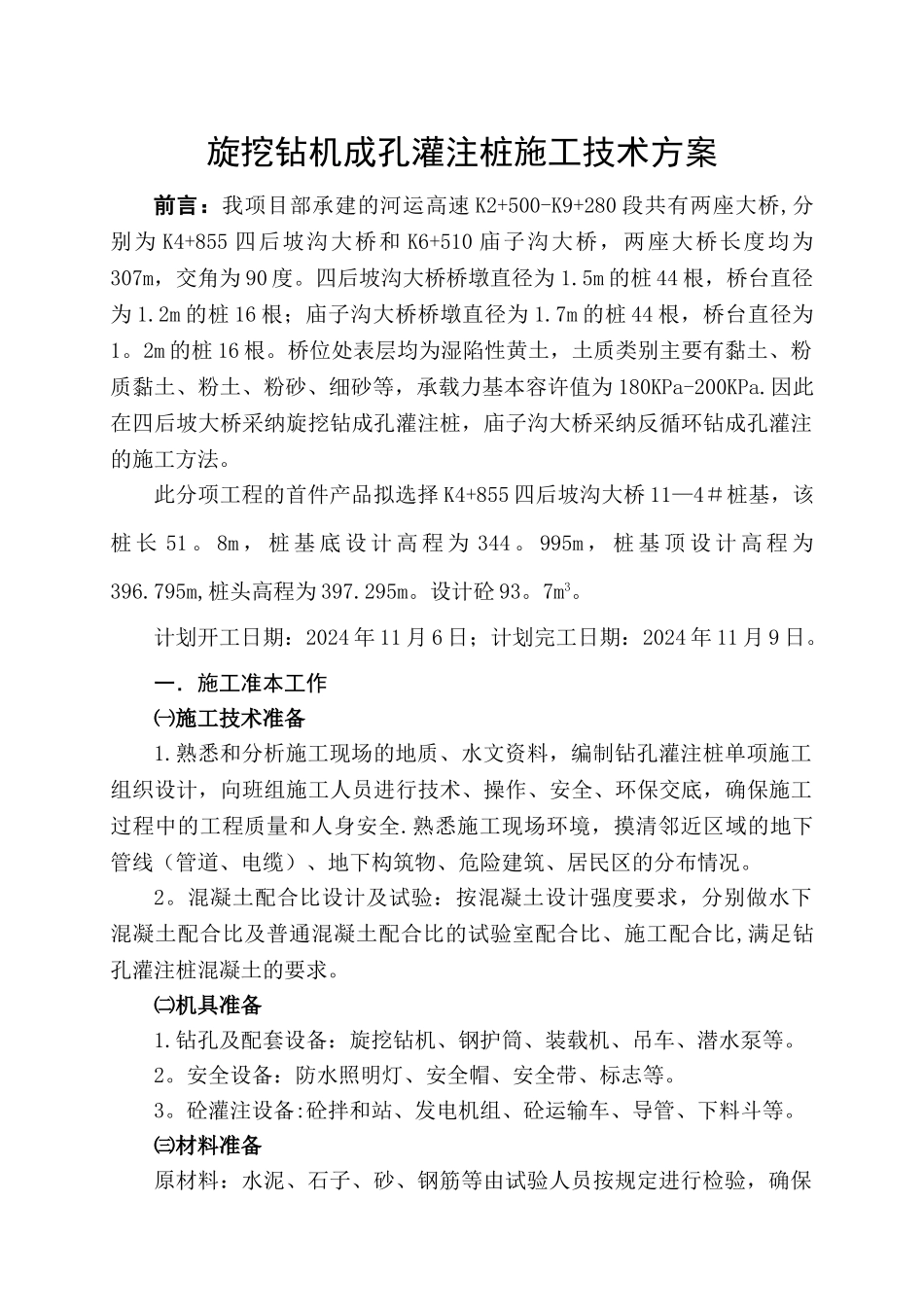

旋挖钻机成孔灌注桩施工技术方案前言:我项目部承建的河运高速 K2+500-K9+280 段共有两座大桥,分别为 K4+855 四后坡沟大桥和 K6+510 庙子沟大桥,两座大桥长度均为307m,交角为 90 度
四后坡沟大桥桥墩直径为 1
5m 的桩 44 根,桥台直径为 1
2m 的桩 16 根;庙子沟大桥桥墩直径为 1
7m 的桩 44 根,桥台直径为1
2m 的桩 16 根
桥位处表层均为湿陷性黄土,土质类别主要有黏土、粉质黏土、粉土、粉砂、细砂等,承载力基本容许值为 180KPa-200KPa
因此在四后坡大桥采纳旋挖钻成孔灌注桩,庙子沟大桥采纳反循环钻成孔灌注的施工方法
此分项工程的首件产品拟选择 K4+855 四后坡沟大桥 11—4#桩基,该桩 长 51
8m , 桩 基 底 设 计 高 程 为 344
995m , 桩 基 顶 设 计 高 程 为396
795m,桩头高程为 397
设计砼 93
计划开工日期:2024 年 11 月 6 日;计划完工日期:2024 年 11 月 9 日
一.施工准本工作㈠施工技术准备1
熟悉和分析施工现场的地质、水文资料,编制钻孔灌注桩单项施工组织设计,向班组施工人员进行技术、操作、安全、环保交底,确保施工过程中的工程质量和人身安全
熟悉施工现场环境,摸清邻近区域的地下管线(管道、电缆)、地下构筑物、危险建筑、居民区的分布情况
混凝土配合比设计及试验:按混凝土设计强度要求,分别做水下混凝土配合比及普通混凝土配合比的试验室配合比、施工配合比,满足钻孔灌注桩混凝土的要求
㈡机具准备1
钻孔及配套设备:旋挖钻机、钢护筒、装载机、吊车、潜水泵等
安全设备:防水照明灯、安全帽、安全带、标志等
砼灌注设备:砼拌和站、发电机组、砼运输车、导管、下料斗等
㈢材料准备原材料:水泥、石子、砂、钢筋等由试验人员
