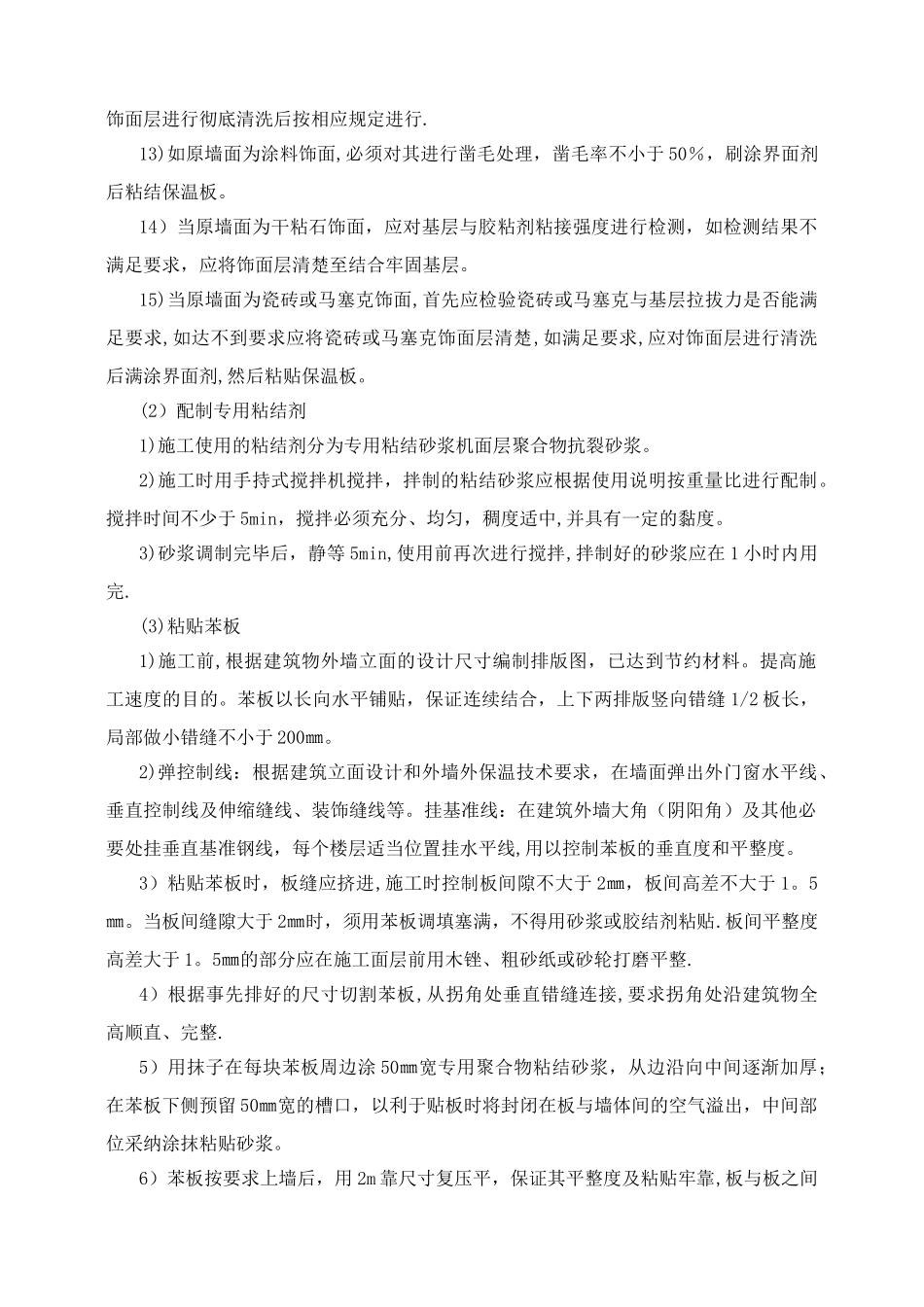

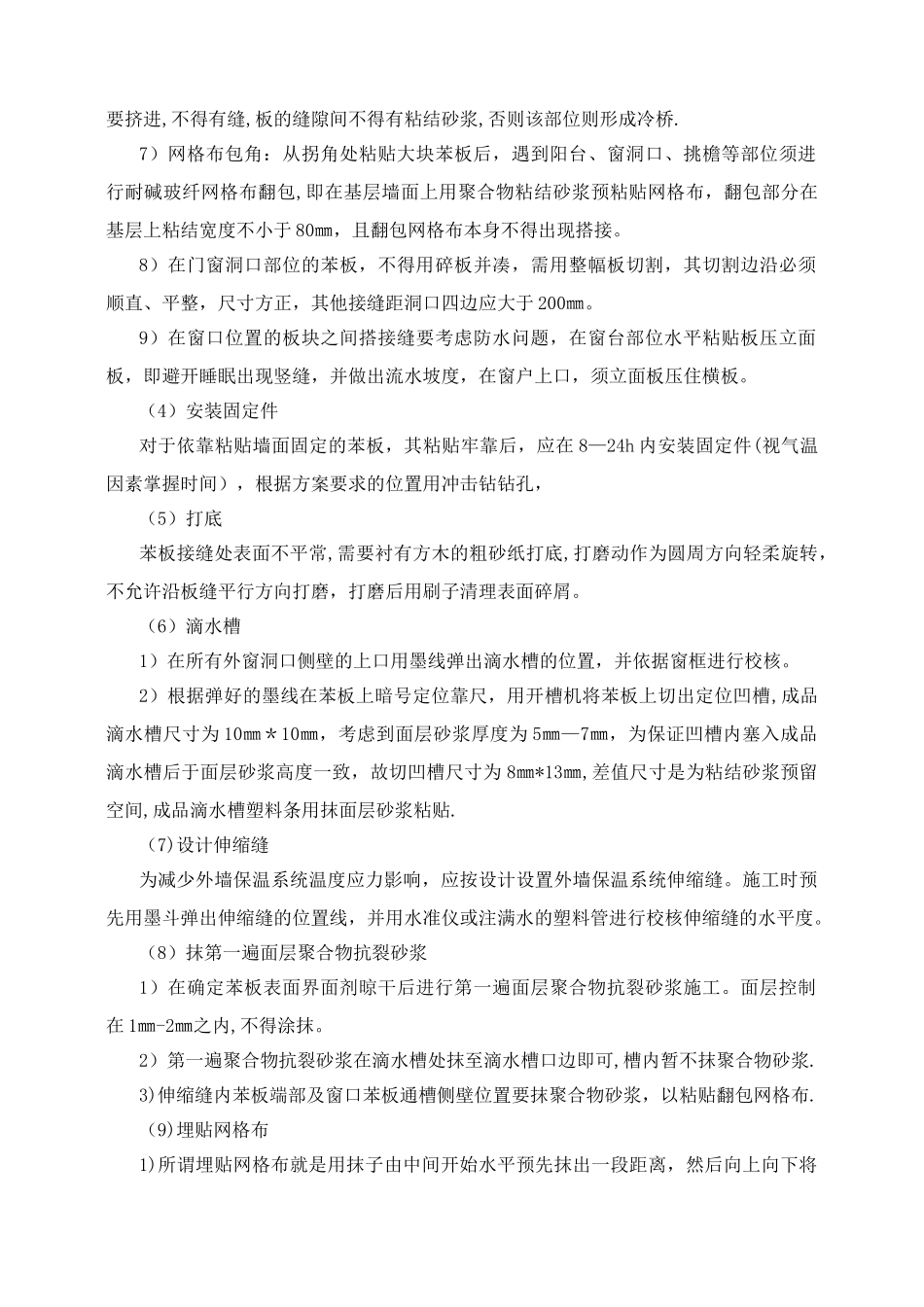

既有建筑节能改造施工方案(一)围护结构保温改造1、工艺流程1)基层检查处理→配专用粘结剂,预贴翻包网格布→贴聚苯保温板→钻孔及安装固定件→保温板面打磨、找平→配聚合物砂浆→抹底层聚合物砂浆→埋贴网格布→抹面层聚合物砂浆→涂料粉刷→质量验收(墙面节能)
2)基层清理→配板→铺订金属板材→检查验收→淋水试验(金属板材屋面)3)拆除既有窗→校正框扇→弹线找中心→门窗框就位→找正暂固定→框与墙连接→塞周边缝隙→安装门窗→固定玻璃→安装门窗扇→装五金配件→打胶与擦拭清理2、施工工艺(1)基层处理1)首先清除所有附墙管线、改装阳台、防护网等障碍
对原基层上由于拆除、冻害、析盐或侵蚀所产生的损害予以修复
2)彻底清除墙面基层空鼓、开裂部位,局部清理后,表面用适宜强度的水泥砂浆找平
3)清理油渍和灰尘
4)不平的表面用适宜强度的水泥砂浆抹平
5)将墙面上的缺损和孔洞填补密实
6)将墙面及屋面上的雨水管卡、预埋铁件、设备穿过管道、空调支架及新门窗等重新安装完毕,并预留出保温层的厚度
7)拆除改装墙外侧的管道和线路
8)外保温层在外墙以下部分,施工时剔除散水,以完成保温柔防水后恢复
9)根据与墙面结合牢固程序决定是否清除既有外墙面装饰层并通过检测确认其基层与所用胶粘剂是否具有良好的附着力,粘接强度不低于 0
3Mpa,并且粘贴面胶开面积不得大于 50%
10)当外墙原有饰面保留时,应对基层墙面进行涂抹界面剂处理
11)假如基层墙体的附着力不能满足要求,应会同设计、监理等讨论制定基层处理方案
12)若原有墙面为扒拉灰或水刷石饰面,如墙面结合牢固,可保留原墙面,并对墙面饰面层进行彻底清洗后按相应规定进行
13)如原墙面为涂料饰面,必须对其进行凿毛处理,凿毛率不小于 50%,刷涂界面剂后粘结保温板
14)当原墙面为干粘石饰面,应对基层与胶粘剂粘接强度进行检测,如检测结果不满足要求,应将饰面层清楚至结
