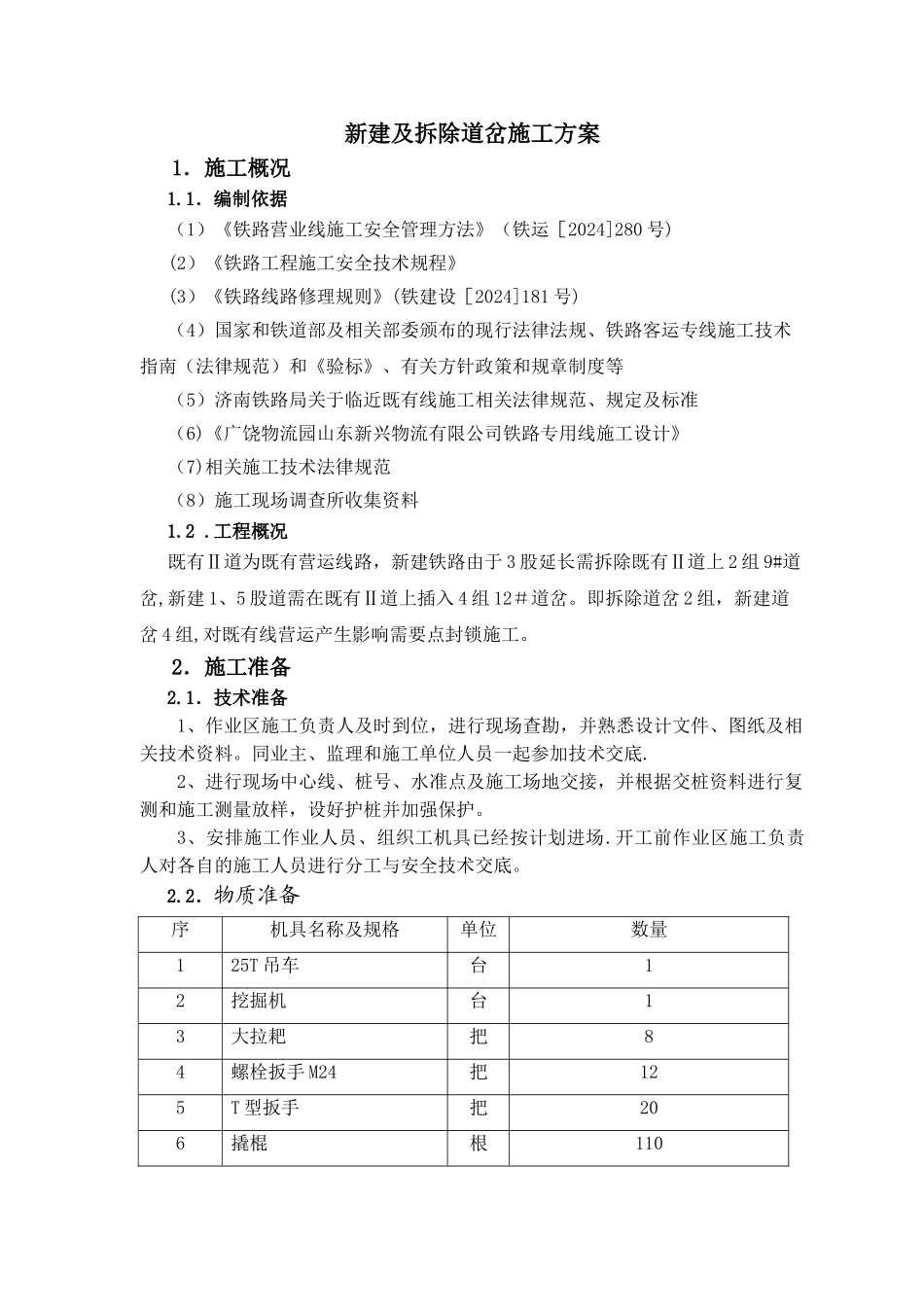

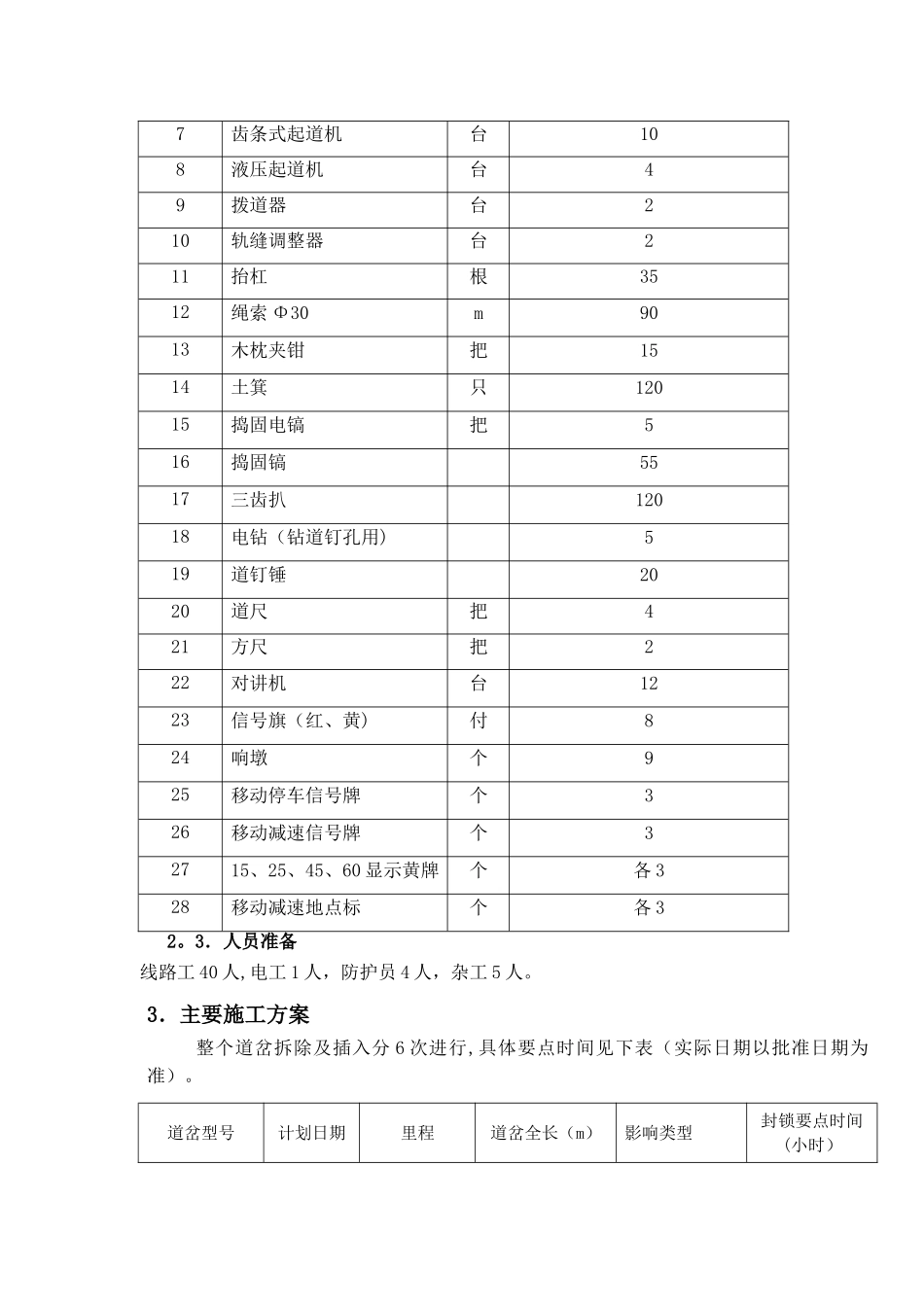

新建及拆除道岔施工方案1.施工概况1.1.编制依据(1)《铁路营业线施工安全管理方法》(铁运[2024]280 号)(2)《铁路工程施工安全技术规程》(3)《铁路线路修理规则》(铁建设[2024]181 号)(4)国家和铁道部及相关部委颁布的现行法律法规、铁路客运专线施工技术指南(法律规范)和《验标》、有关方针政策和规章制度等(5)济南铁路局关于临近既有线施工相关法律规范、规定及标准(6)《广饶物流园山东新兴物流有限公司铁路专用线施工设计》(7)相关施工技术法律规范(8)施工现场调查所收集资料1.2 .工程概况既有Ⅱ道为既有营运线路,新建铁路由于 3 股延长需拆除既有Ⅱ道上 2 组 9#道岔,新建 1、5 股道需在既有Ⅱ道上插入 4 组 12#道岔。即拆除道岔 2 组,新建道岔 4 组,对既有线营运产生影响需要点封锁施工。2.施工准备2.1.技术准备1、作业区施工负责人及时到位,进行现场查勘,并熟悉设计文件、图纸及相关技术资料。同业主、监理和施工单位人员一起参加技术交底.2、进行现场中心线、桩号、水准点及施工场地交接,并根据交桩资料进行复测和施工测量放样,设好护桩并加强保护。3、安排施工作业人员、组织工机具已经按计划进场.开工前作业区施工负责人对各自的施工人员进行分工与安全技术交底。2.2.物质准备序机具名称及规格单位数量125T 吊车台12挖掘机台13大拉耙把84螺栓扳手 M24把125T 型扳手把206撬棍根1107齿条式起道机台108液压起道机台49拨道器台210轨缝调整器台211抬杠根3512绳索 Φ30m9013木枕夹钳把1514土箕只12015捣固电镐把516捣固镐5517三齿扒12018电钻(钻道钉孔用)519道钉锤2020道尺把421方尺把222对讲机台1223信号旗(红、黄)付824响墩个925移动停车信号牌个326移动减速信号牌个32715、25、45、60 显示黄牌个各 328移动减速地点标个各 32。3.人员准备线路工 40 人,电工 1 人,防护员 4 人,杂工 5 人。3.主要施工方案整个道岔拆除及插入分 6 次进行,具体要点时间见下表(实际日期以批准日期为准)。道岔型号计划日期里程道岔全长(m)影响类型封锁要点时间(小时)新建左开 12#新建右开 12#新建左开 12#新建右开 12#拆除左开 9#拆除右开 9#具体施工平面位置见既有铁路道岔拆除及插入平面示意图.3。1 拆除道岔方案3.1。1.点前施工准备⑴ 测量定位:准确测量线路中心、两端龙口位置及标高等,并设置护桩及水平控制桩,确保轨排在插铺过程中有桩位可对比。⑵ 预铺轨排根据既有 ...
