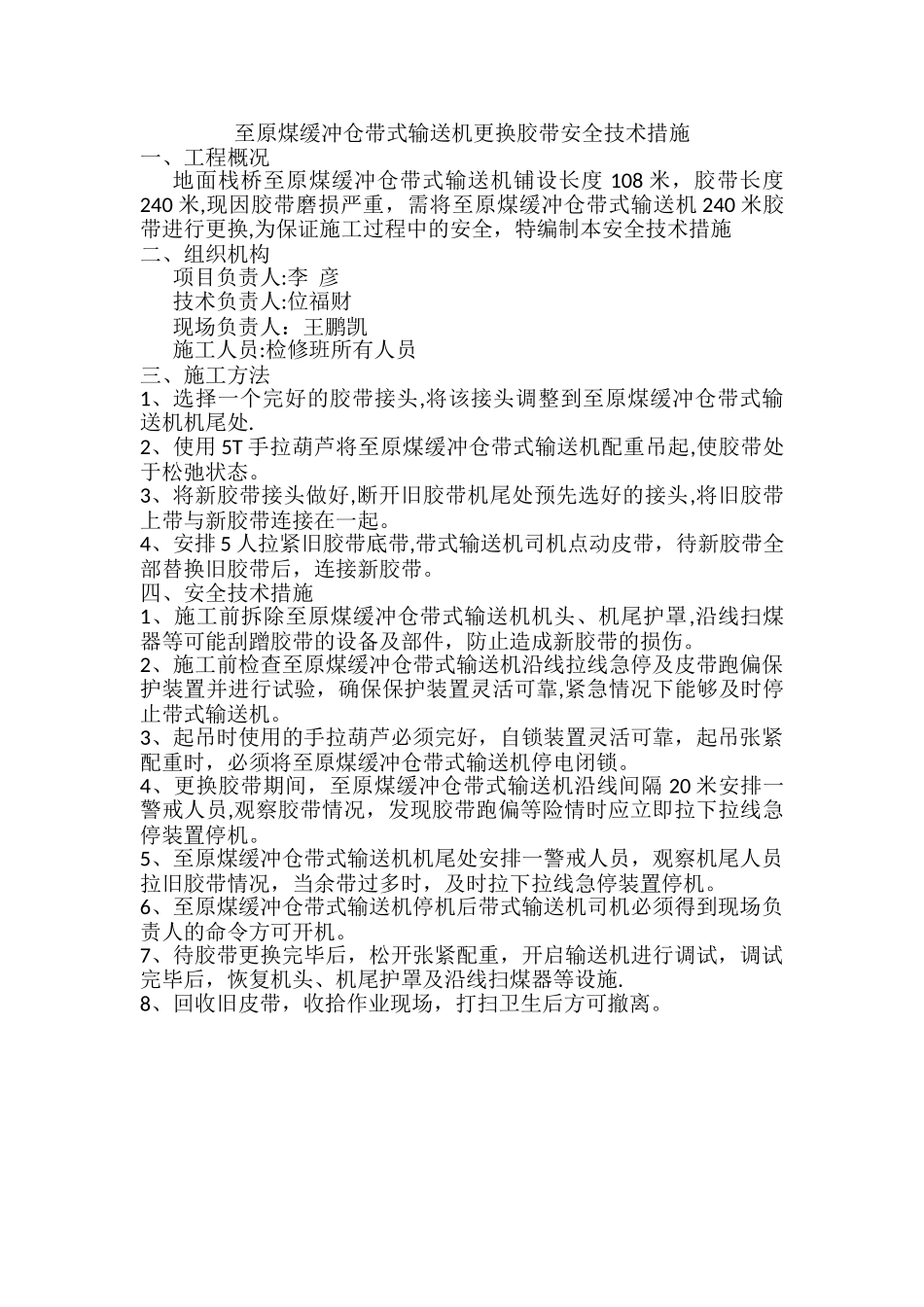

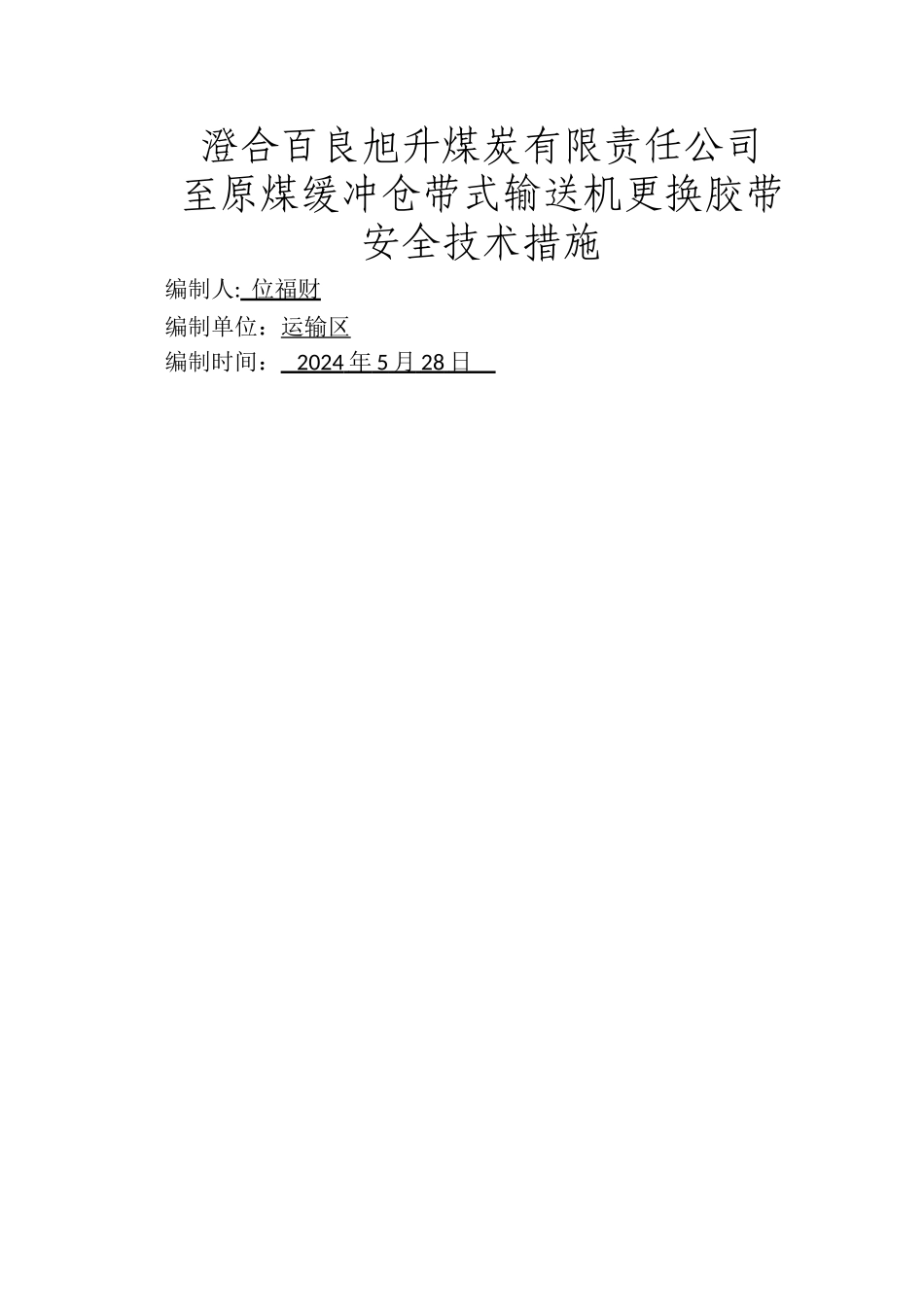

澄合百良旭升煤炭有限责任公司至原煤缓冲仓带式输送机更换胶带安全技术措施 编制人: 位福财 编制单位:运输区 编制时间: 2024 年 5 月 28 日 审批人员签字及意见总工程师安监部生产技术部(机电)生产技术部(调度)运输区编制人至原煤缓冲仓带式输送机更换胶带安全技术措施一、工程概况地面栈桥至原煤缓冲仓带式输送机铺设长度 108 米,胶带长度240 米,现因胶带磨损严重,需将至原煤缓冲仓带式输送机 240 米胶带进行更换,为保证施工过程中的安全,特编制本安全技术措施二、组织机构项目负责人:李 彦技术负责人:位福财现场负责人:王鹏凯施工人员:检修班所有人员三、施工方法1、选择一个完好的胶带接头,将该接头调整到至原煤缓冲仓带式输送机机尾处.2、使用 5T 手拉葫芦将至原煤缓冲仓带式输送机配重吊起,使胶带处于松弛状态。3、将新胶带接头做好,断开旧胶带机尾处预先选好的接头,将旧胶带上带与新胶带连接在一起。4、安排 5 人拉紧旧胶带底带,带式输送机司机点动皮带,待新胶带全部替换旧胶带后,连接新胶带。四、安全技术措施1、施工前拆除至原煤缓冲仓带式输送机机头、机尾护罩,沿线扫煤器等可能刮蹭胶带的设备及部件,防止造成新胶带的损伤。2、施工前检查至原煤缓冲仓带式输送机沿线拉线急停及皮带跑偏保护装置并进行试验,确保保护装置灵活可靠,紧急情况下能够及时停止带式输送机。3、起吊时使用的手拉葫芦必须完好,自锁装置灵活可靠,起吊张紧配重时,必须将至原煤缓冲仓带式输送机停电闭锁。4、更换胶带期间,至原煤缓冲仓带式输送机沿线间隔 20 米安排一警戒人员,观察胶带情况,发现胶带跑偏等险情时应立即拉下拉线急停装置停机。5、至原煤缓冲仓带式输送机机尾处安排一警戒人员,观察机尾人员拉旧胶带情况,当余带过多时,及时拉下拉线急停装置停机。6、至原煤缓冲仓带式输送机停机后带式输送机司机必须得到现场负责人的命令方可开机。7、待胶带更换完毕后,松开张紧配重,开启输送机进行调试,调试完毕后,恢复机头、机尾护罩及沿线扫煤器等设施.8、回收旧皮带,收拾作业现场,打扫卫生后方可撤离。
