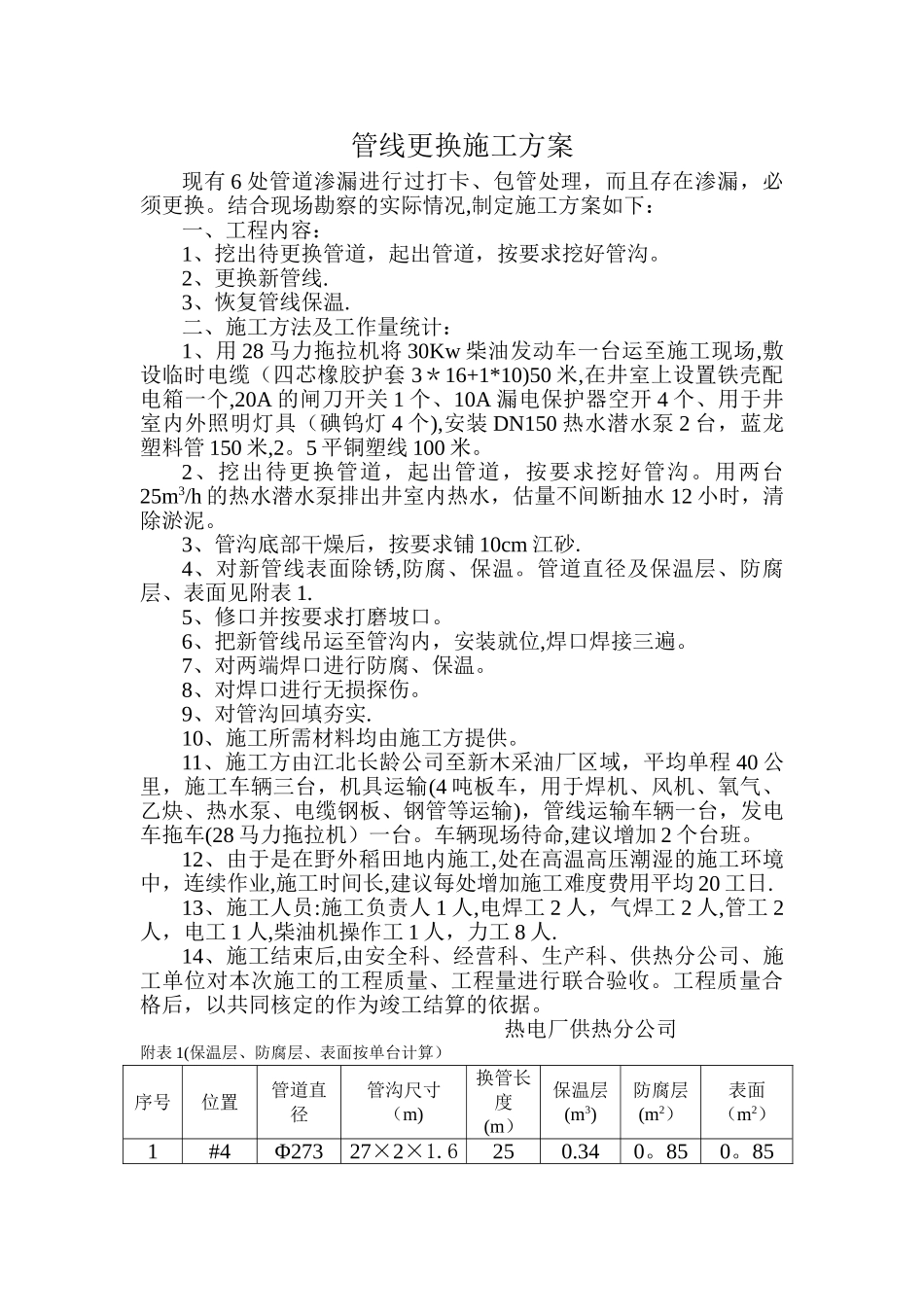

管线更换施工方案现有 6 处管道渗漏进行过打卡、包管处理,而且存在渗漏,必须更换。结合现场勘察的实际情况,制定施工方案如下:一、工程内容:1、挖出待更换管道,起出管道,按要求挖好管沟。2、更换新管线.3、恢复管线保温.二、施工方法及工作量统计:1、用 28 马力拖拉机将 30Kw 柴油发动车一台运至施工现场,敷设临时电缆(四芯橡胶护套 3*16+1*10)50 米,在井室上设置铁壳配电箱一个,20A 的闸刀开关 1 个、10A 漏电保护器空开 4 个、用于井室内外照明灯具(碘钨灯 4 个),安装 DN150 热水潜水泵 2 台,蓝龙塑料管 150 米,2。5 平铜塑线 100 米。2、挖出待更换管道,起出管道,按要求挖好管沟。用两台25m3/h 的热水潜水泵排出井室内热水,估量不间断抽水 12 小时,清除淤泥。3、管沟底部干燥后,按要求铺 10cm 江砂.4、对新管线表面除锈,防腐、保温。管道直径及保温层、防腐层、表面见附表 1.5、修口并按要求打磨坡口。6、把新管线吊运至管沟内,安装就位,焊口焊接三遍。7、对两端焊口进行防腐、保温。8、对焊口进行无损探伤。9、对管沟回填夯实.10、施工所需材料均由施工方提供。11、施工方由江北长龄公司至新木采油厂区域,平均单程 40 公里,施工车辆三台,机具运输(4 吨板车,用于焊机、风机、氧气、乙炔、热水泵、电缆钢板、钢管等运输),管线运输车辆一台,发电车拖车(28 马力拖拉机)一台。车辆现场待命,建议增加 2 个台班。12、由于是在野外稻田地内施工,处在高温高压潮湿的施工环境中,连续作业,施工时间长,建议每处增加施工难度费用平均 20 工日.13、施工人员:施工负责人 1 人,电焊工 2 人,气焊工 2 人,管工 2人,电工 1 人,柴油机操作工 1 人,力工 8 人.14、施工结束后,由安全科、经营科、生产科、供热分公司、施工单位对本次施工的工程质量、工程量进行联合验收。工程质量合格后,以共同核定的作为竣工结算的依据。 热电厂供热分公司附表 1(保温层、防腐层、表面按单台计算)序号位置管道直径管沟尺寸(m)换管长度(m)保温层(m3)防腐层(m2)表面(m2)1#4Φ27327×2×1.6250.340。850。852#8Φ21922×2×1.5200。30.690。693#3Φ15912×2×1。5100.260.50。54#1Φ21912×2×1。5100。30。690。695#2Φ27317×2×1。6100。340。850。856木 8-01前Φ21912×2×1。5100。30.690。69
